荏田東1ー13PJ新築工事

物件データ

現場名
荏田東1ー13 PJ新築工事 A.B号棟
棟数
2棟
現場所在地
神奈川県横浜市都筑区荏田東1丁目
元請名
株式会社 H 様
建物構造
木造基礎
予定工期
2020年8月19日~10月20日
実際工期
2020年8月19日 ~10月2日
担当
安里興業 安里政章

工事レポート

施工済み

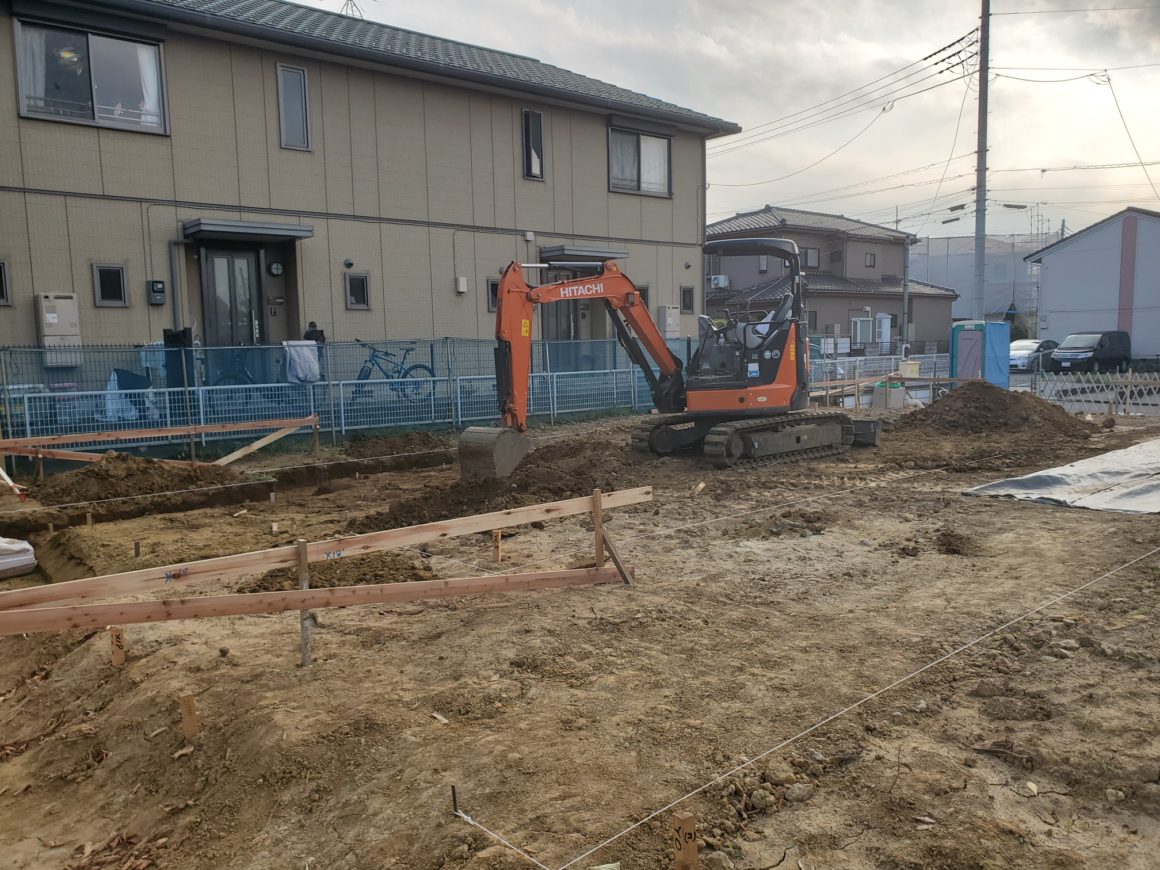

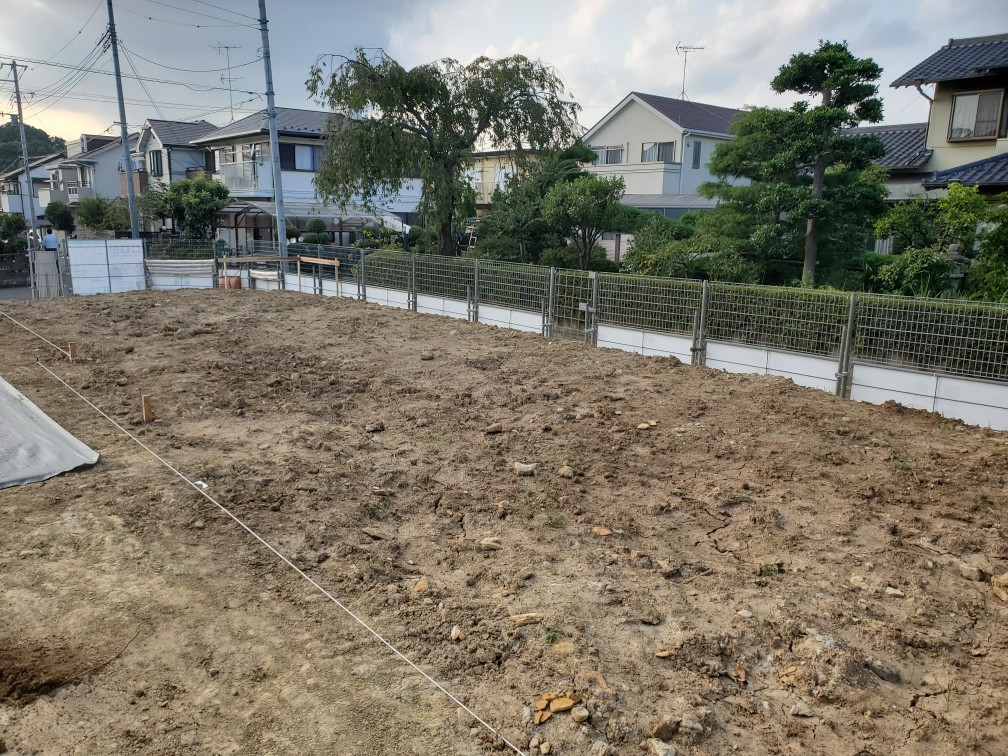

1日目 遣り方 A号棟 B号棟

地縄張り、遣り方出し段差がある現場なのでいつもより時間がかかったが何とか作業を終わることができました

2020/08/18

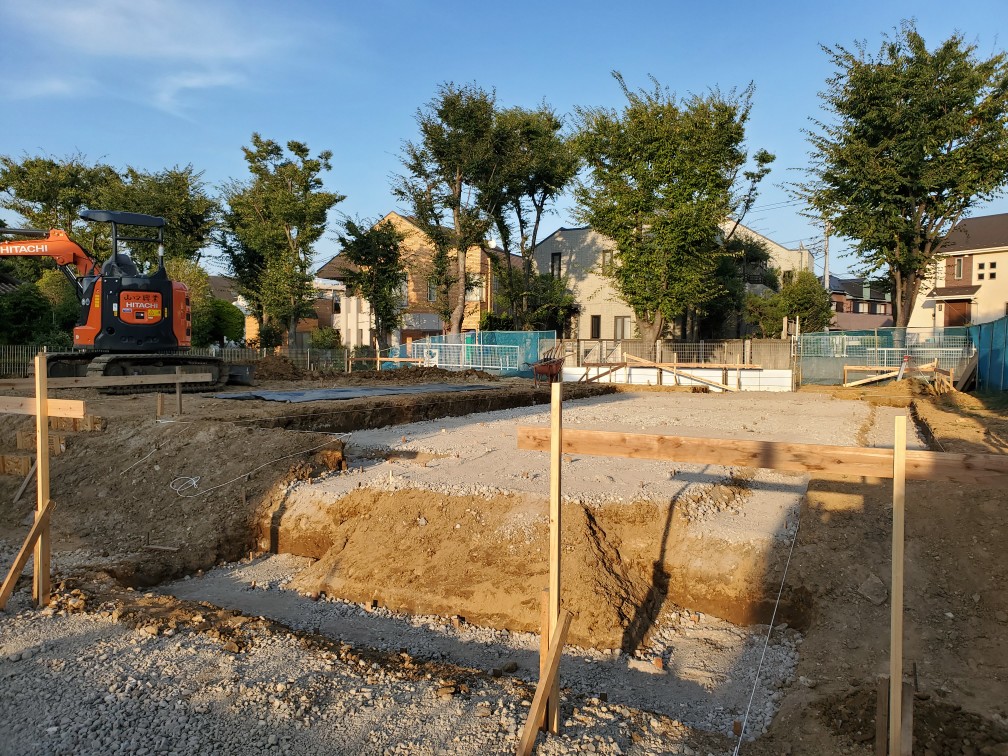

2日目 B号棟 根切 砕石敷き転圧

根切 砕石敷き転圧
朝から暑い日でしたが何とかB号棟の根切砕石敷き転圧まで進めることができた。

2020/08/19

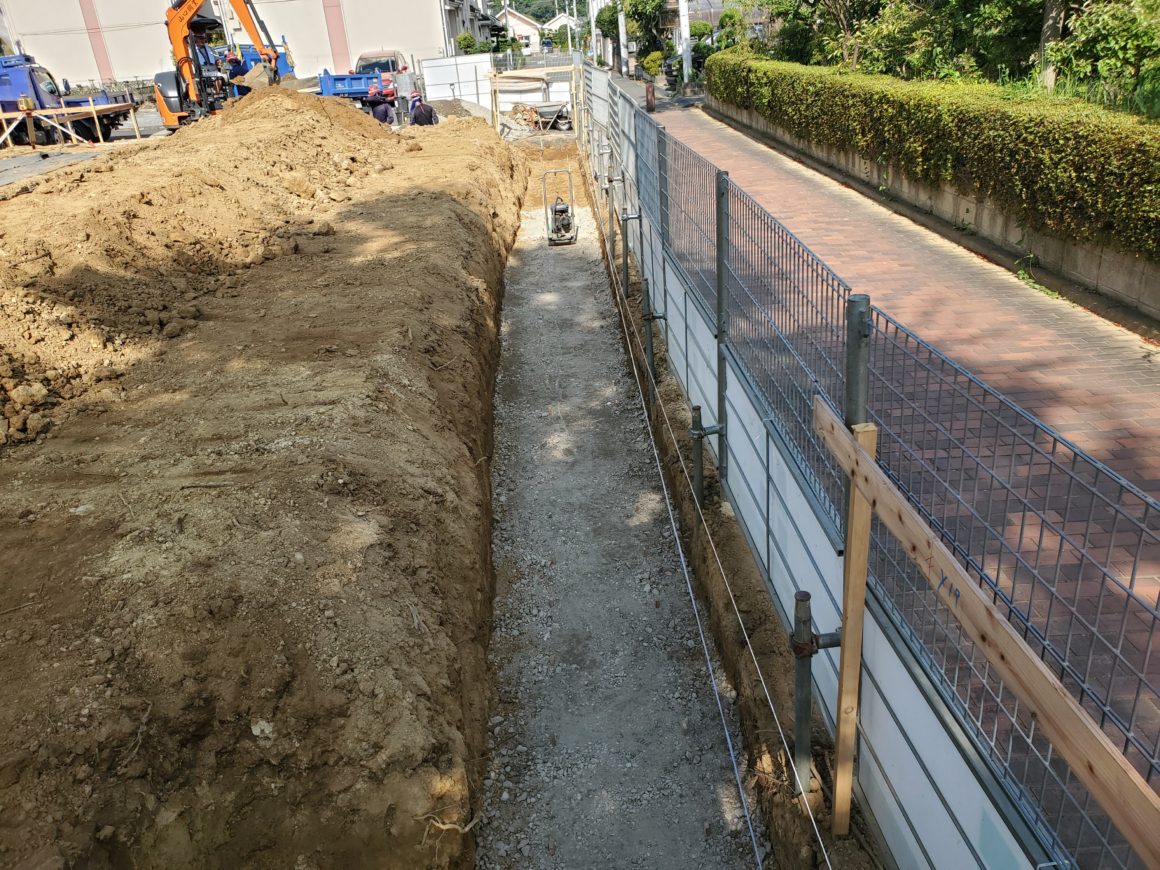

3日目 A号棟深か基礎部分根切砕石

A号棟深か基礎部分の根切段取り良くスムーズに作業を進めることができた。

2020/08/20

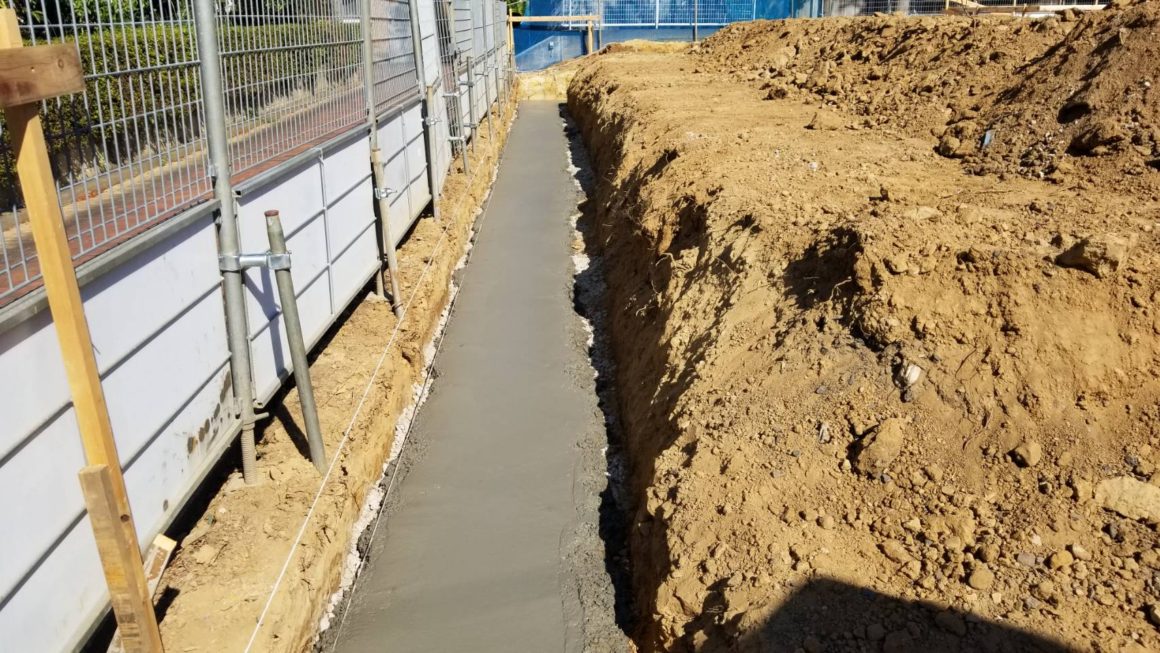

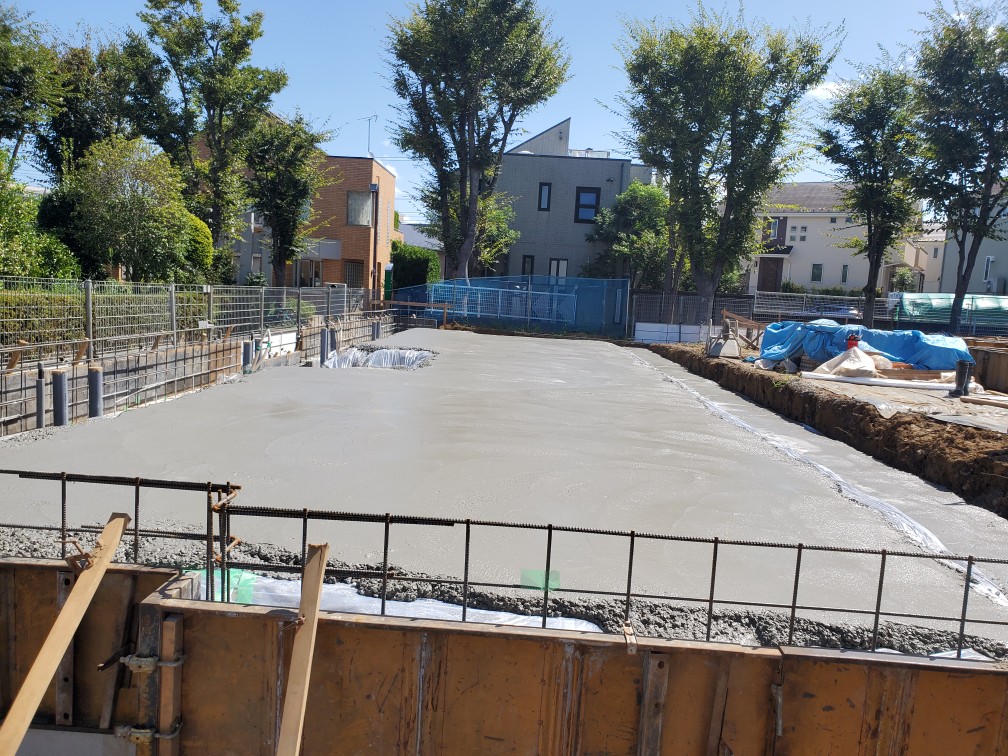

4日目 A号棟 B号棟 捨コン打設

A号棟深か基礎部分捨コンとB号棟捨コン打設、現場が道路より高いので、ポンプ車での打設をしたので早めに打設ができた。

2020/08/21

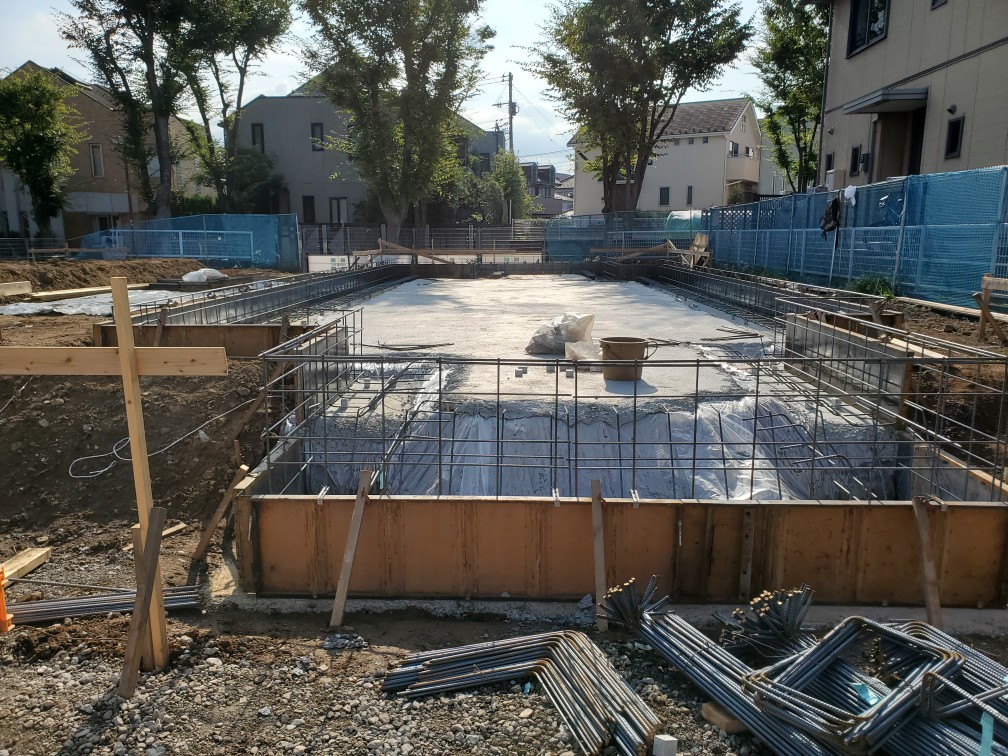

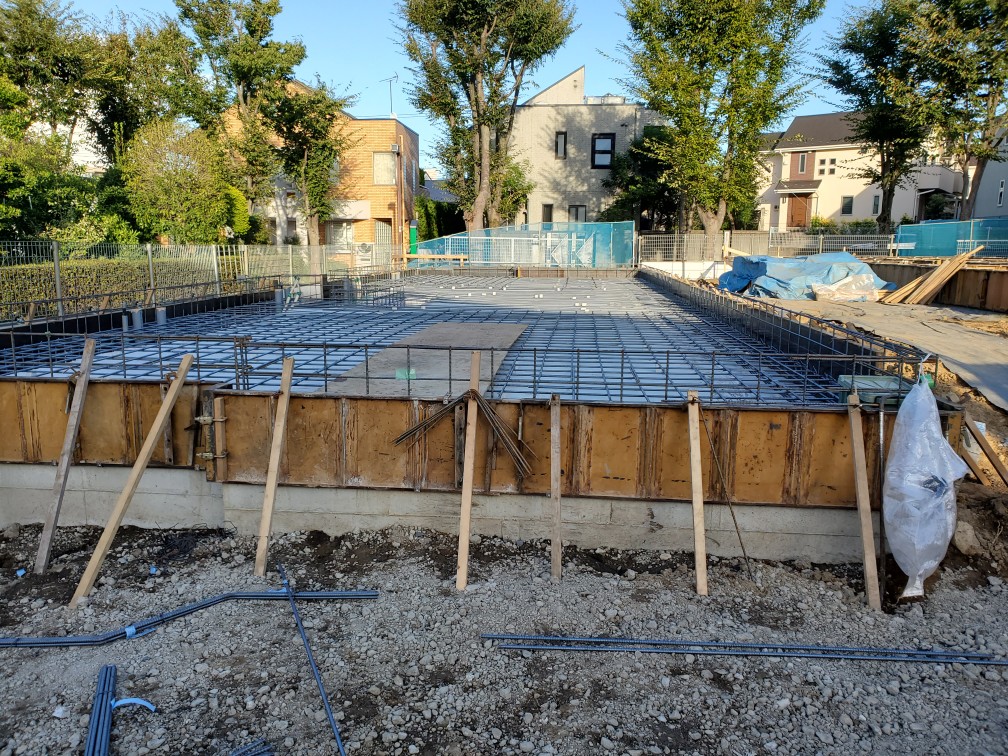

A号棟 5日目 B号棟 墨出し外枠 配筋

墨出し外枠、配筋、鉄筋搬入が予定していた時間より早く入ったので早めに配筋が進めることができた。

2020/08/24

6日目 A号棟ベースコン打設 B号棟配筋

今日は、引き続きB号棟配筋午前中で終わり

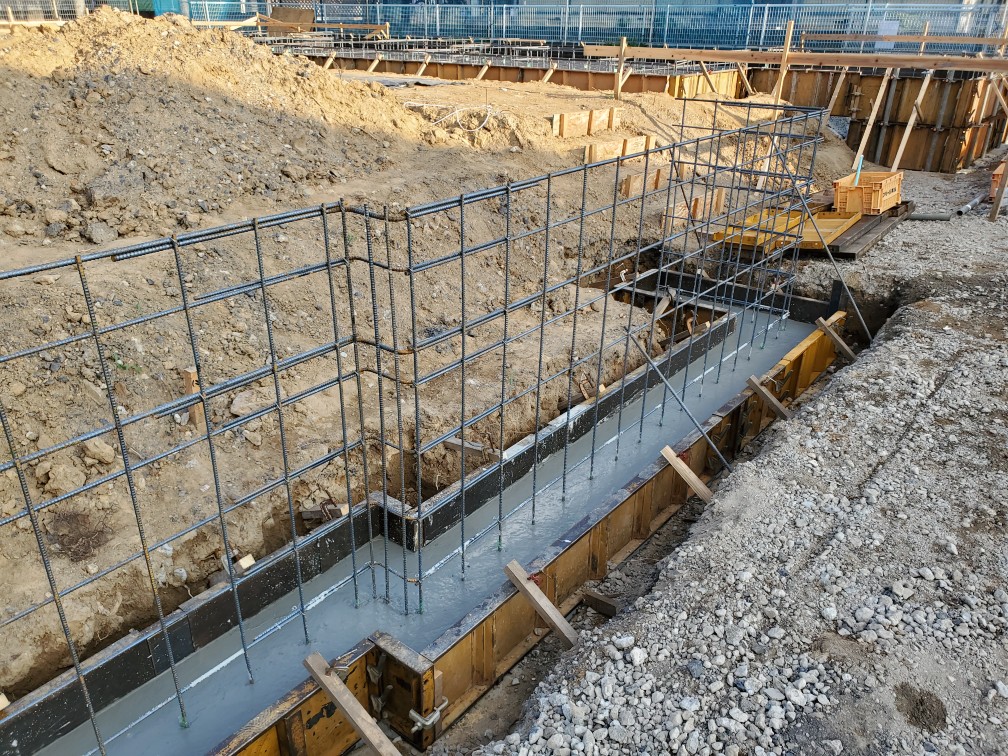

午後からA号棟のベースコン打設もスムーズ終わることができました。

2020/08/26

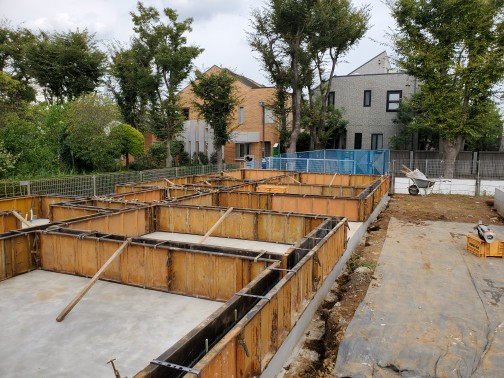

7日目 A号棟 深基礎立ち上がり枠組み立て

深基礎部分の立ち上がり枠組み立て鋼製枠を二段重ねての作業だったので、色々気をつけて進めました。

2020/08/28

8日目 A号棟 立上りコンクリート打設 B号棟耐圧コンクリート打設

耐圧コンクリート打設、生コン車も順調に来て、早めに押さえて終えて片付けをしてる時に突然雨がっ降ってきました。すぐに晴れて大丈夫でした。

2020/09/02

9日目 B号棟 墨出し立ち上がり枠組み立て

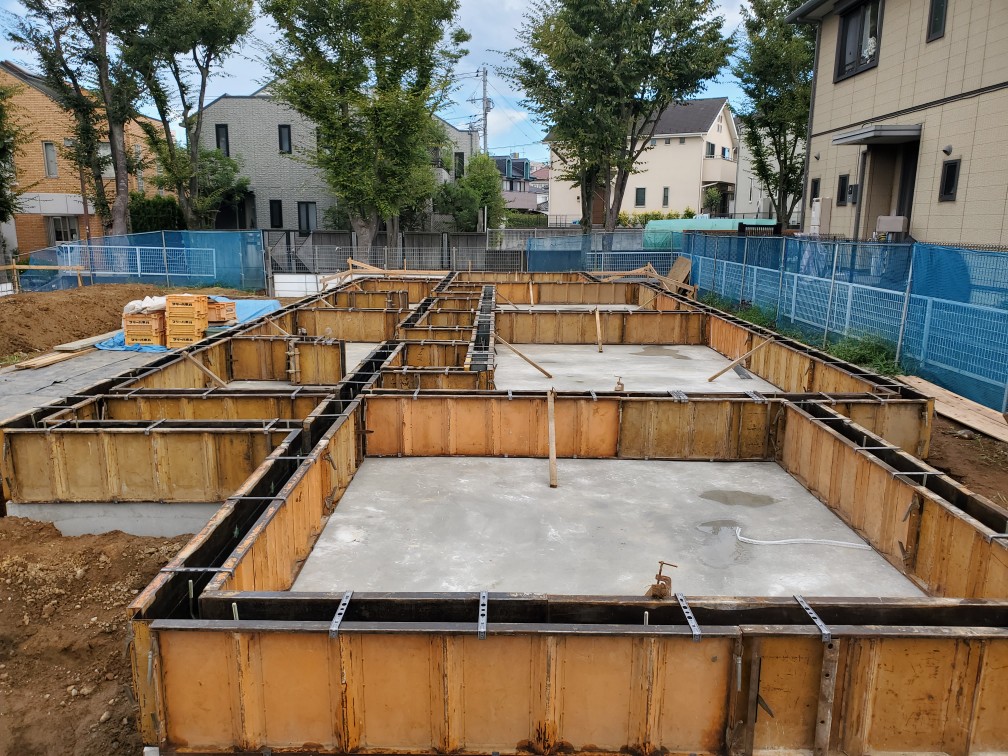

B号棟墨出し立ち上がり枠組み立て前日型枠材料搬入していたのでスムーズに作業を進めることができました。

2020/09/02

10日目 A号棟 立上り枠バラシ

A号棟深基礎部分の型枠ばらしその後に設備配管のために水道屋さんが控えていたので、急いで
バラシ片付けました。

2020/09/04

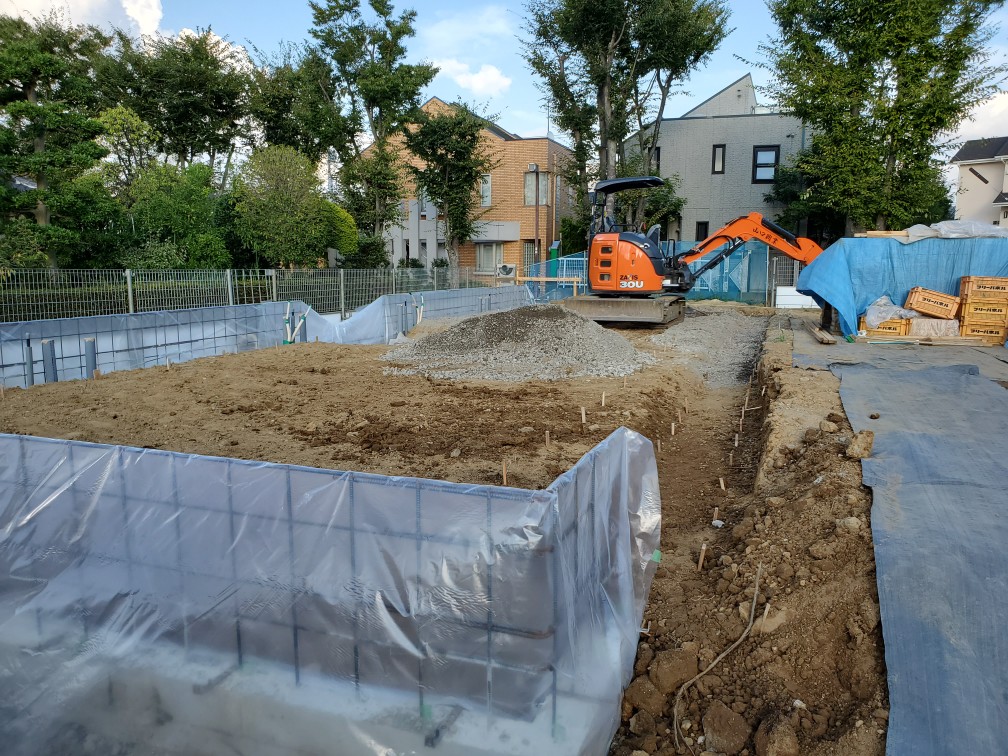

11日目 A号棟 埋め戻し 根伐り

A号棟埋め戻し、前深基礎部分を養生をして初めました。現場にストックしている土で補ったので
早い時間で戻すことができた。

2020/09/05

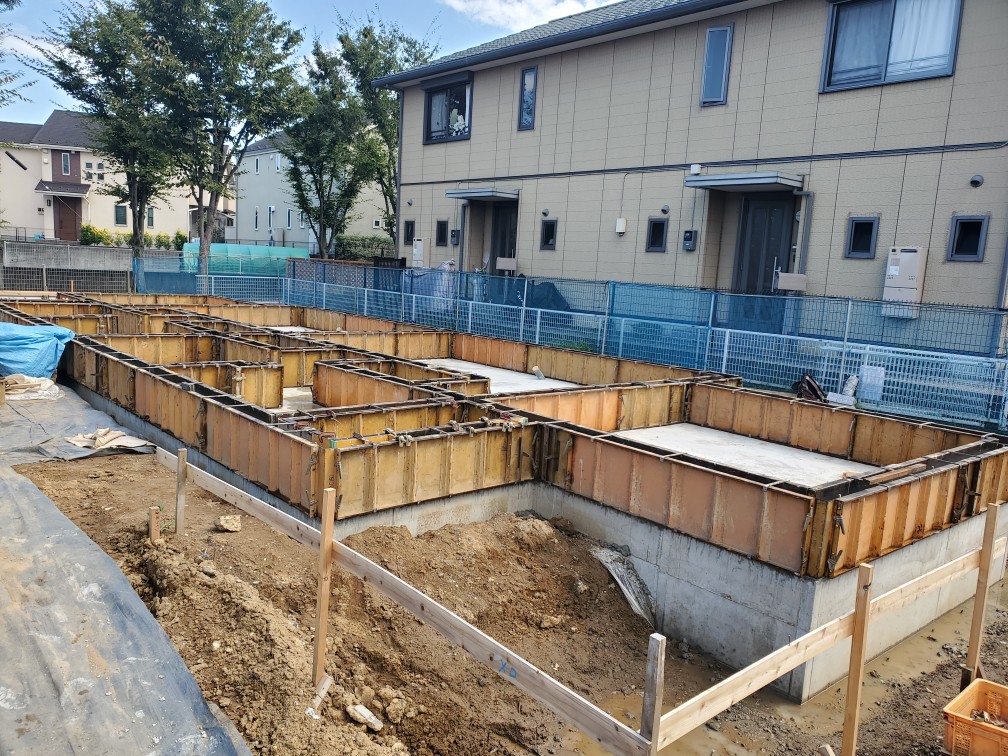

12日目 A号棟 捨コン打設とB号棟立上りコンクリート打設

A号棟捨コン打設、B号棟立上りコンクリート打設を午前中終わり午後からB号棟のレベラー流し
早めに作業を終わることできた。

2020/09/08

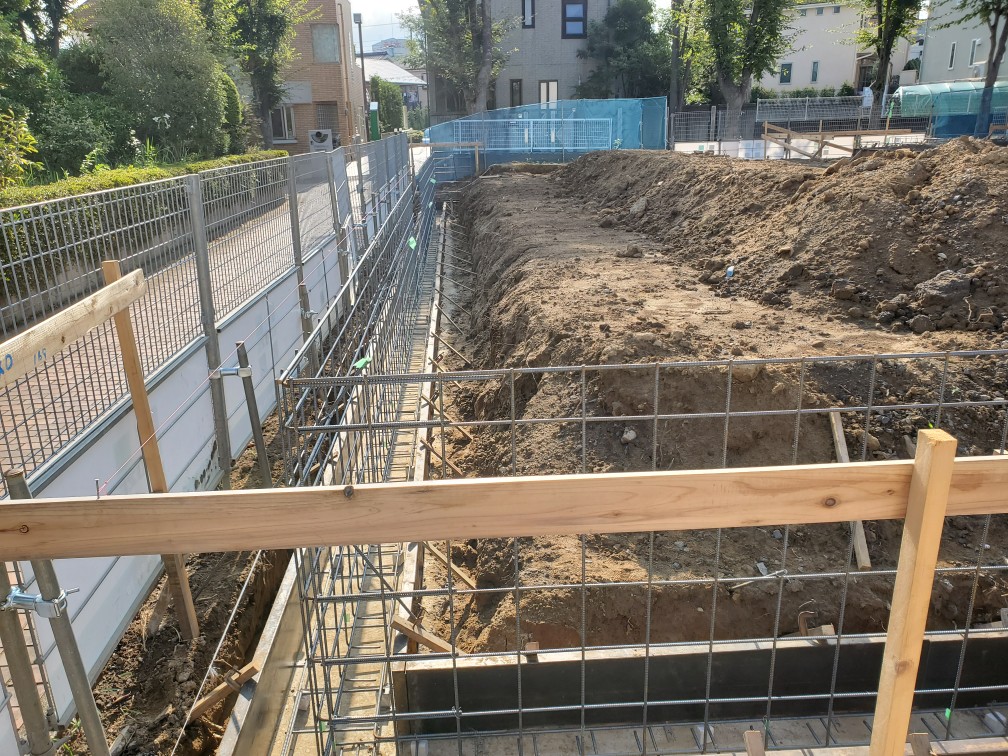

13日目 A号棟 墨出外枠 配筋

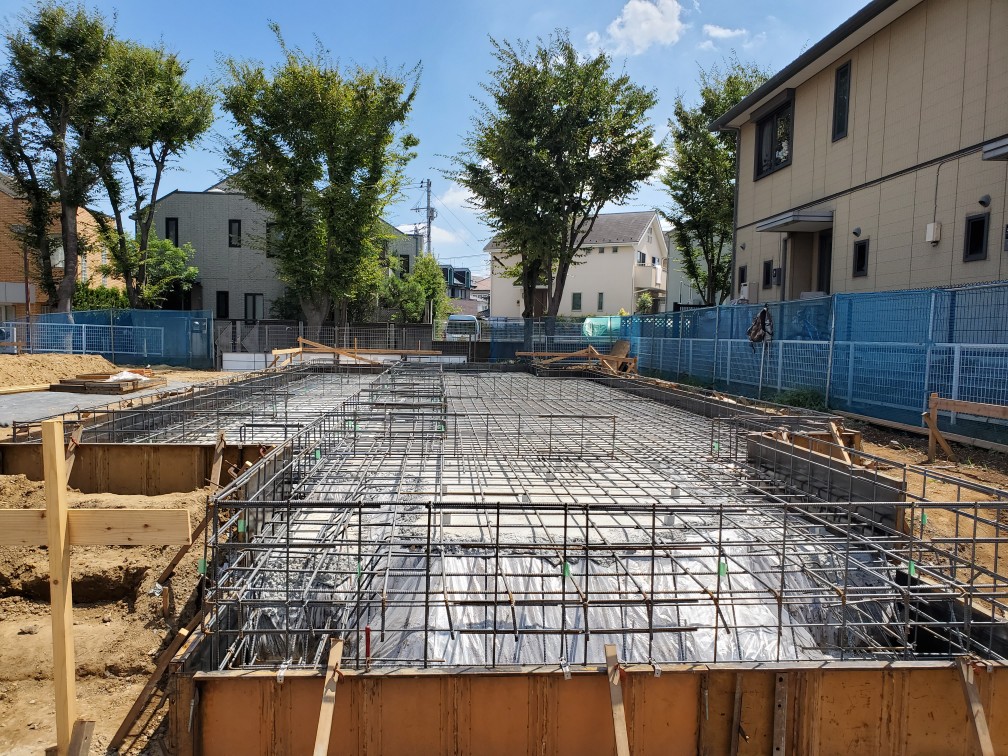

午前中墨出外枠、午後から配筋をしました。暑くて少しバテぎみでしたが何とかスラブ配筋まで並べる
ことができた。

14日目 A号棟 配筋

昨日の引き続きで配筋をして順調に作業を進めることができアンカーセットまでやることができました。

2020/09/10

15日目 B号棟 立上り枠バラシ

B号棟立上り枠バラシ、午前中暑くて水分補給をしながら作業を進めていきました。

2020/09/11

16日 A号棟 耐圧コンクリート打設

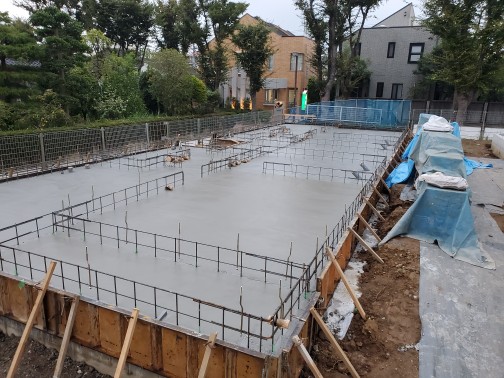

午前中配筋検査で是正もなく、午後から耐圧コンクリート打設も順調よく進めることができた。

2020/09/14

17日目 墨出し立ち上がり枠組み立て

いつものメンバーで朝墨出して、墨を確認して段取りよく作業を進めました。
予定は、二日間見ていたが一日終わることができた。

2020/09/16

18日目 立上りコンクリート打設

立上りコンクリート打設でアンカーボルトの高さを確認しながら打設しました。

2020/09/17

19日目 立上り枠バラシ

枠バラシ 天気の予報は、雨でしたがふる前に枠バラシ作業を終わることができた。

2020/09/19

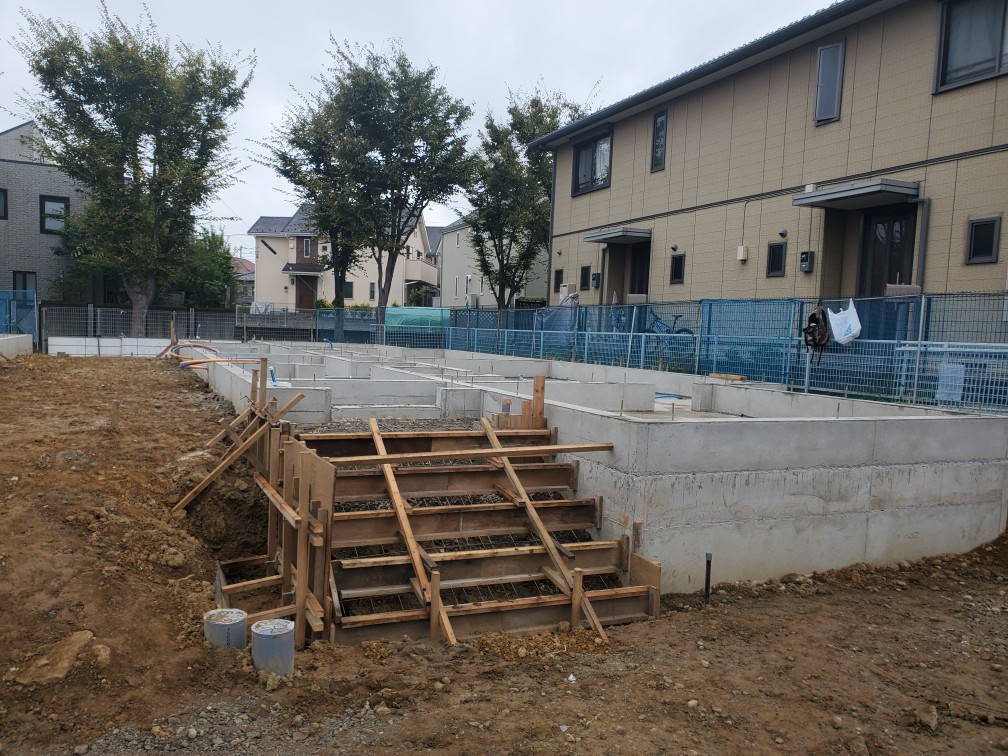

20日目 B号棟埋め戻し整地階段枠

埋め戻しは、整地程度だあたので早めに終わり階段の墨出し段枠取り付けをしました、段枠は、前の日に加工を
したので取り付けるだけなのでスムーズに作業を進めることができた

2020/09/28

21日目 A号棟 埋め戻し整地階段枠

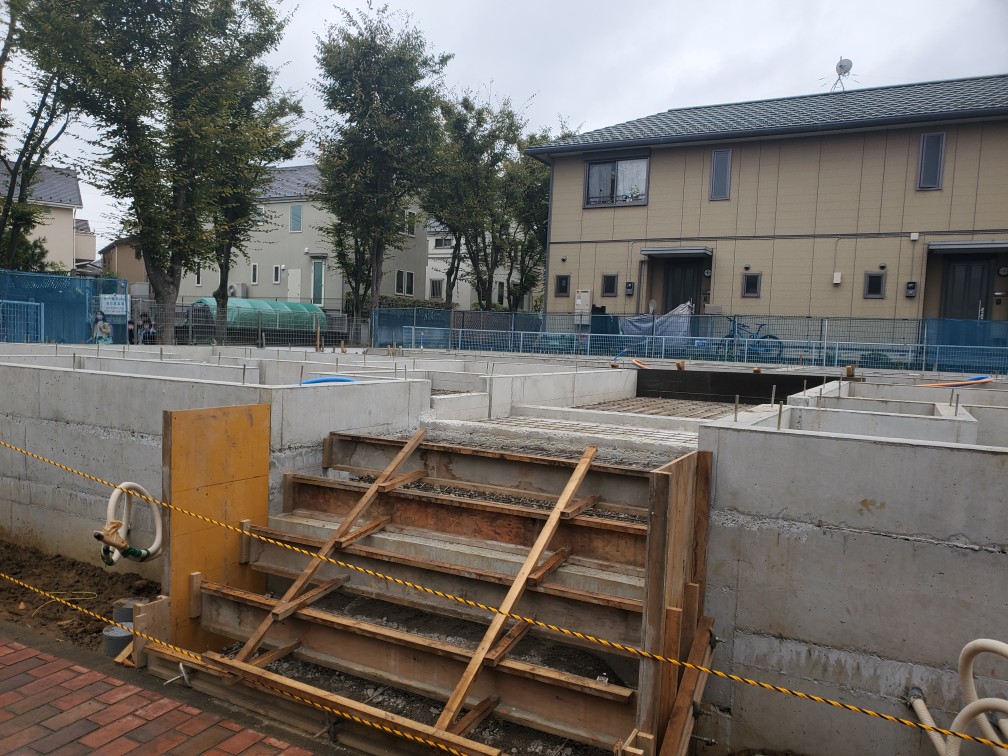

A号棟もB号棟と同じで階段あり段枠取り付けをするまでは、早かったが枠を固めるのが時間がかかった

2020/09/29

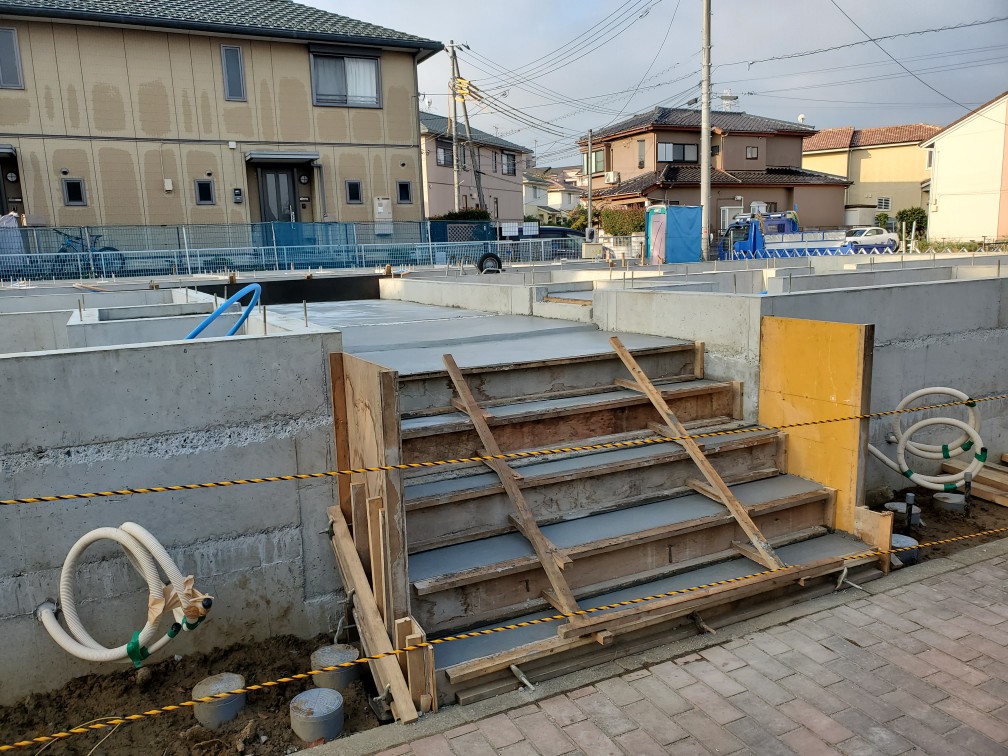

22日目 A号棟 B号棟 階段、土間コンクリート打設

午後からコンクリ-ト打設だったので午前中片付けをしたり基礎天端をレベル確認をしました。

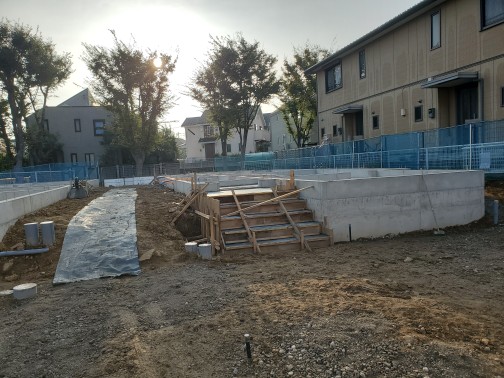

打設もスムーズに進めることができた

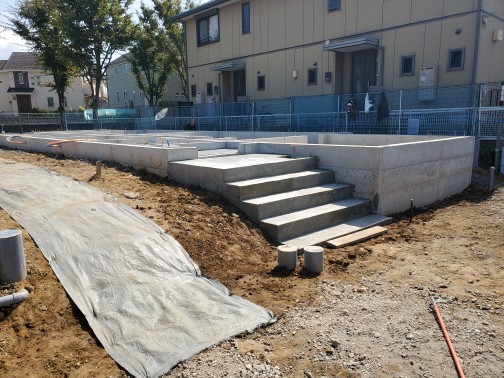

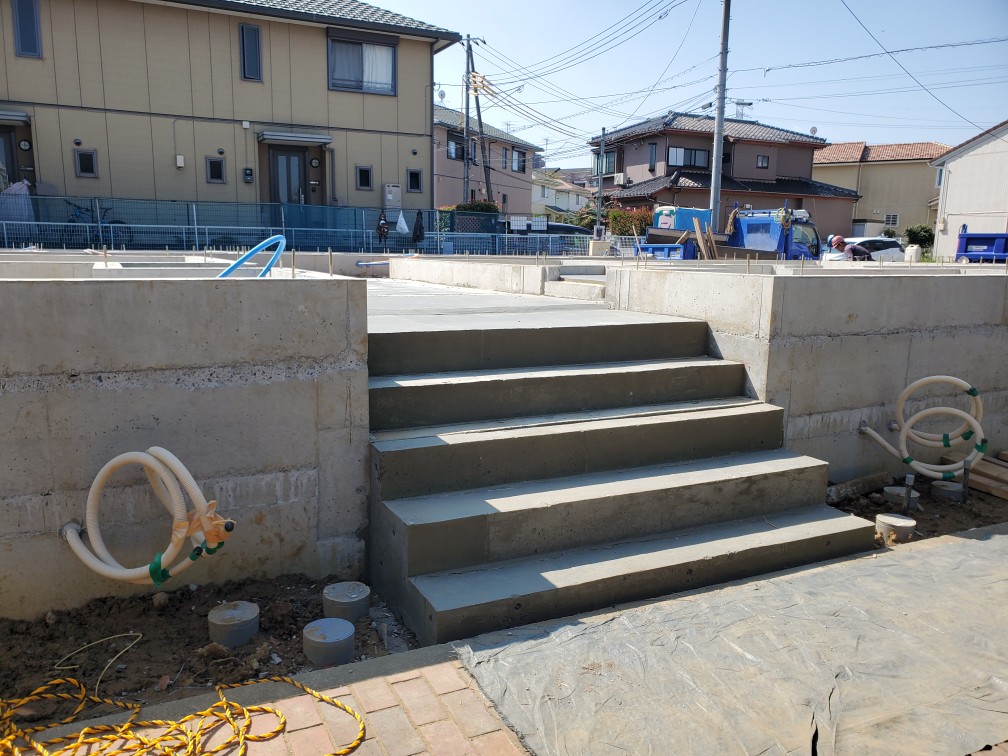

23日目 A号棟 B号棟 枠バラシ 整地

バラシも順調よく終わり整地をして基礎が完了全ての作業を終わりほっとした

2020/10/02
