- 現場名
- U様練馬区高松4丁目計画 A・B棟 新築工事
- 棟数
- 木造2棟
- 現場所在地
- 練馬区高松
- 元請名
- S社 様
- 建物構造
- 木造
- 予定工期
- 2024年9月2日~10月中旬
- 担当
- 安里興業 山口
Works
施工済み

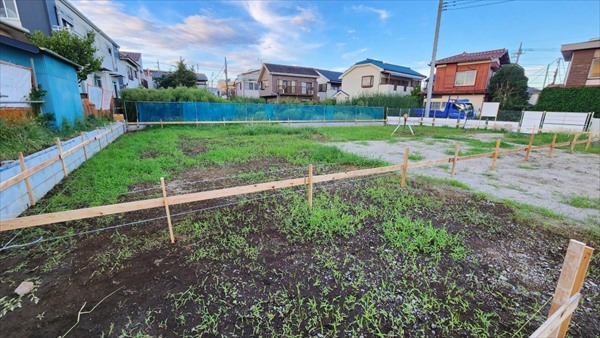

2024/09/02
今日は、遣り方出しをしました。配置には十分に気を付け、高さにも気を付け、慎重に出しました。
2024/09/02

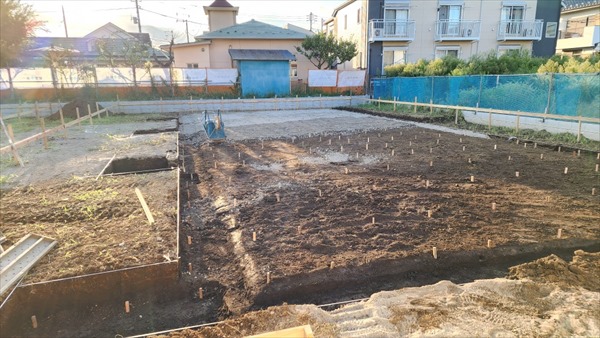

今日はA棟から根伐を進めました。中まで車両が入らず、残土を手前まで引っ張ってきたので大変でした。奥の方だけは砕石を敷きました。
2024/09/04

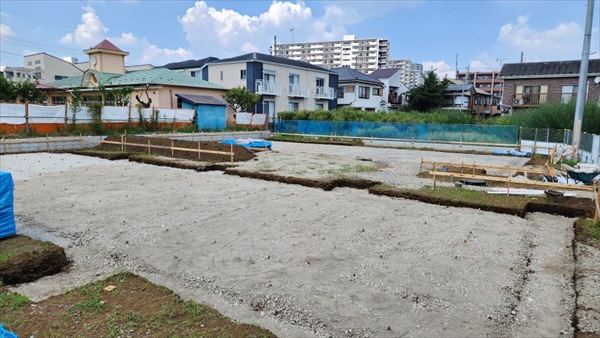

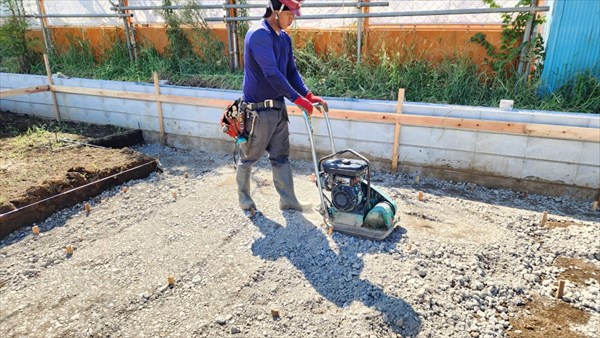

根伐も終わり、砕石敷均しはネコで運ぶ距離があったので少し時間がかかりました。
2024/09/06

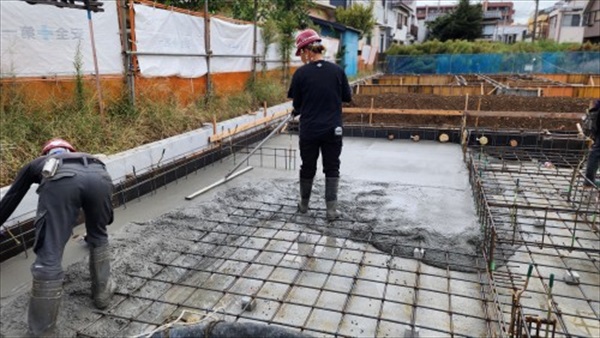

今日は午後からのポンプ車での打設を行いました。奥まで距離があるので大変でしたが夕方には終わらせることができて安心しました。道路も掃除して作業を終えました。
2024/09/07

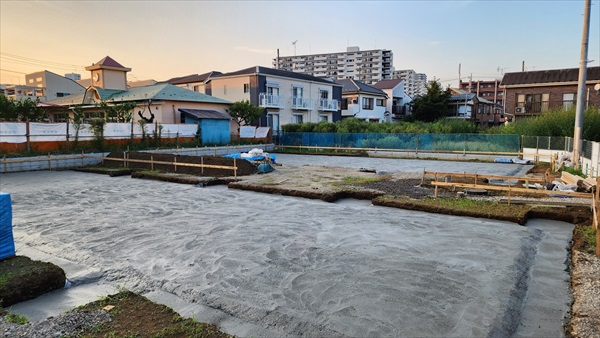

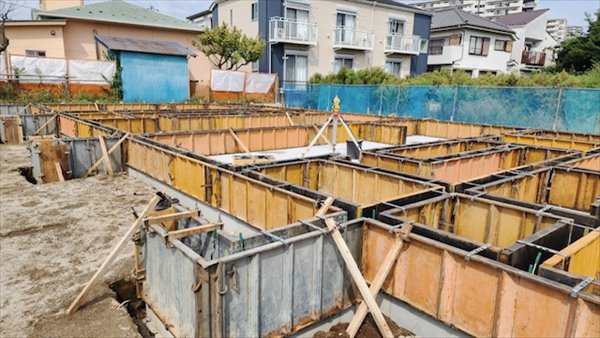

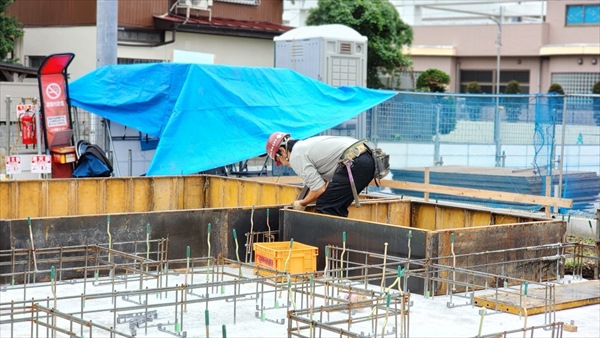

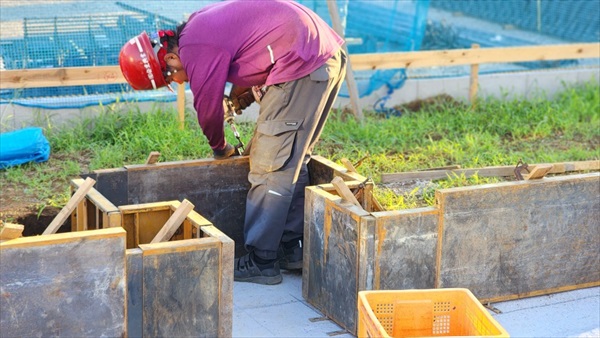

今日は墨出し作業と外周枠組をしました。配置に気を付け寸法の間違いがないように確認しながら墨を出しました。

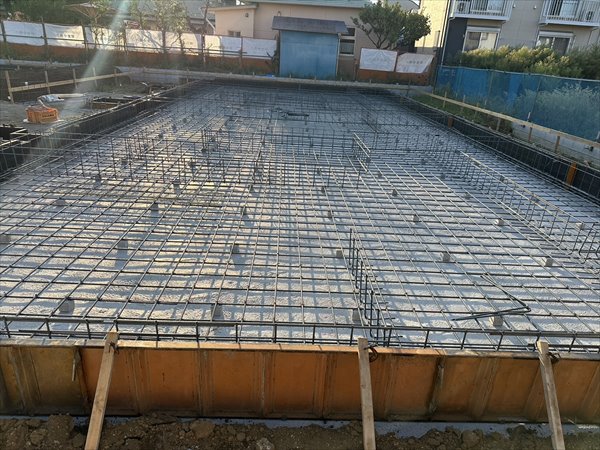

2024/09/12

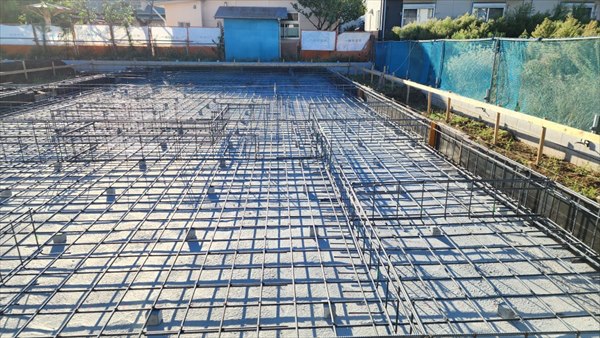

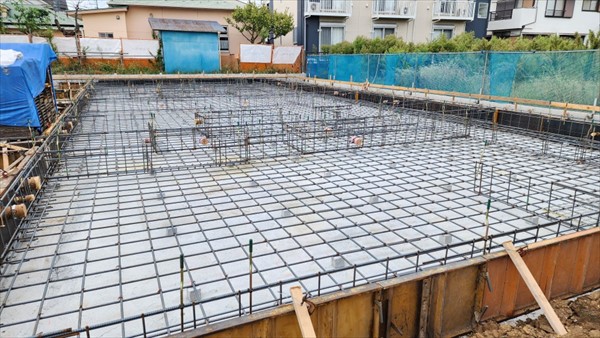

今日はA棟の配筋をしました。縦筋までは終わらせることができなかったですが、作業は順調に進んだと思います。スラブ筋の通りもゆがまないようにしっかりと確認しながら組みました。
2024/09/13
今日もA棟の配筋の続きでした。あとはスリーブを設備屋さんに入れてもらった後に補強筋とアンカーセットを後日、行います。
2024/09/14

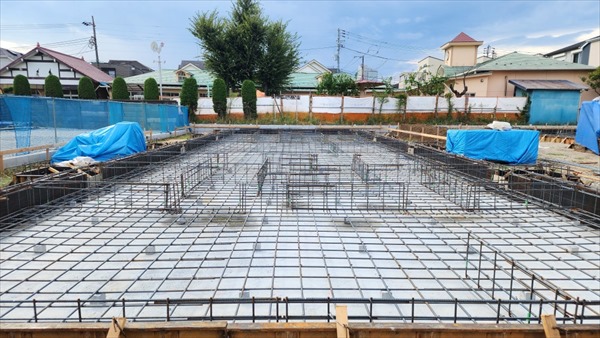

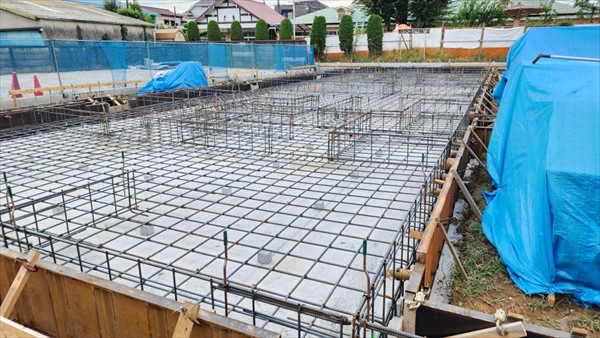

A棟に引き続きB棟の配筋をしました。通りや鉄筋のかぶりに注意しながら配筋をしました。小さなゴミもきれいに片付け作業を終えました。後日、スリーブ補強筋の取り付け作業を行います。
2024/09/19
今日は設備屋さんにスリーブを設置してもらった場所から順にスリーブ補強筋を取り付けていきました。見落としのないように、確認しながら作業をしました。休み明けに配筋検査を受ける予定です。

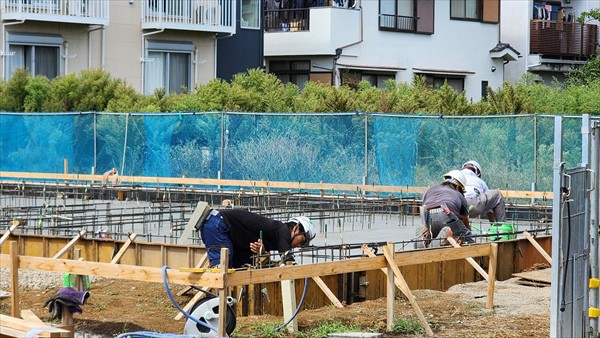

2024/09/21

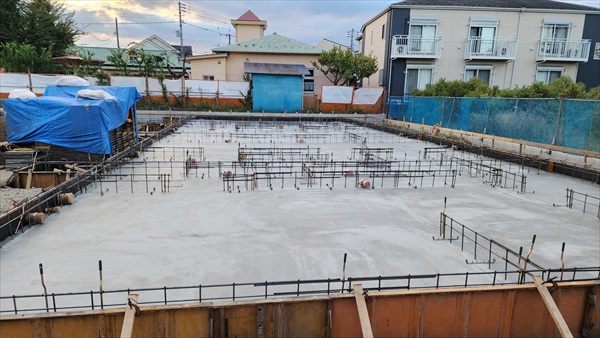

今日はA棟の耐圧コンクリート打設でした。朝は涼しかったですが、10時頃から暑くなりコンクリートも渇きが早く、昼頃には押さえまで終わりました。
2024/09/26

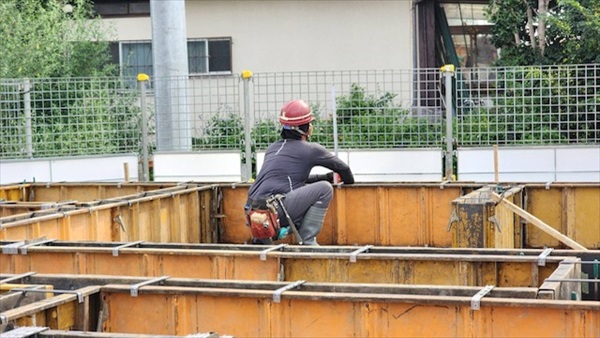

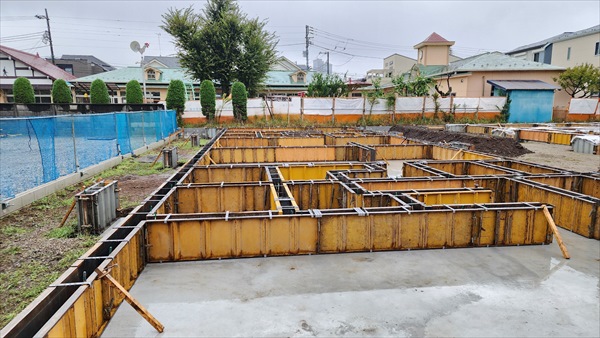

前日から、墨出し、枠組をしてましたがレベル出しまではできなかったので、今日レベルを見ました。雨も降らなかったので順調に進みました。現場の掃除をして昼に出ました。
2024/09/28

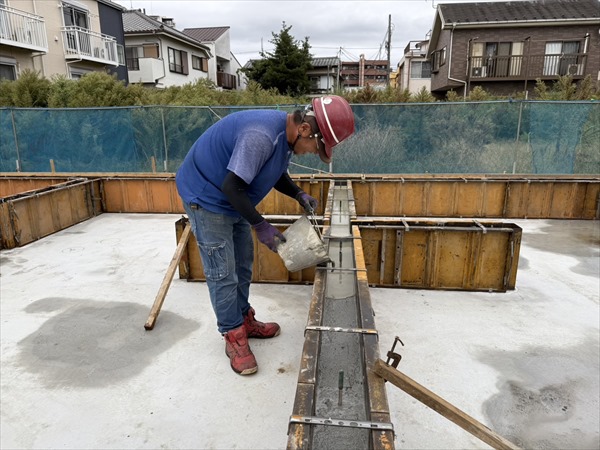

今日は朝からコンクリート打設を行いました。立ち上がりコンクリート打設はアンカーが芯にくるように慎重に調整しました。夕方にはレベラーも流せたので順調でした。
2024/10/03

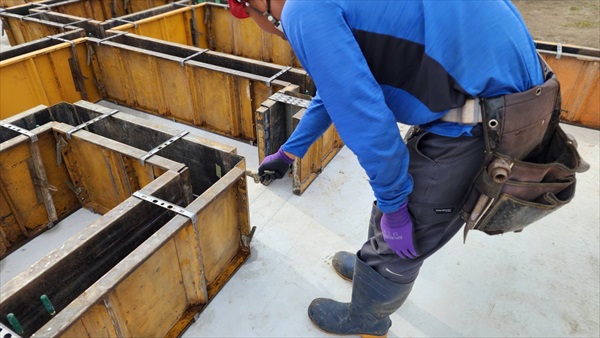

今日は立ち上がりの枠組でした。枠を組んだ時に鉄筋のかぶりも確認しながら組みました。レベルだけは雨が降ってきたので後日見ようと思います。
2024/10/05
今日は、A棟の脱枠作業でした。 コンクリートもきれいに入ってました。中は前日の雨で水が溜まっていたので水中ポンプで水を吸い上げ、きれいに掃除をして終わりました。

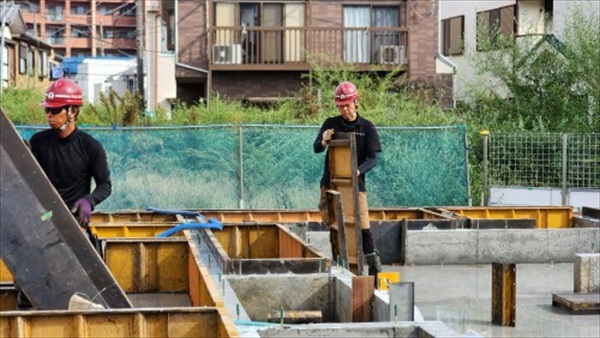

2024/10/07

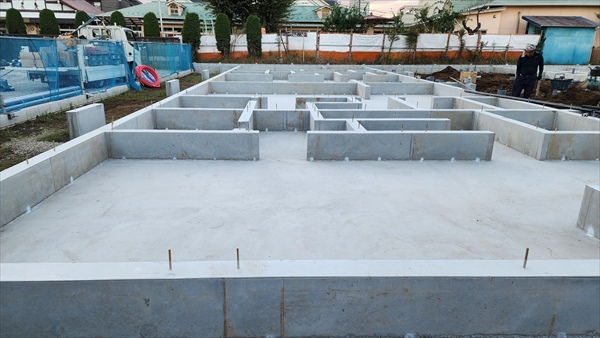

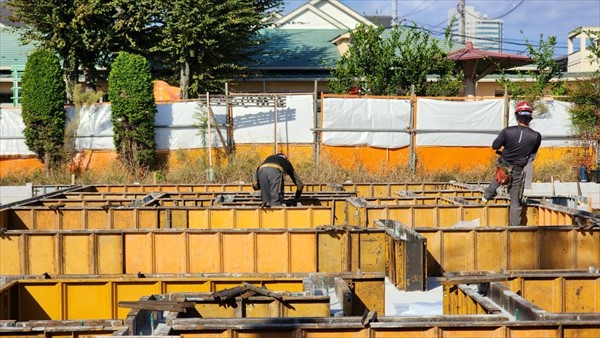

今日はB棟の脱枠作業でした。枠をバラシ、きれいに掃除をして最後に天端の高さも確認して、作業を終えました。
2024/10/15
