世田谷区砧2丁目全3棟現場新築工事 A.C号棟

物件データ

現場名
世田谷区砧2丁目全3棟現場新築工事
棟数
2棟
現場所在地
世田谷区砧2丁目
元請名
創建ホームズ株式会社 様
建物構造
木造
予定工期
2022/06/10~2022/07末
担当
清水 ゆかり

工事レポート

施工済み

着工前

現状の土の高さや、境界などを確認しました。

2022/06/10

1日目 やり方

今日は午後にやり方、地縄をはりに行きました。
寸法間違えに気を付けながら確認し、出しました。

2022/06/10

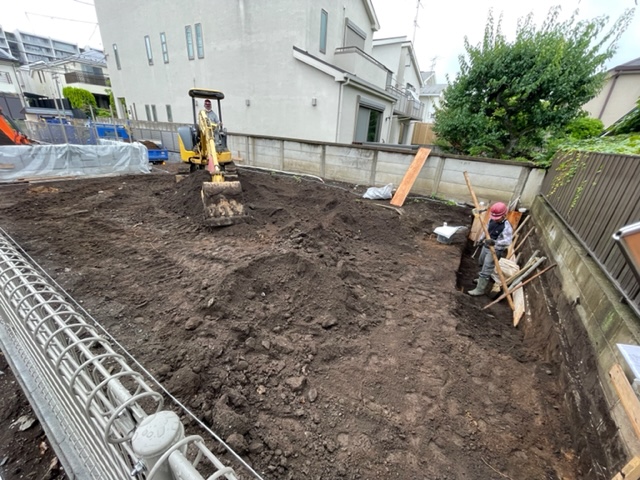

2日目 C棟 通路鋤取り

通路部分を先に鋤取りました。
後日鉄板を敷いてもらい、建物の根伐りをする際、奥まで車を入れます。

2022/06/11

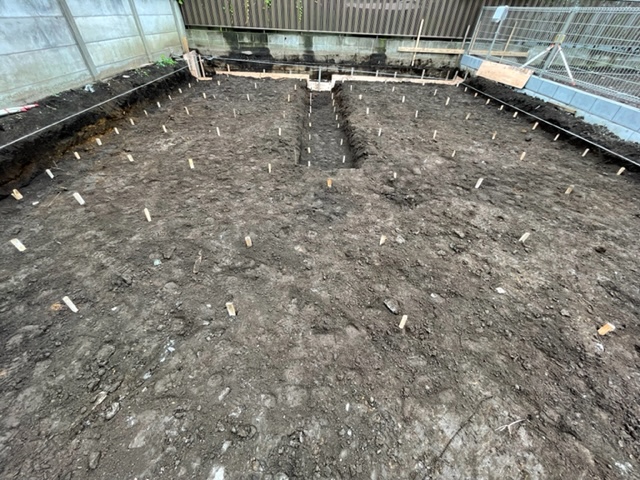

3日目 C号棟 根伐り 砕石敷き

朝から雨でしたが、
思ったより降らなかったので良かったです。
奥が深くなっているので、ベニヤ板にて土留めをしたりしましたが
無事に砕石敷きまで終わりました。

2022/06/15

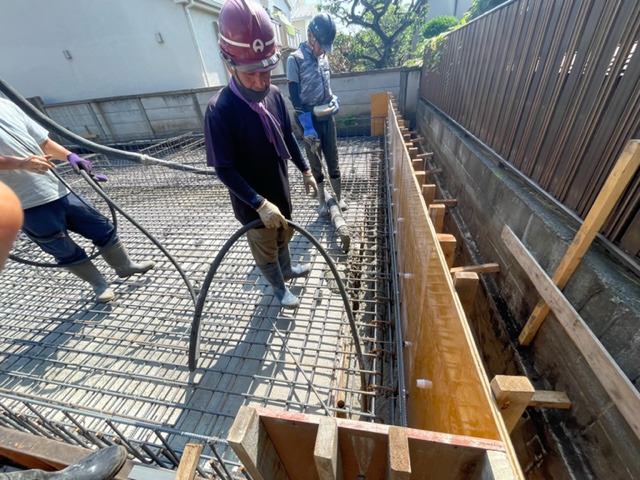

4日目 A号棟 根伐り 砕石敷き

今日も朝から根伐りでした。
残土はたくさん出ましたが、順調に砕石転圧まで終わりました。
捨てコンクリートは来週月曜日になります。

2022/06/16

5日目 捨てコンクリート

今日は生コンの出荷を早められたので、午後一番から打つことが出来ました。
少し間は空きましたが、無事に打つことが出来ました。

2022/06/20

6日目 墨だし 外枠

今日は朝から墨出し、外枠、配筋でした。
2棟ですが、配筋にも手を付けることが出来ました。

2022/06/22

7日目 配筋

今日は2時間くらい現場に行けたので、配筋を進めることが出来ました。

2022/06/23

8日目 配筋 レベル出し 写真

今日も朝からとても暑かったです。
作業は順調に終わり補強筋の確認なども行い、レベル出し写真も完了しました。
明日は朝から耐圧コンクリート打設です。

2022/06/27

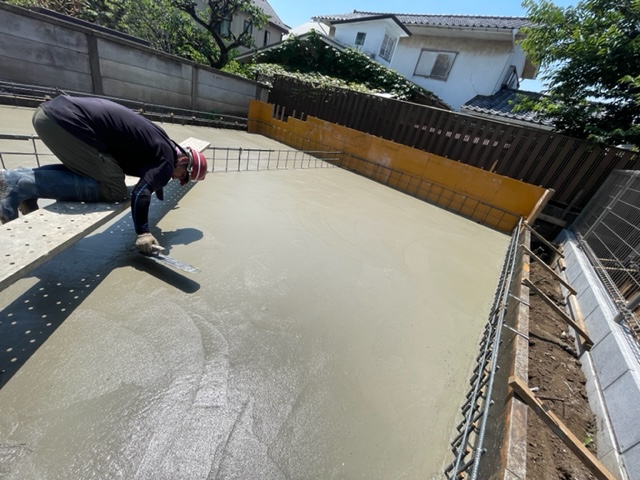

9日目 耐圧コンクリート打設

今日も朝からとても暑く、大変でしたが
無事に打設も終わりました。

2022/06/28

10日目 墨だし 枠組み

墨だしを前日に終わらせていたので、枠組みを朝からやり、暑くて
休みながらになりましたが、無事に終わらせることが出来ました。

2022/07/01

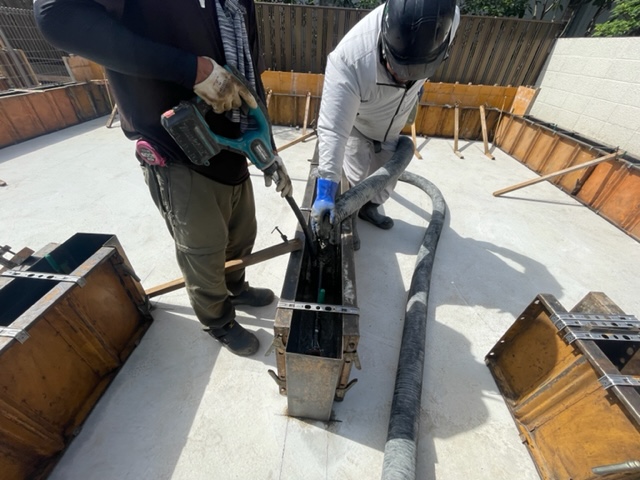

  11日目 立ち上がりコンクリート打設

今日は朝からコンクリート打設でした。
雲行きが怪しかったので、途中から心配しましたが、雨に降られることもなく
レベラーも終わりました。。

2022/07/05

  12日目 枠バラシ

朝から暑く枠バラシが大変でしたが
しっかり終わらせることが出来ました。

2022/07/08
