練馬区中村全1棟現場 新築工事 ※SE構法

物件データ

現場名
練馬区中村全1棟現場
棟数
1棟
現場所在地
練馬区中村
元請名
創建ホームズ株式会社 様
建物構造
木造
予定工期
2022/09/05-2022/10中旬
実際工期
2022/09/05-2022/10/10
担当
清水 ゆかり

工事レポート

施工済み

着工前

1日目 やり方 根伐り 2日目  根伐り 砕石

今日から根伐りに入りました。初めてのSE構法なので細かく確認しながら作業を進めようと思います。
高低差があり、残土がたくさん出ました。
次は水曜日に根伐り砕石までやります。

2022/09/05

3日目 捨てコンクリート

2022/09/09

4日目 墨だし 外枠

高低差があるので、何回か監督さんにトランシットを見てもらい
墨出しをしました。
無事に墨出し外枠完了しました。

2022/09/10

5日目 配筋

朝からトラック3台で鉄筋搬入でした。
材料が予想より多く、置き場所がないため大変でした。
材料をどかしながら少しずつ作業しました。

2022/09/12

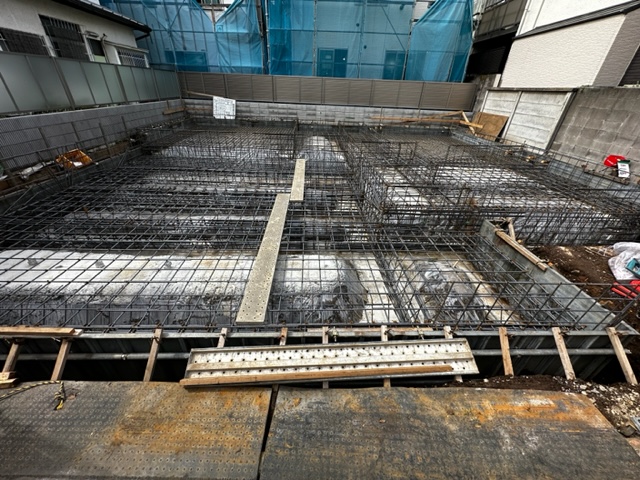

6.7.8.9日目 配筋  配筋検査

2022/09/21

  10日目  1回目耐圧コンクリート打設

ハンチなどでかなり圧がかかるので数回に分けて生コンを上げていきました。
無事に打ち終わり、雨も降らずに終わりよかったです。

2022/09/22

  11日目 12日目 墨だし 返し枠 アンカーセット

墨出しをし、やり方に水糸をはりながら、細かくアンカーの位置や高さを確認しました。
アンカーが連結である箇所もあるため、慎重に何度も確認しながら行いました。

2022/09/26

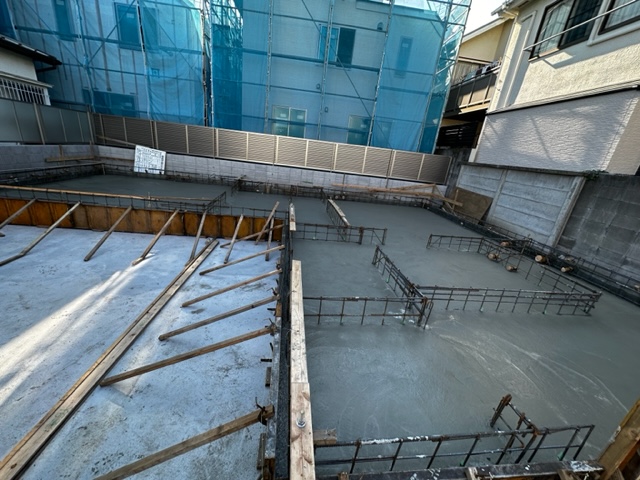

  13日目 耐圧コンクリート打設

深い箇所などがあったので、数回ポンプ屋さんに回ってもらいながら、アンカーにあたらないように
注意してもらい、無事に打設完了しました。

2022/09/28

14日目 墨だし 枠組み

朝から順調に作業が進みました。
アンカーセットするために芯に水糸をはり、準備をしました。
また後日アンカーをセットしに来ます。

2022/10/03

  15日目 アンカーセット

プレートもスムーズに取り付けできたので安心しました。

2022/10/05

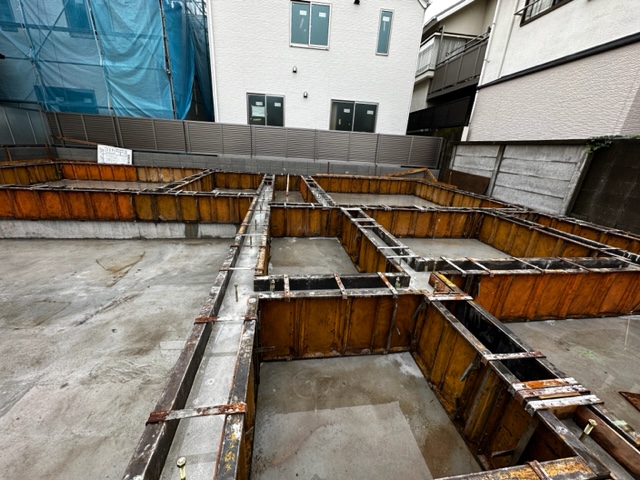

 16日目 立ち上がりコンクリート打設

M12のアンカーをしっかりと確認しながら
無事に打設、レベラーが終わりました。
しっかり養生もしました。

2022/10/06

  17日目  枠バラシ

朝から枠バラシをやりました。
養生中雨が降って水が溜まっていたので、取りながら作業しました。
無事に基礎工事完了しました。

2022/10/10
