朝霞市西弁財1丁目 新築工事

物件データ

現場名
朝霞市西弁財1丁目 新築工事
棟数
木造1棟
現場所在地
朝霞市西弁財1丁目
元請名
S社 様
建物構造
木造基礎
予定工期
2022年9月1日~10月15日
実際工期
2022年9月1日~10月12日
担当
安里興業 山口貴史

工事レポート

施工済み

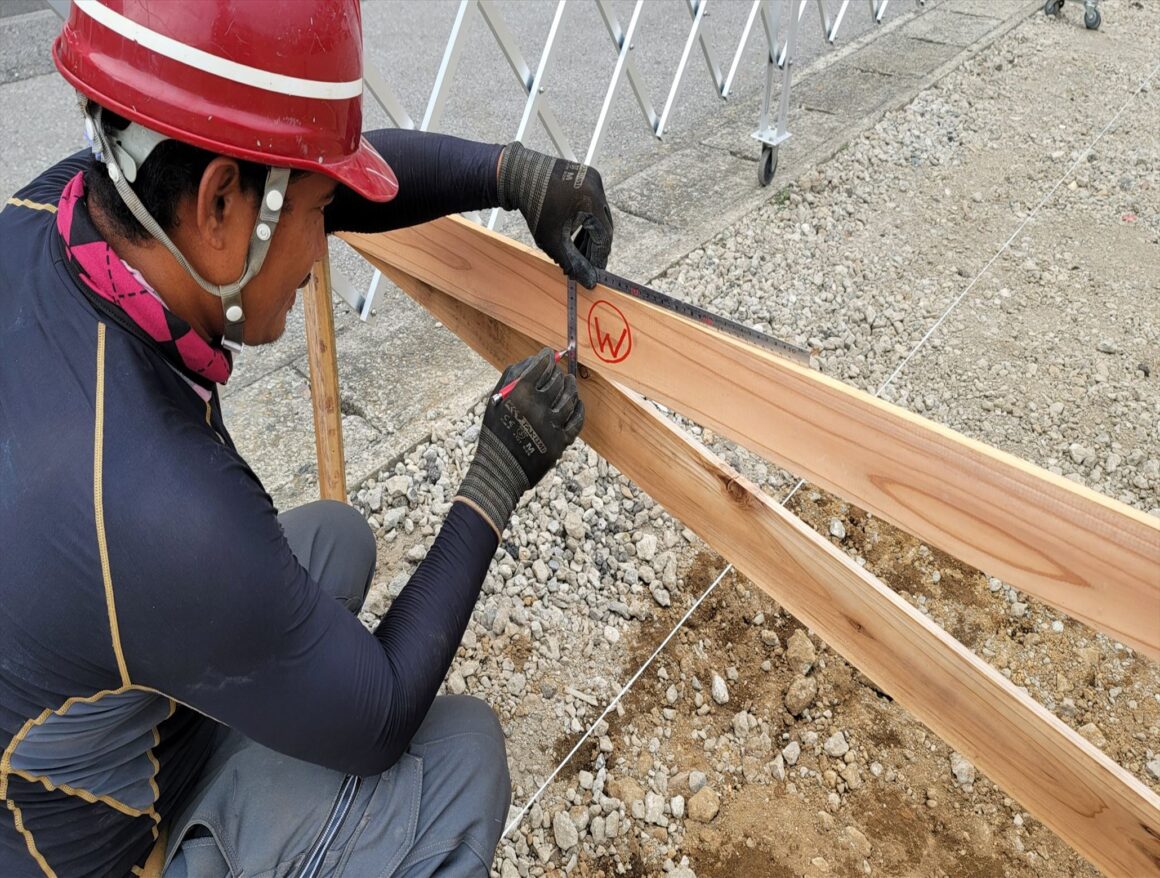

1日目 着工前・遣り方

今日から新しい現場が始まりました。現場前面道路は広く、現場内も広いため作業はやりやすいと思います。今日は遣り方を出しました。レベルと配置に気を付けながら作業をしました。

2022/08/25

2日目 根切り・砕石

今日は根伐をしました。高さの種類が多いので間違えのないように図面を確認しながら作業をしました。奥の方だけは砕石を敷き均しました。

2022/08/27

2日目 3日目 根切り・砕石

今日で地業工事を完了しました。梁の位置 深さなどの確認もしました。正面に残土はストックしていましたが今日で残土も出し切ったので後日、捨てコンクリート打設を行いたいと思います。

2022/09/02

4日目 捨てコンクリート打設

今日は、捨てコンクリート打設でした。ポンプ車での打設でした。段差がかなり多かったので少々時間がかかりましたが無事に終わらせることが出来ました。後日、墨出しと外周枠の作業を行いたいと思います。

2022/09/03

5日目 墨出し・外周枠

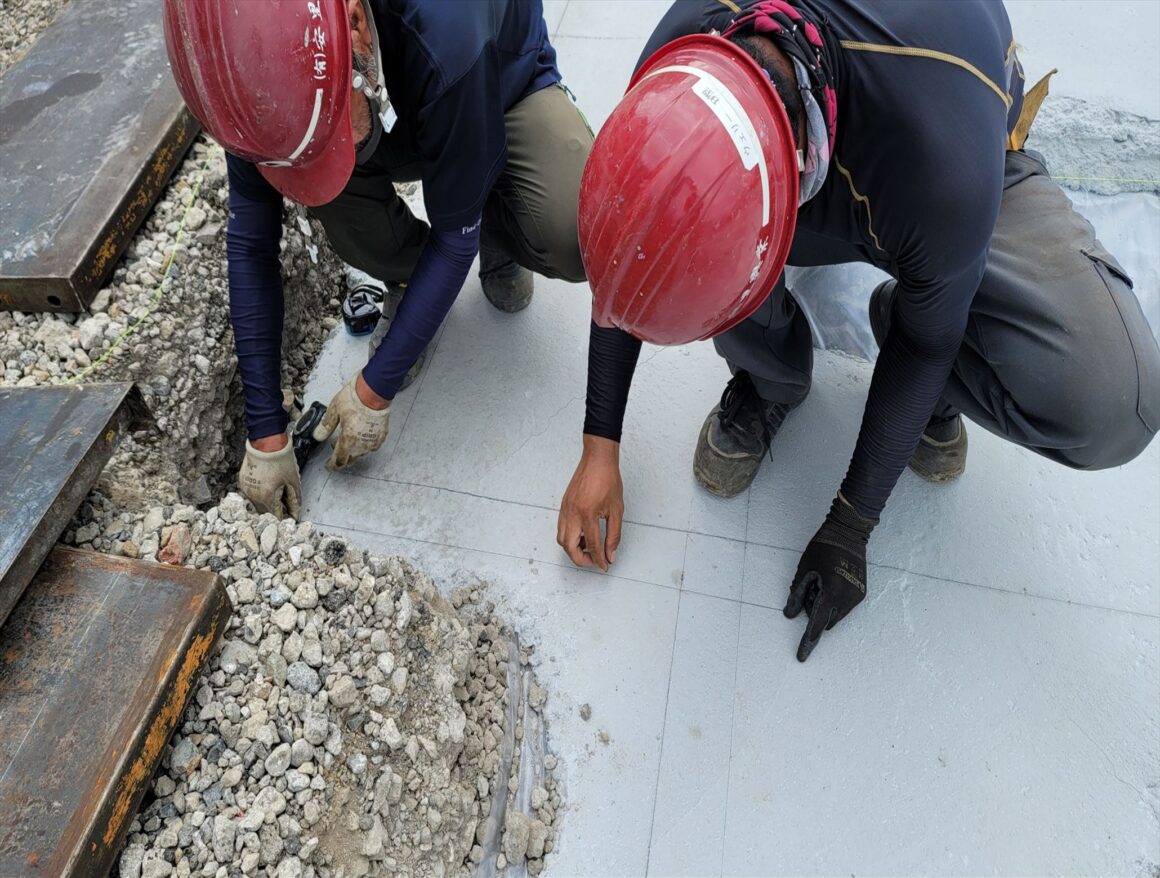

今日は、墨出し・外周枠の組み立て作業をしました。高さがバラバラなので慎重に墨を出しました。

2022/09/05

6日目 配筋

今日は配筋作業で梁を組みました。まだ途中なので明日も続きをしたいと思います。

2022/09/06

7・8日目 梁・配筋

今日で、梁部分の配筋が終わり、明日からスラブ筋の作業になります。長いもので6メートルほどあるので、段差でつまずかないよう注意して作業を行いたいと思います。

2022/09/09

9日目 配筋

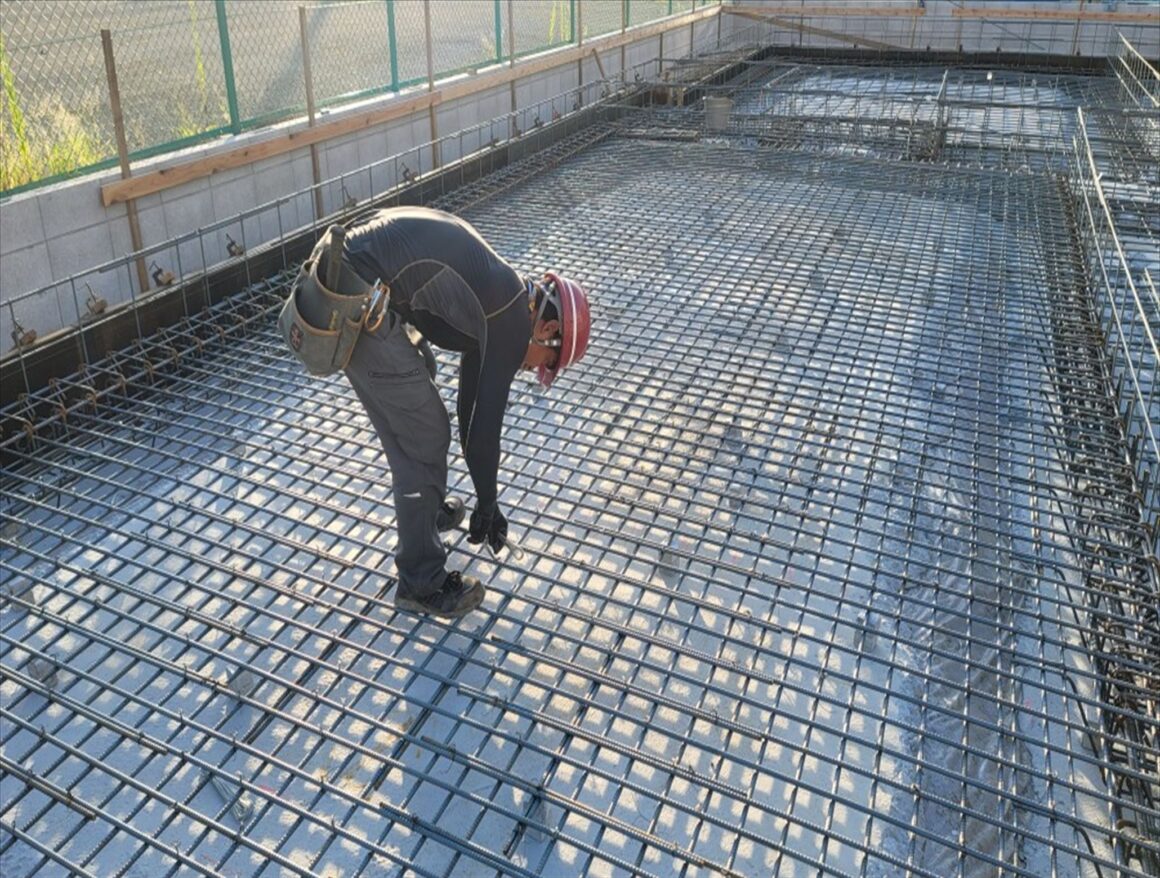

今日もスラブの続きでした。現場が広いので少し時間がかかってますが、作業は慎重に進めています。明日も配筋作業を続けて行います。

2022/09/12

10日目 配筋

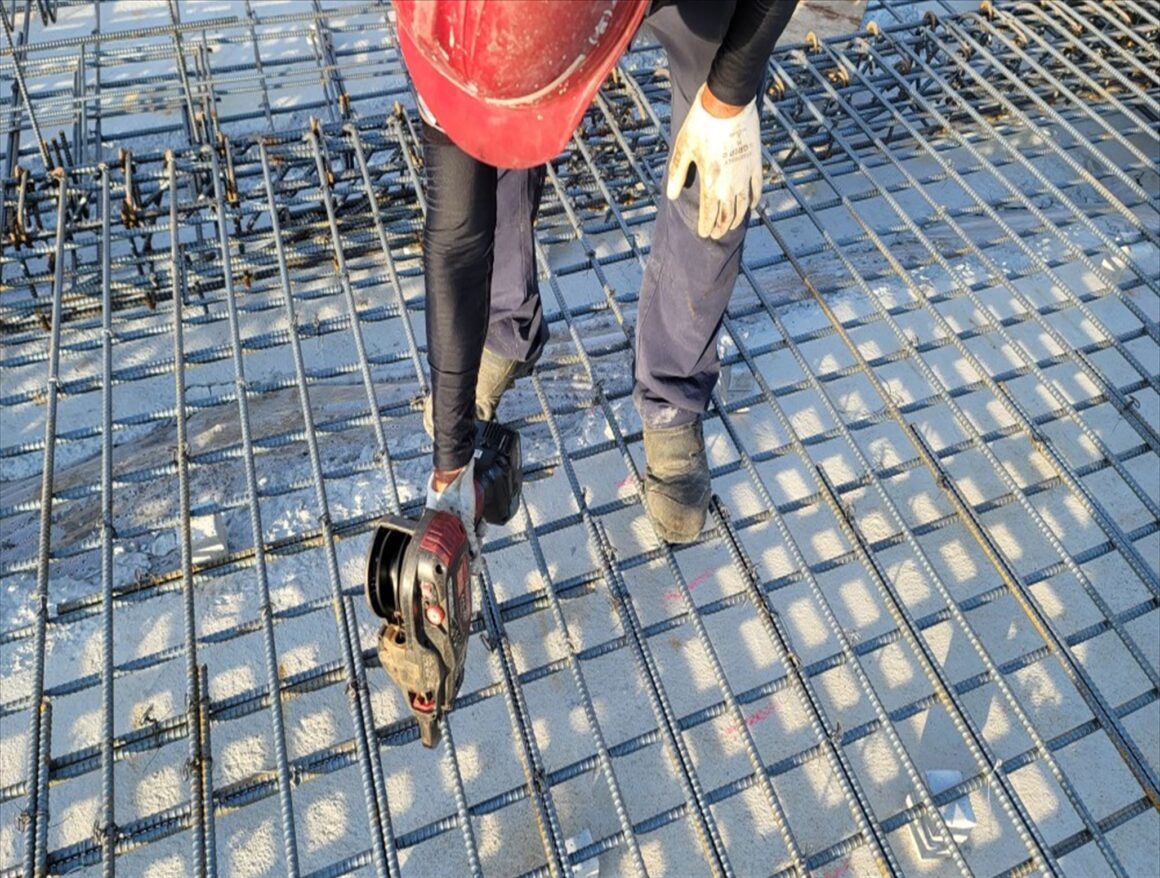

今日は配筋の続きでスラブ配筋まで終わらせることが出来ました。あとは中の立ち上がりと補強筋を取り付ける作業を明日行いたいと思います。

2022/09/13

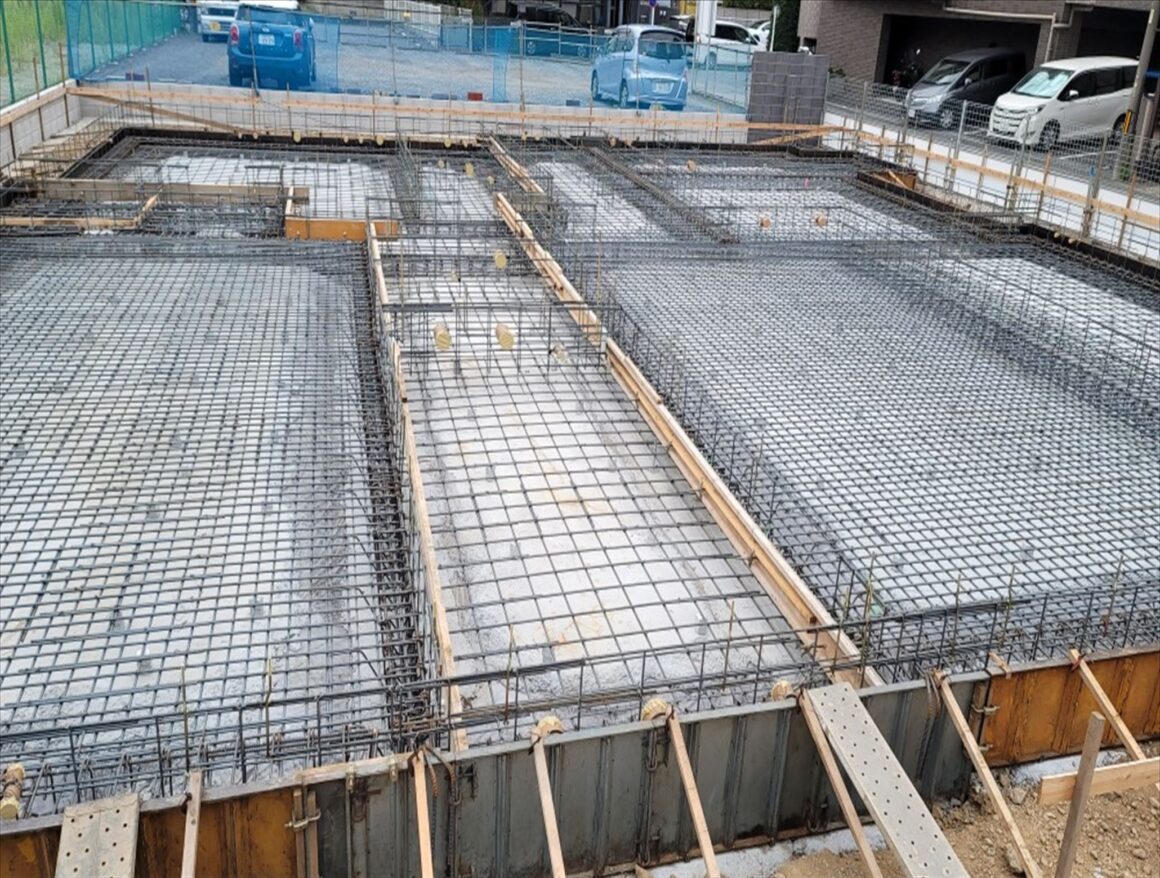

11日目 配筋完了

今日は配筋が全て終わり午後から配筋検査を受けました。明日は耐圧コンクリート打設の予定です。

2022/09/15

12日目 耐圧コンクリート打設

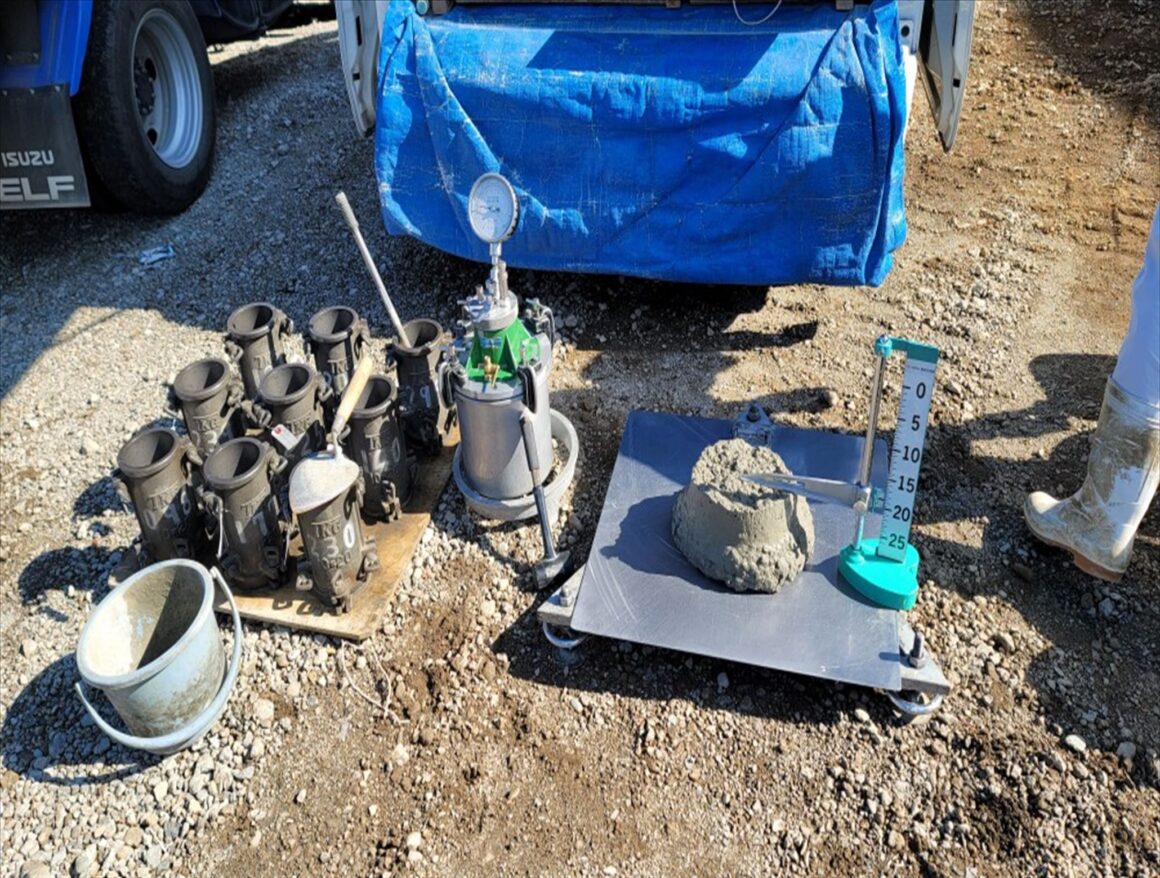

今日は朝から耐圧コンクリート打設を行いました。夕方には全て押さえまで終わらせることが出来ました。

2022/09/16

13日目 墨出し

今日は墨出しをしました。寸法の間違いがないように慎重に墨を出しました。

2022/09/17

14日目 立ち上がり枠組

今日は、立ち上がり枠組で前日に墨を出したので、枠を組む所から始められたので形にはすることはできたので後日、固めていきたいと思います。

2022/09/20

15日目 立ち上がりコンクリート打設

今日は、朝から立ち上がりコンクリート打設を行いました。駐車場側にはコンクリートが跳ねないよう養生をさせてもらいました。午後からは天端レベラーを流し、夕方には養生まで終わらせることが出来ました。

2022/09/26

16日目 脱枠

今日は、枠材が多かったのですが、何とか2台に材料を積むことが出来たので終わらせることが出来ました。コンクリートもきれいに入っていたので安心しました。

2022/09/30

17日目 立ち上がりコンクリート一部打設・階段部分捨てコンクリート打設

今日は一部、1回で打設をできなかった場所の枠を組み、午後からコンクリート打設を行いました。階段部分の捨てコンクリートも同時に打設を行いました。

2022/10/01

18日目 階段部分枠組・配筋・アンカーセット・コンクリート打設

今日は階段部分の枠組み・配筋・アンカーセットをして午後からコンクリート打設を行いました。先日、墨は出していたので作業も順調に進み、アンカーの頭出しの寸法に注意しながら午後から打設をしました。

2022/10/08
