川和町第六 新築工事

物件データ

現場名
川和町 第六新築工事
棟数
1棟現場
現場所在地
神奈川県都筑区川和町
元請名
株式会社 H 様
建物構造
木造基礎
予定工期
2022年10月28日~12月下旬
担当
安里政章

工事レポート

施工済み

着工前

今日から新しい現場始まりました。現場の前が広いので、材料の搬入 がやりやすい現場なので良かったです。

2022/10/28

1日目 遣り方出し 地縄張り 根切り

今日は、遣り方出しが終わり地縄張りをしました。布基礎なので寸確認しながら進めていき何とか張り終わった。所から根切りやり
半分ぐらい進めることができて良かったです。

2022/10/28

2日目 根切り 砕石敷均し

今日で残土搬出が終わり砕石敷均しをしました。布基礎なので予定より砕石が入ったが何とか終わることができて良かったです。

2022/10/31

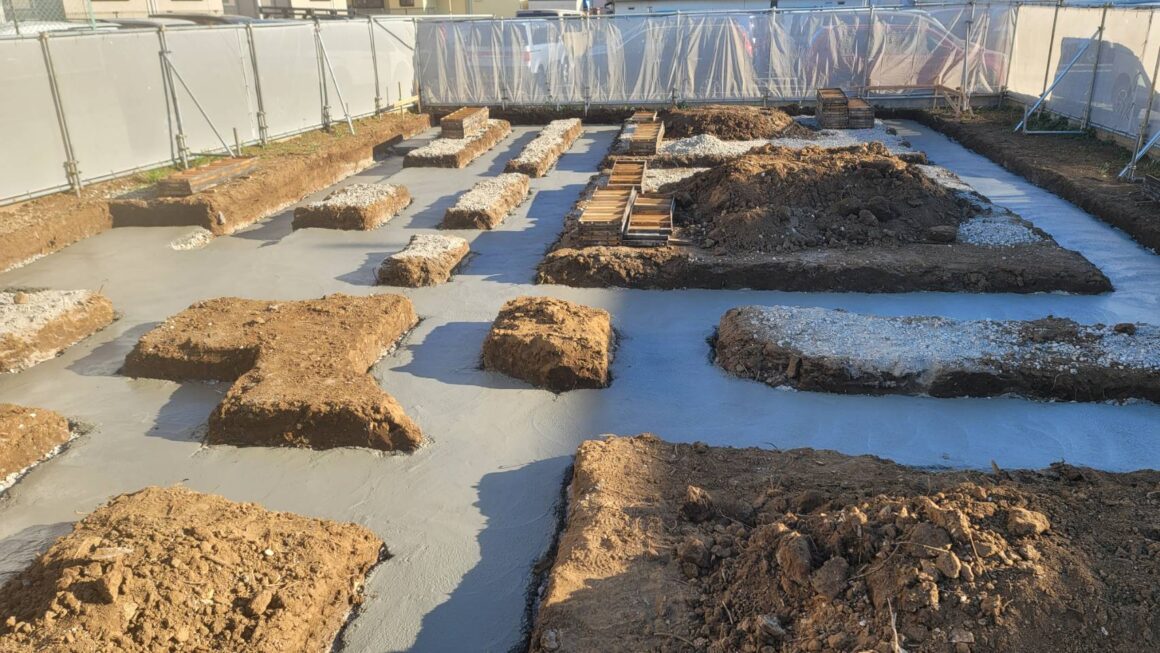

3日目 捨コン打設

今日は、午前中掘方の寸確認をして、午後から捨コン打設をしました。
ポンプ車での打設でしたので、少し均しが忙しかったが早めに終わり良かったです。

2022/11/02

4日目 墨出し ベース枠

今日は、朝一に鉄金が搬入をしてから 墨出しをしました。布基礎なので墨出し時間がかかったが、何とか半分ぐらいベース枠ができて良かったです。

2022/11/04

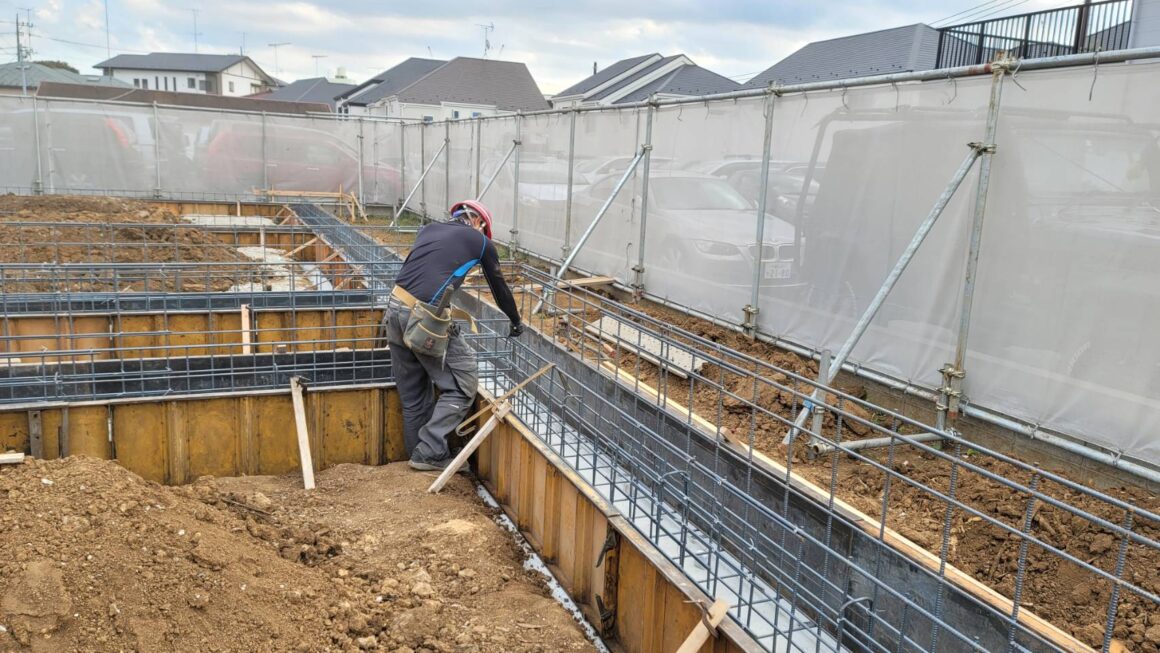

5日目 ベース枠 配筋

今日は、昨日の残りのベース枠と配筋をしました。いつもの慣れているベタ基礎配筋と少しかつてが違うので図面を確認しながら
作業を進めていきました、

2022/11/05

6日目 配筋

今日は、残り配筋を進めていき、少し手こずる所もありましたたがその後順調に進んでいき配筋を完了しました。

2022/11/09

7日目 ベースコンクリート打設

今日は、8時半からの打設でした、生コン車も順調に来てくれて早めに打設が終わり天気も良く押さえも早め終わることができて良かったです。

2022/11/12

8日目 墨出 立ち上がり枠組立

今日は、墨出し立ち上がり枠組立をしました。寸法を間違いないように確認をしなが墨出しをしました。かなり時間がかかったが何とかか終わり やく半分ぐらい枠建込みができて良かったです。

2022/11/18

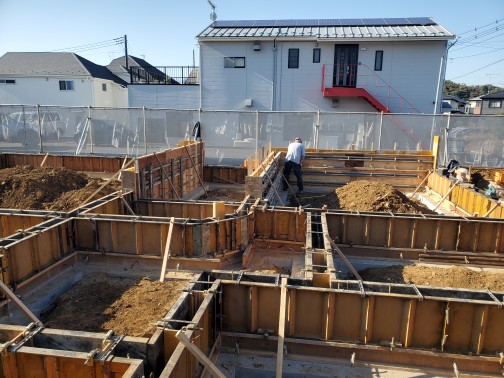

9日目 立上り枠建込み 固め

少し足元が悪い現場なので注意しながら作業進めていき何とか枠建込み固めまで終わることができて良かったです。
後コンクリート打設だけです

2022/11/19

10日目 立上りコンクリ-ト打設

今日は、立ち上がりコンクリート打設しました。アンカーボルトの高さや型枠の通りを確認しながら打設を行いました。

2022/11/22

11日目 立ち上がり枠バラシ

今日は枠バラシ大きめな現場なので人数をかけてバラシをしました。材料が多いので、積み込みやかたずけに時間がかかったが後順調進んで埋め戻しの段取りまで終わることができて良かったです。、

2022/11/28

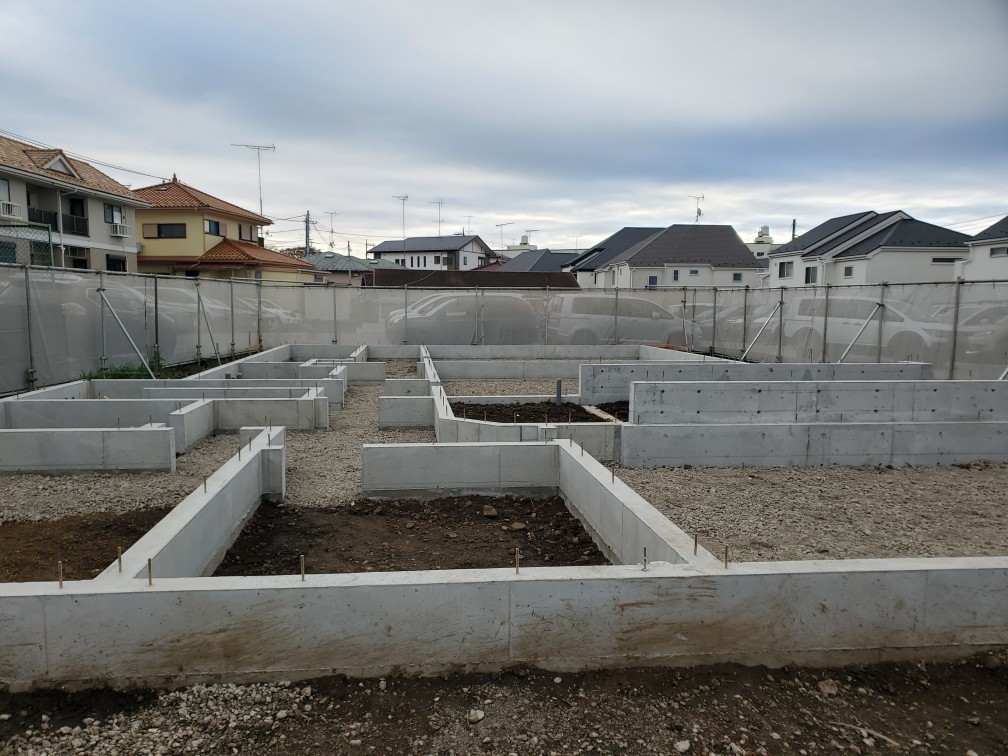

12日目 埋め戻し砕石敷均し

今日は、埋め戻し砕石敷均しをしました。ユンボがなかに入ることが出来ないのでほとんどが手作業で大変でしたが何とか終わることができて良かったです。

2022/12/02

13日目 防湿フィルム敷き込み 土間配筋

今日は、朝一砕石締固めをしてから 1桝 1桝 防湿フィルム敷き込み、配筋を進めて行きました
少し風が吹いてフィルムが飛んだりしたが、うまく鉄筋で押さえ作業を進めていきました

2022/12/03

14日目 土間コンクリート打設

今日は、土間コンクリート打設しました。生コン車の回転早くてかなり忙しかったが早めに打設が終わり押さえも早い時間にできて良かったです。これでこの現場の基礎工事も完了となりました。

2022/12/05
