武蔵野市吉祥寺東町全2棟現場 A.B号棟 ※SE構法

物件データ

現場名
武蔵野市吉祥寺東町 全2棟現場新築工事
棟数
2棟
現場所在地
武蔵野市吉祥寺東町
元請名
創建ホームズ株式会社 様
建物構造
木造
予定工期
2023/1/10~2023/3月末
担当
清水 ゆかり

工事レポート

施工済み

着工前

2023/01/07

1日目 B号棟 やり方 残土出し

地盤が高いため、根伐りの前にGLまで鋤取りました。
寸法に注意しながらやり方を出しました。

2023/01/10

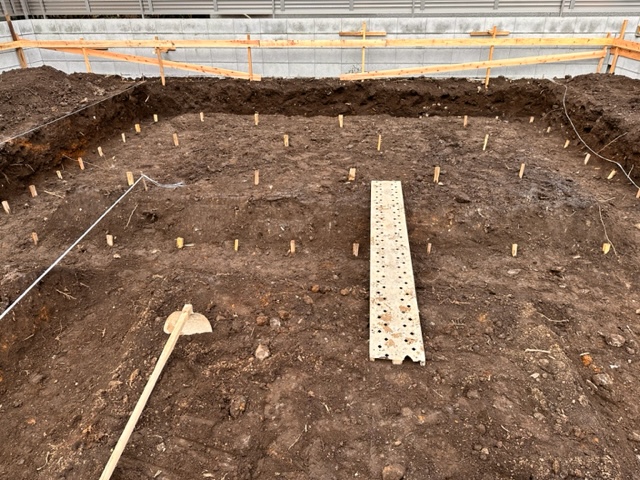

2日目 B号棟 根伐り

溝などがあるため確認しながら進めていきました。

2023/01/16

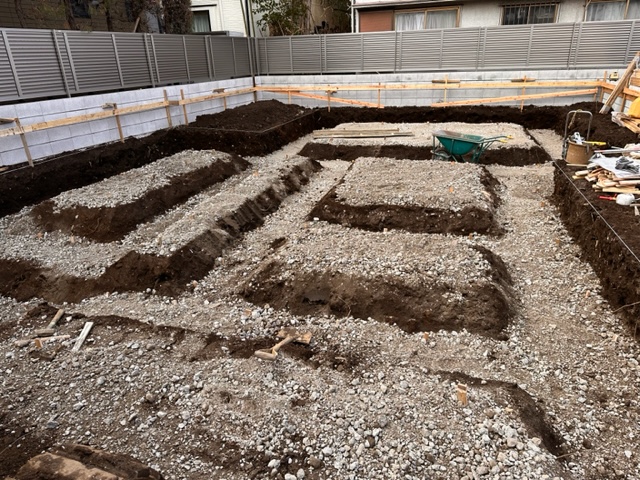

3日目 B号棟 根伐り 砕石

A号棟の高い残土を出したりしながらでしたが、
無事にB号棟は砕石まで完了しました。

2023/01/17

4日目 A号棟根伐り

中通りなど寸法に注意しながら根伐りをやりました。

2023/01/18

5日目 A号棟根伐り 砕石

無事に根伐りも終わり、土曜日に捨てコンを打ちます。

2023/01/19

6日目 捨てコンクリート

今日は風が強かったので防湿フィルムを
敷くのが大変でしたが、綺麗に敷けました。
生コンもスムーズに来てくれたので良かったです。

2023/01/21

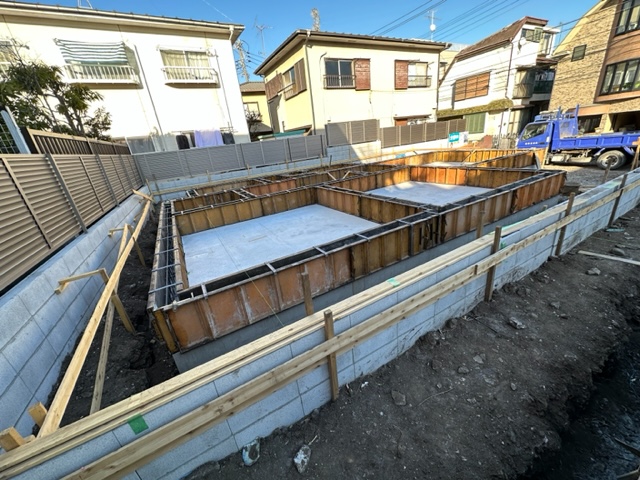

7日目 墨だし 枠組み アンカープレート

寸法間違えに注意しながら墨出しをして、
少し深いので多めにバリをかいました。
アンカープレートも慎重に付けました。

2023/01/23

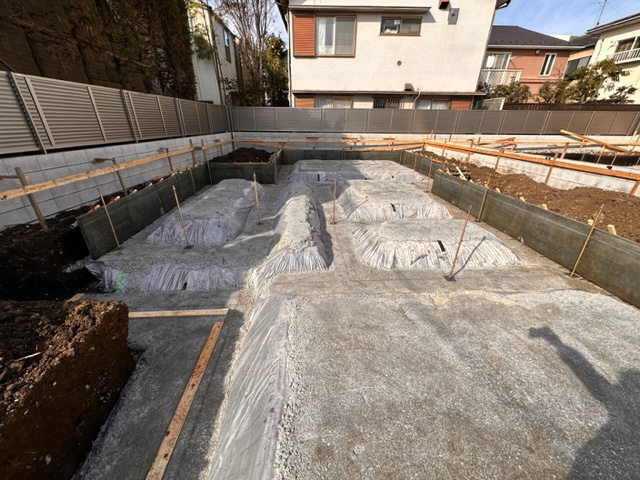

8日目 アンカーセット

監督さんにアンカープレートの位置を確認してもらい
アンカーの高さを見てセットしました。

2023/01/24

9日目 配筋

なかなか進まないですが、少しずつ補強筋を確認しながら進めました。

2023/01/26

10日目 11日目 配筋

いつもよりだいぶ時間がかかりましたが、
無事にスラブ筋並べ終わりました。

2023/01/28

12.13日目 アンカーセット

立ち上がり時にスムーズにいくように
アンカーをしっかり固定し、位置、高さの確認をしました。

2023/01/31

14日目 B号棟 配筋

朝から鉄筋搬入でした。
少しずつですが進めています。

2023/02/01

15日 配筋

補強筋などの確認も行い、
スラブ筋をやり始めました。

2023/02/02

16日目  配筋 アンカーセット

配筋も無事に終わり、アンカーセットも出来ました。

2023/02/03

17日目 返し枠

配筋も終わったので、
深さがあるところの枠をやりました。

2023/02/06

18日目 耐圧コンクリート打設

※写真は撮り忘れてしまいました。
深い箇所もあり何回かにわけてあげていきました。
2棟で50㎥以上入りましたが、
生コンが途切れずに来てくれたので順調に打設完了しました。

2023/02/13

19日目 墨だし 枠組み

寸法間違いに気を付けながら墨出しをやりました。
1棟は枠を総入れ替えだったので大変でしたが無事にレベルまで見ることが出来ました。

2023/02/20

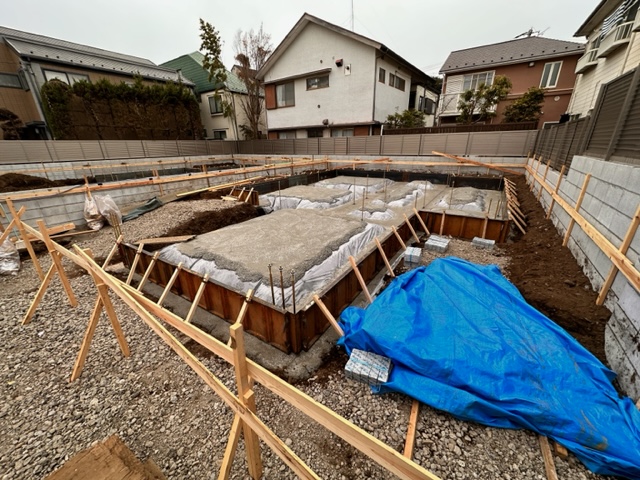

20日目 アンカーセット

M12のアンカーをセットするための
アンカーセッターを取り付けました。

2023/02/21

21日目 立ち上がりコンクリート打設

朝からアンカーの再確認をしました。
無事に打設も終わりました。

2023/02/27

22日目 枠バラシ

無事に枠バラシがおわりホッとしました。
これで基礎工事完了です。

2023/03/06
