A様 ふじみ野西4丁目計画 新築工事

物件データ

現場名
A様ふじみ野西4丁目計画 新築工事
棟数
木造1棟
元請名
S社 様
建物構造
木造基礎
予定工期
2023年2月27日~4月上旬
実際工期
2023年2月27日~4月4日
担当
安里興業 山口貴史

工事レポート

施工済み

着工前

2023/03/04

1日目 根伐り

今日から根伐りが始まりました。梁が多く位置を出すのに少し時間がかかりますが、慎重に間違えないように作業を進めました。

2023/03/06

2日目 捨てコン打設

今日は午前中に砕石の足りない場所に砕石を入れて、防湿フィルムを敷き、午後からポンプ車での打設になりました。

2023/03/08

3日目 墨出し・外周枠

今日は、墨出しをして外周枠をしました。寸法の間違いに注意しながら墨を出しました。

2023/03/09

5日目 耐圧コンクリート打設

今日は、耐圧コンクリート打設で朝から順調にミキサー車が来てくれたので早めに打設は終わりました。押さえも夕方には終わらせ現場を片付けて終了しました。

2023/03/17

6日目 墨出し・枠組み

今日は墨出しと立ち上がり枠組みをしました。寸法の間違いに気を付けて作業を進めました。

2023/03/22

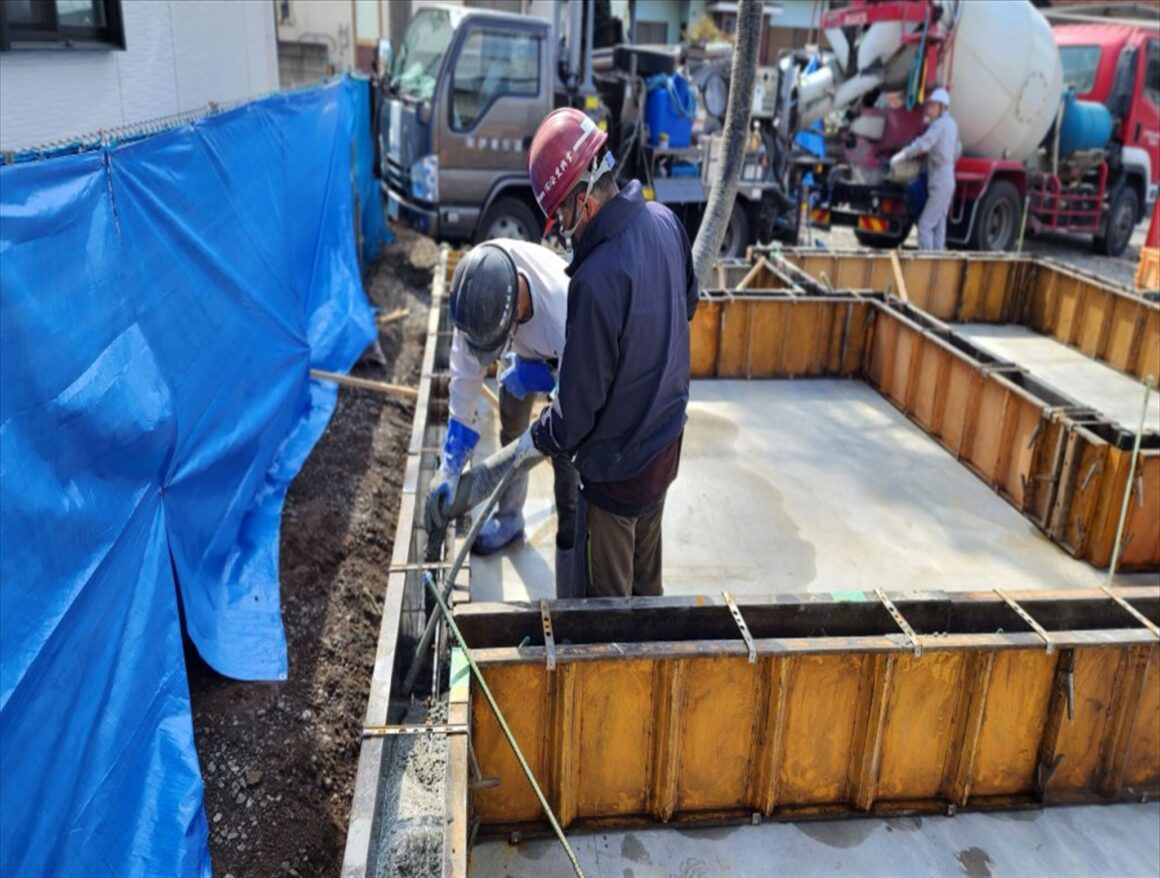

7日目 立ち上がりコンクリート打設

今日は立ち上がりコンクリート打設でした。天気も良かったので午後から天端レベラーを流しました。

2023/03/29

8日目 脱枠

今日は、脱枠作業でした。現場が少し大きめでしたが夕方には掃除まで終わらせることができました。コンクリートもきれいに入ってました。

2023/04/04
