〇様 三原3丁目計画 新築工事

物件データ

現場名
〇様 三原3丁目計画 新築工事
棟数
木造1棟
現場所在地
埼玉県朝霞市
元請名
S社 様
建物構造
木造
予定工期
2023年6月5日~7月末
実際工期
2023年6月5日~7月5日
担当
安里興業 山口

工事レポート

施工済み

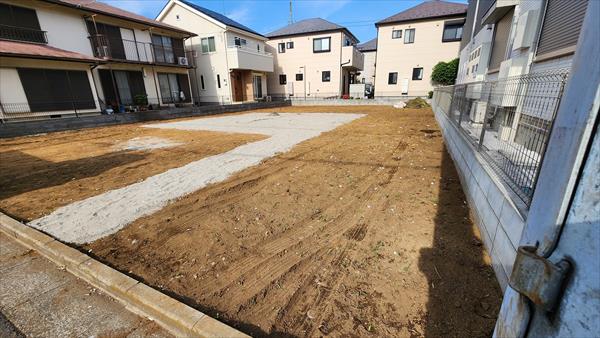

着工前

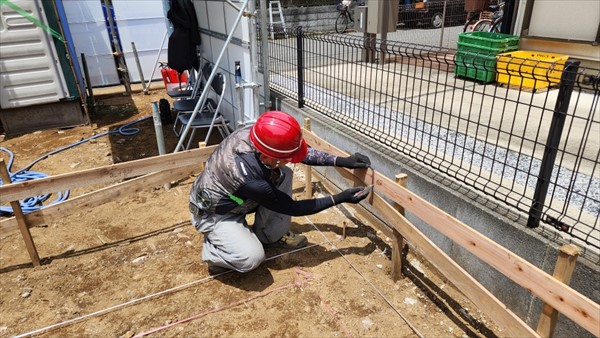

2023/06/03

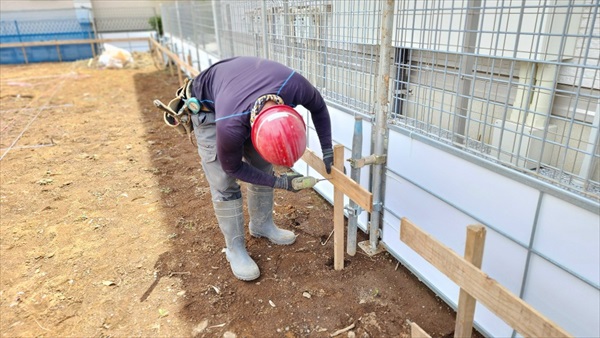

1日目 遣り方・根切

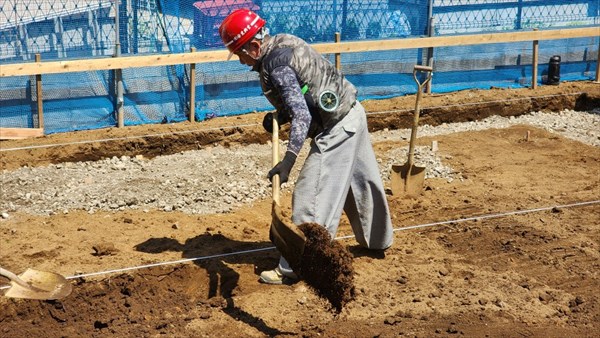

今日は午前中に遣り方を出しました。配置に十分注意して作業を行いました。午後からは根伐作業をしました。中の梁部分は重機で掘ると広くなって土を傷めてしまうので、手掘りで進めました。

2023/06/05

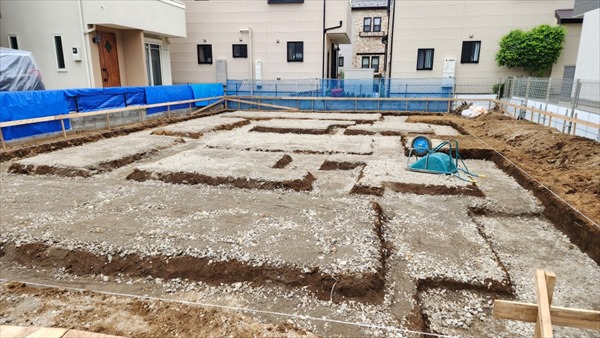

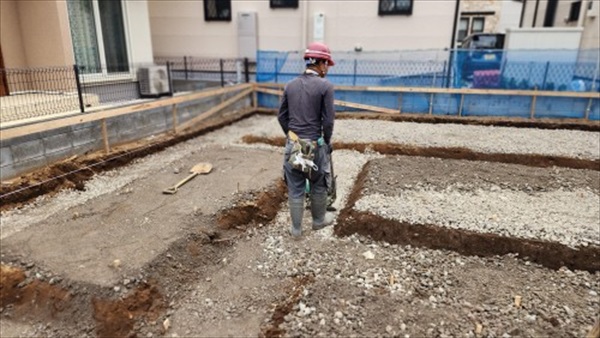

2日目 根伐り・砕石 地業工事完了

今日は根伐りの続きで砕石まで敷くことができました。梁の位置と向きに注意しながら掘りました。

2023/06/06

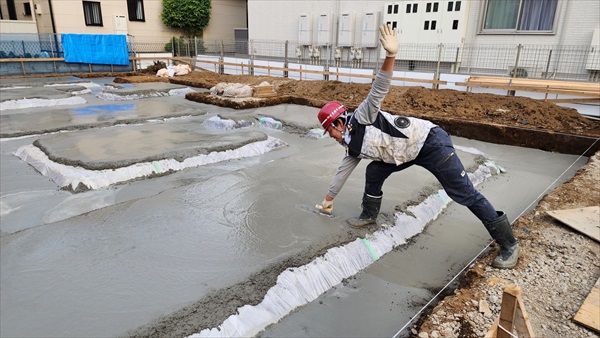

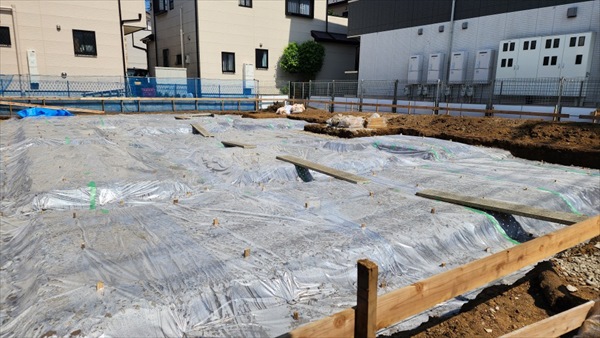

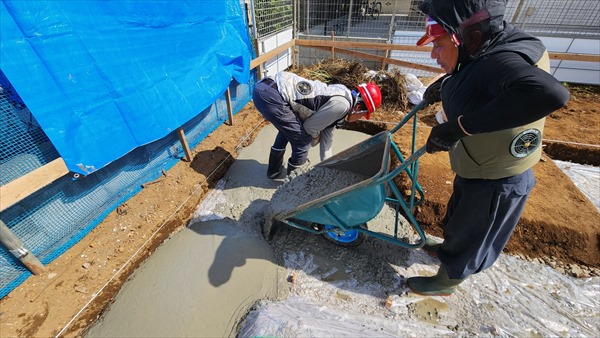

3日目 捨てコン打設

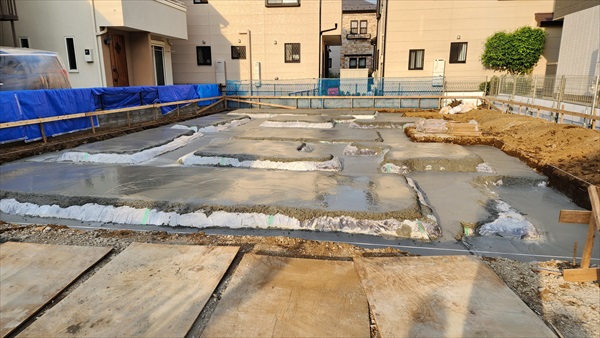

今日は、捨てコンクリート打設を行いました。ネコ取りだったので少し時間がかかりましたが夕方には終わらせることができました。

2023/06/07

4日目 墨出し・外周枠

今日は、墨出しと外周枠を組みました。寸法に気を付けて墨を出し梁の幅も確認しながら作業しました。

2023/06/08

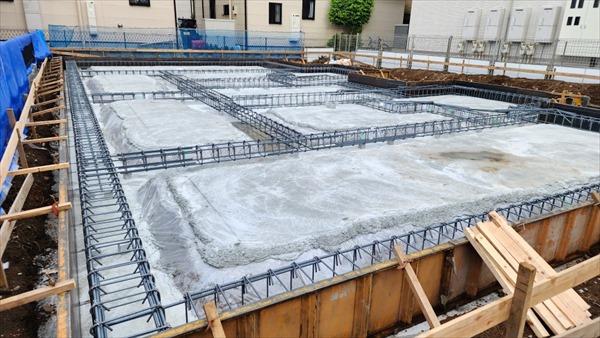

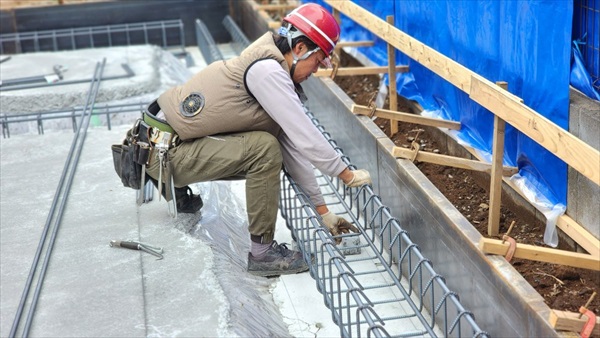

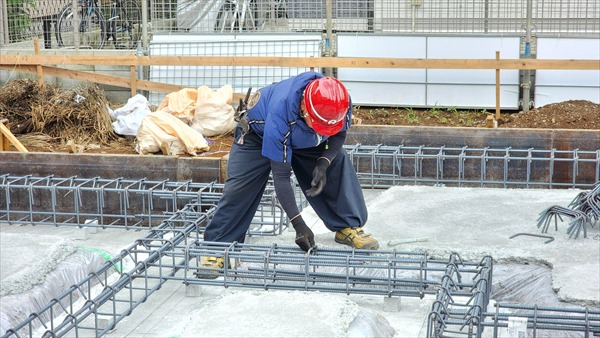

5日目 梁配筋

今日は 梁配筋をしました。コーナー、ジョイントのつけ忘れがないように気を付けながら取り付けました。

2023/06/10

6日目 梁配筋

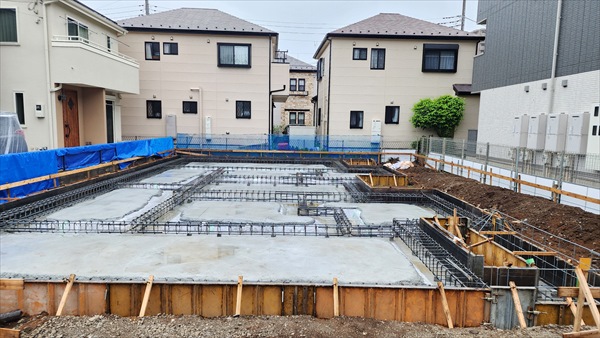

今日で梁の配筋は完了しました。後日、梁の配筋検査を行う予定です。

2023/06/12

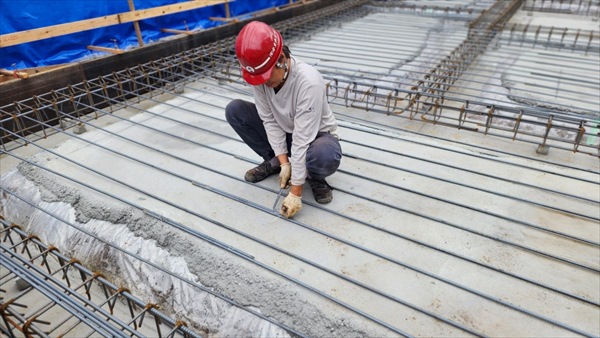

7日目 梁検査・スラブ筋

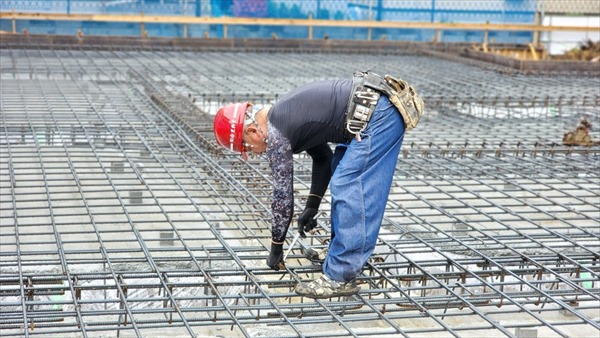

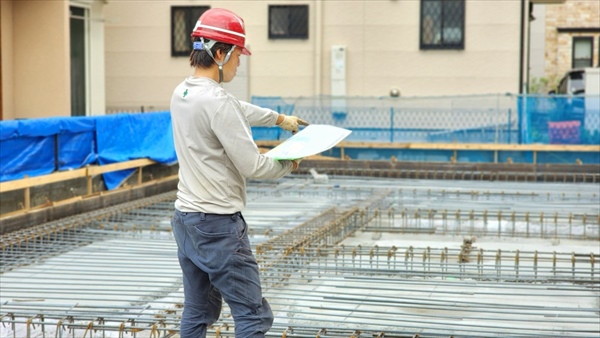

今日は、午前中に梁部分の検査を受けて、問題なかったので引き続きスラブの配筋作業を進めました。

2023/06/14

8日目 配筋

今日は、立ち上がり筋を組みました。補強筋などの取り付けを忘れないように確認しながら作業しました。

2023/06/16

9日目 配筋・アンカーセット・レベル出し

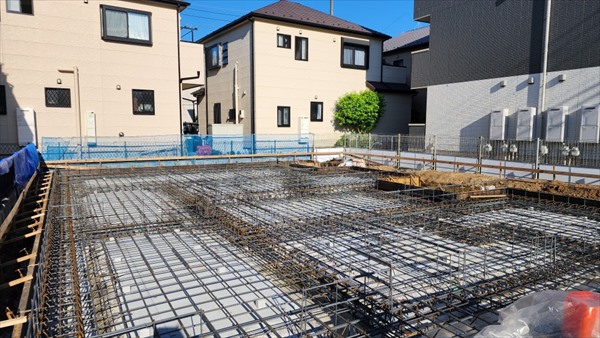

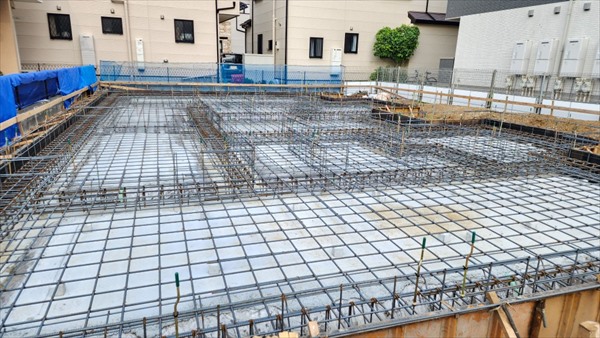

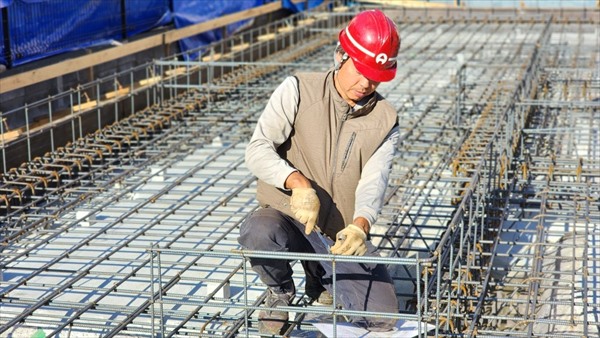

今日は残りの補強筋の取り付けとアンカーセットとレベル出しをしました。配筋も念入りにチェックをしました。後日、配筋検査を受ける予定です。

2023/06/19

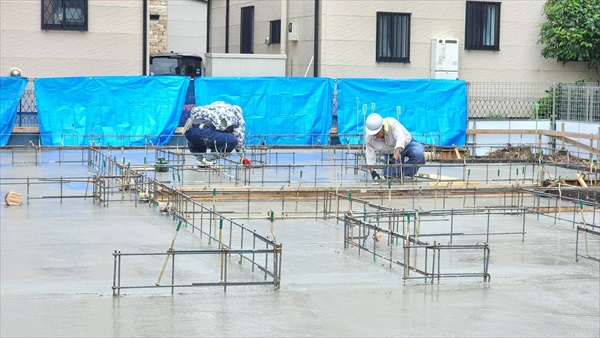

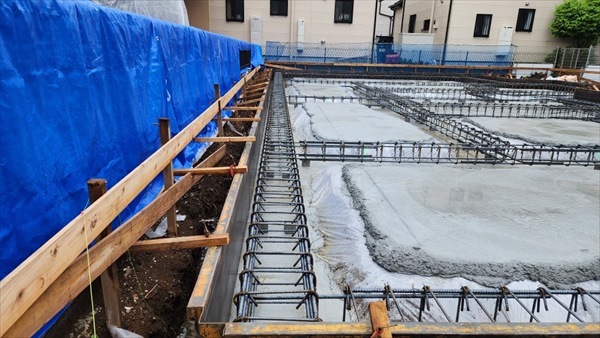

9日目 耐圧コンクリート打設

今日は耐圧コンクリート打設でした。枠がコンクリートの圧力で動かないか確認しながら作業しました。気温も高かったので水分補給もしながら打設を行いました。

2023/06/26

10日目 枠組

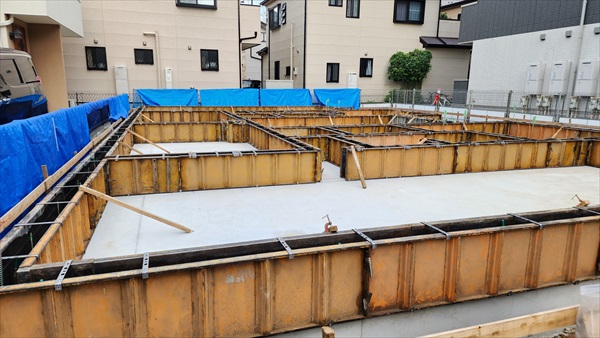

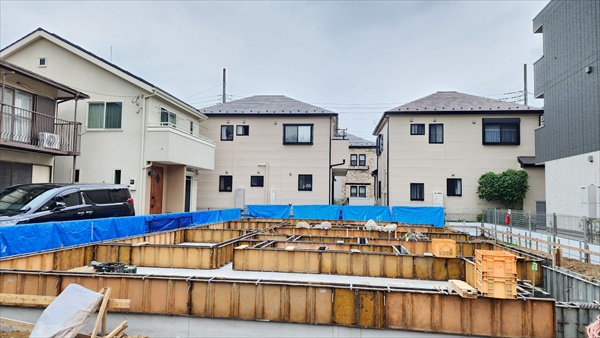

今日は、朝から墨を出して立ち上がりの枠組をしました。寸法に気を付けて墨を出しました。枠も少し運ぶ距離がありましたが立てるところまでは進みました。

2023/06/27

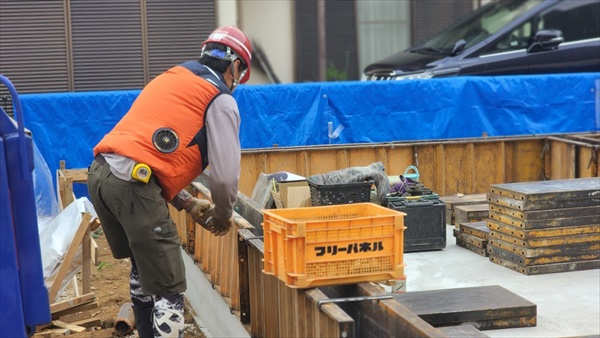

11日目 立ち上がり枠組・レベル

今日は午前中に枠の固めをして午後からレベルを出しました。最後に現場を掃除して作業を終えました。

2023/06/28

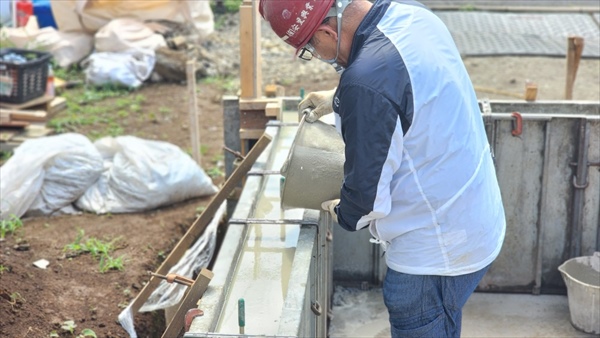

12日目 立ち上がりコンクリート打設

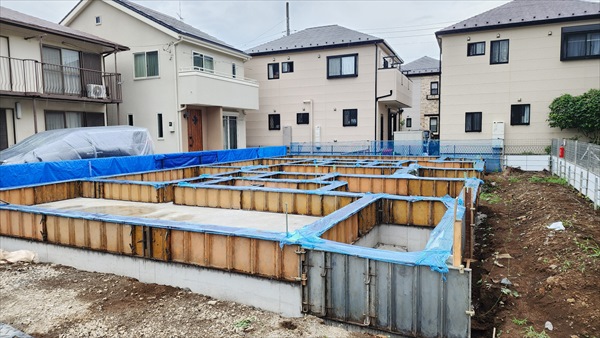

今日は朝から立ち上がりコンクリート打設をしました。午後にはレベラーまで流すことができました。最後に養生をして作業を終えました。

2023/06/30

13日目 枠バラシ

今日は脱枠作業でした。 コンクリートはきれいに入っていました。

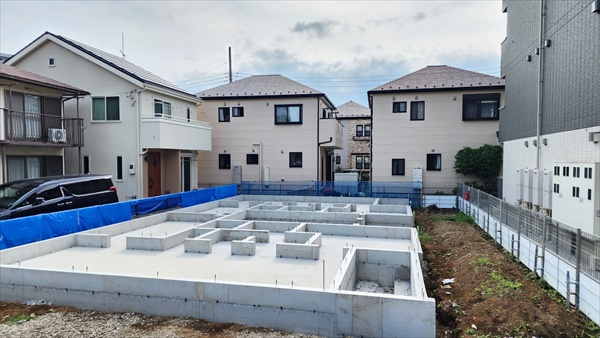

2023/07/04
