- 現場名
- U様 東みずほ台3丁目計画 新築工事
- 棟数
- 木造1棟
- 元請名
- S社 様
- 建物構造
- 木造
- 予定工期
- 2023年7月1日~8月5日
- 担当
- 安里興業 堀江
Works
施工済み
7月1日に着工する現場です。安全第一をモットーに施工します。
2023/06/30

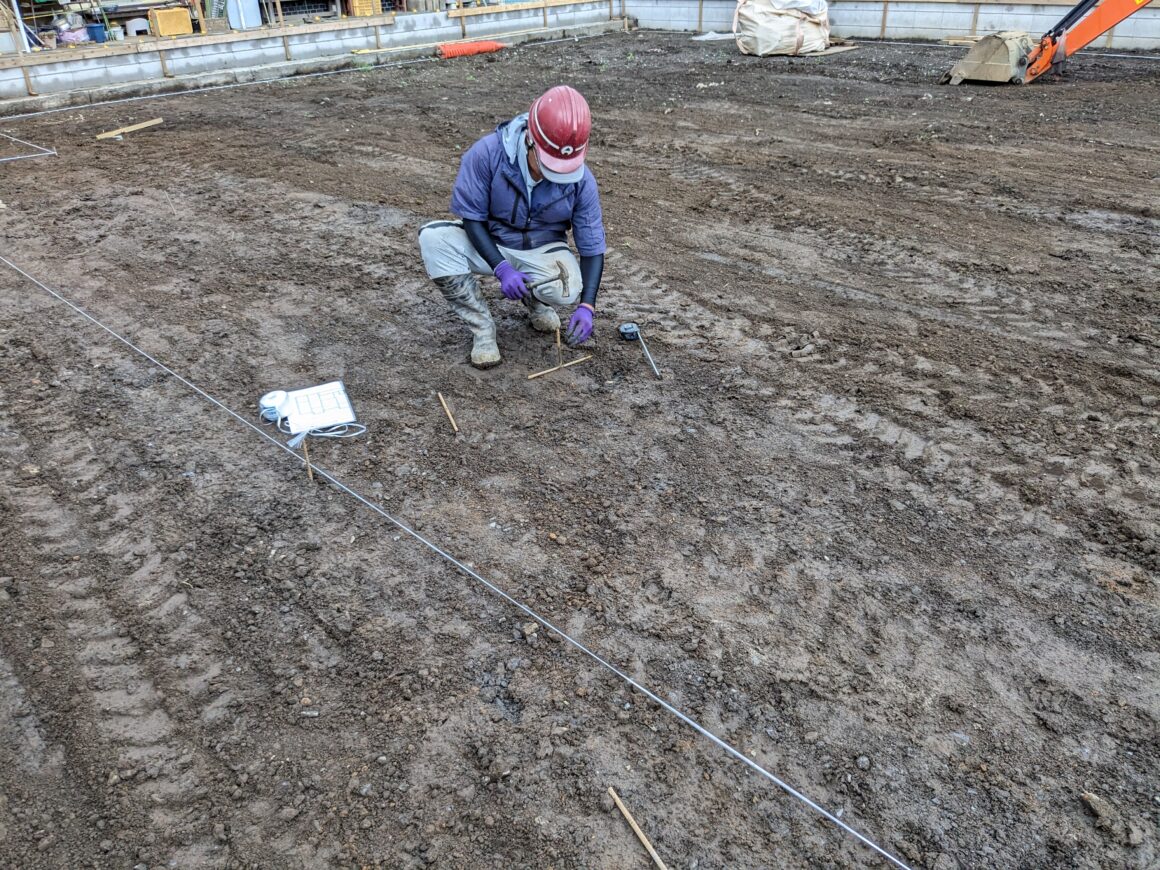

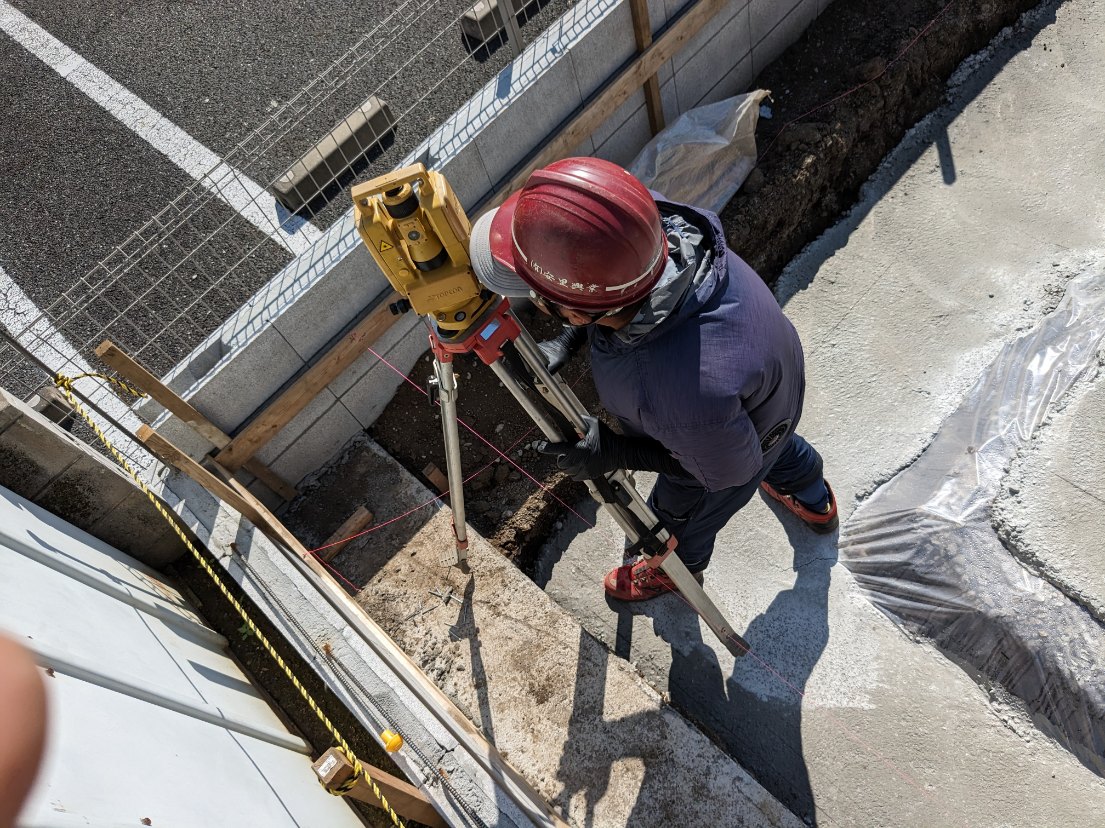

今日は、地縄張り及び遣り方を出しました。順調に作業を終えました。
2023/07/01
今日から根伐り及び砕石敷きの作業です。重機の接触事故に気を付けながらやりました。
2023/07/03
今日は、引き続き根伐りの作業です。梁の幅と高さがまちまちなので確認しながら作業をしました。
2023/07/05
今日は、引き続き根伐りです。掘り忘れ、堀り間違いがないのか、抜かりなく作業を終えました。また暑かったので熱中症にならないように水分補給、塩分摂取しながら作業しました。
2023/07/06

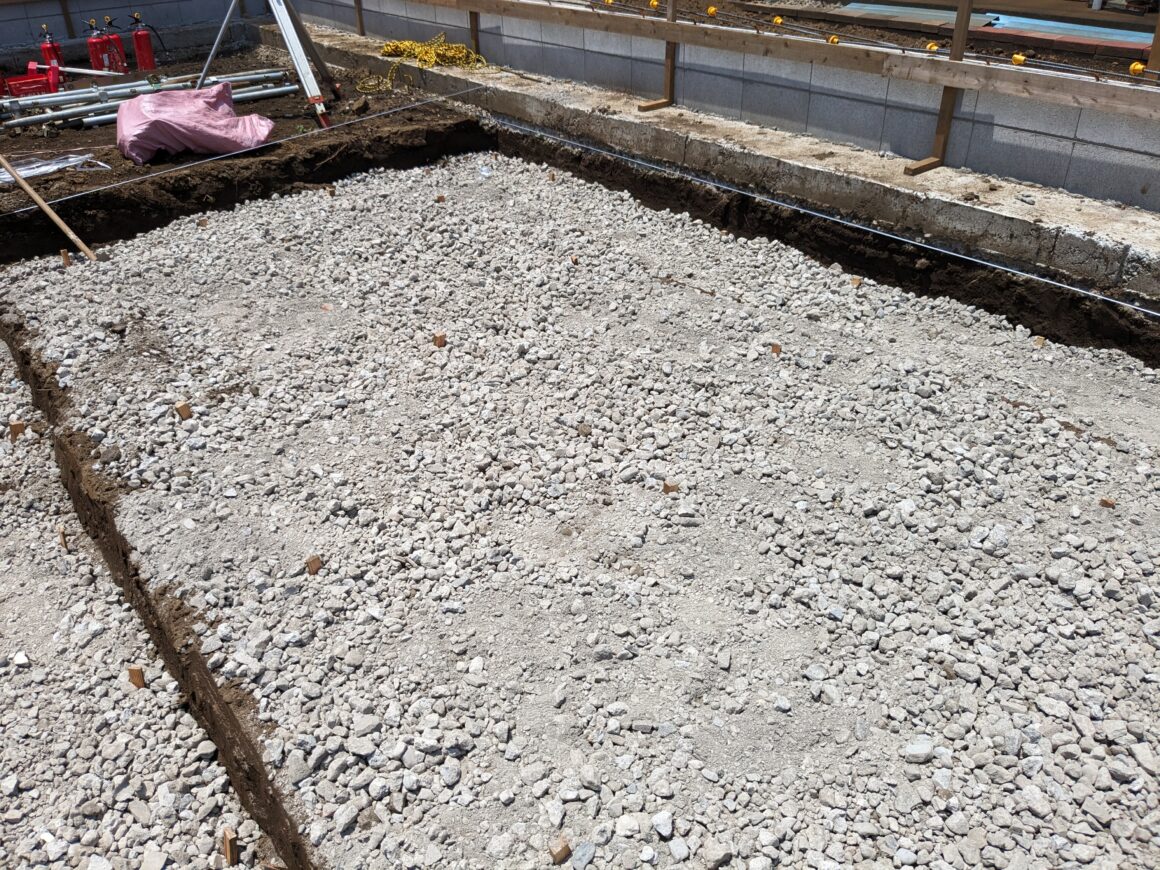

今日は、砕石敷き及び砕石転圧の作業をやりました。暑さに負けず全集中して地業工事が終わりました。
2023/07/07
今日は、防湿シート敷き込みやって、捨コンクリートを打ちました。コンクリートポンプ車のブームに接触しないように周囲の確認しながら作業をしました。
2023/07/08
今日は、朝から墨出ししました。梁幅がまちまちなので、間違いに気を付けて確認しながら墨出しました。その後、外周枠組立作業をやりました。
2023/07/10

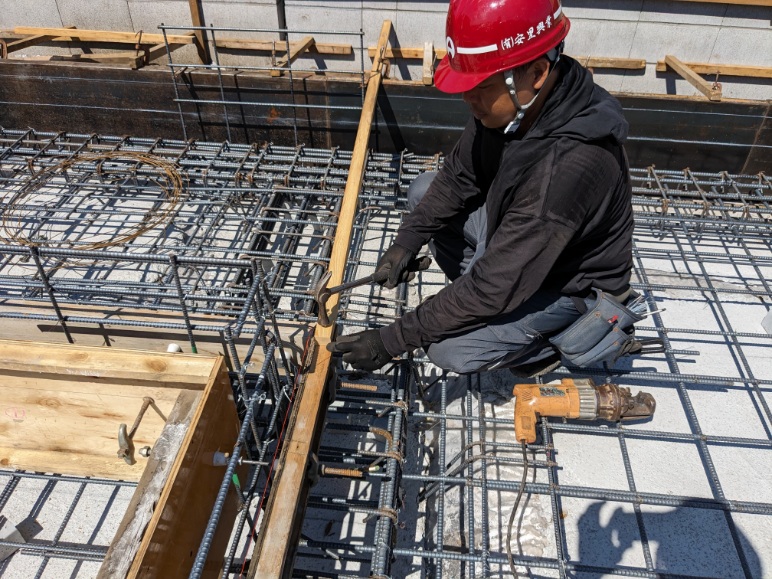

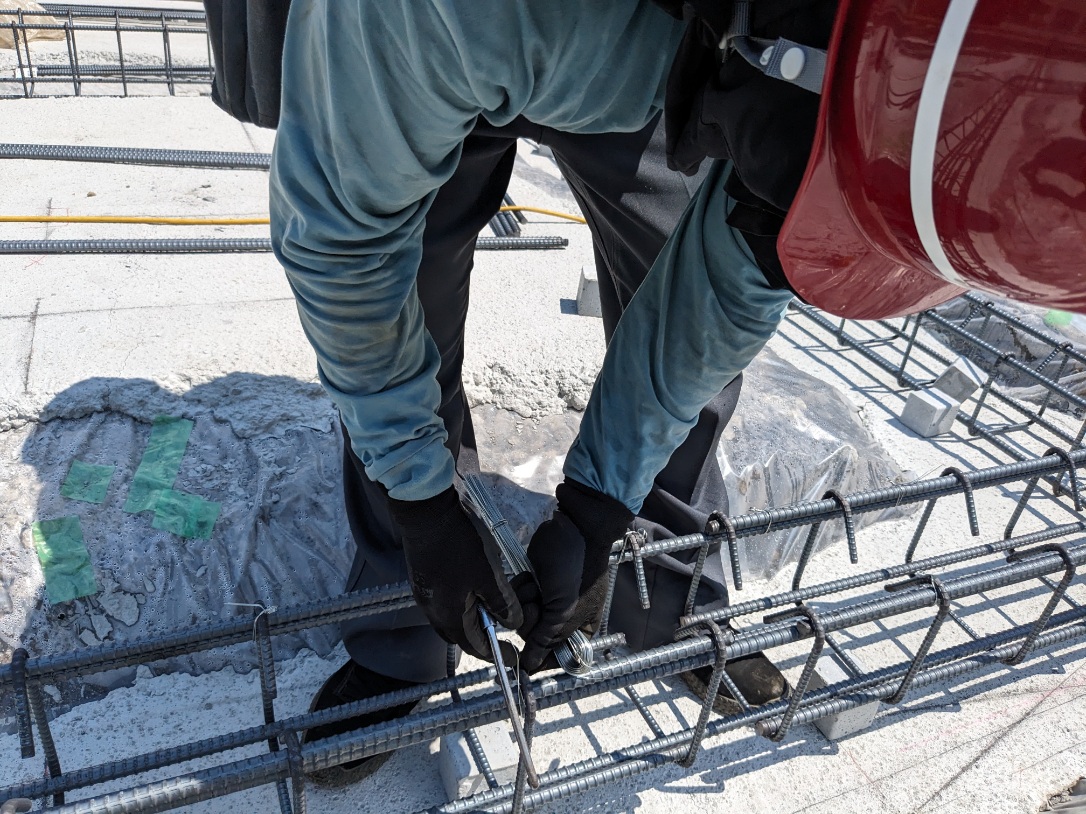

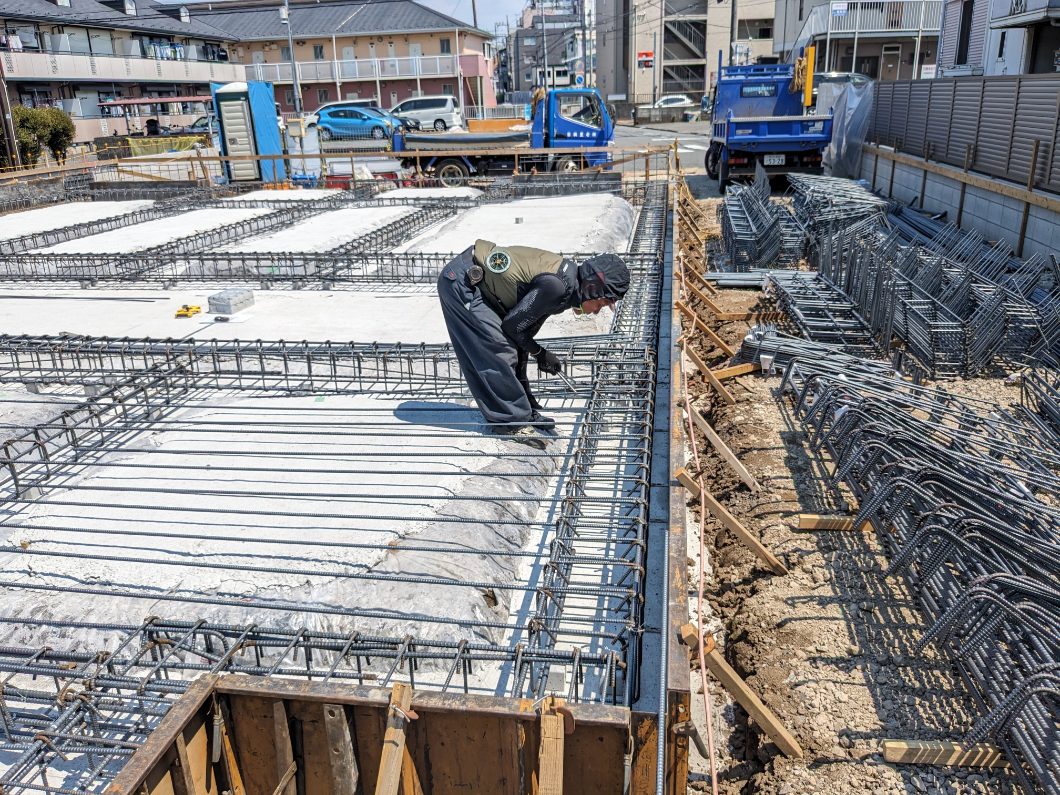

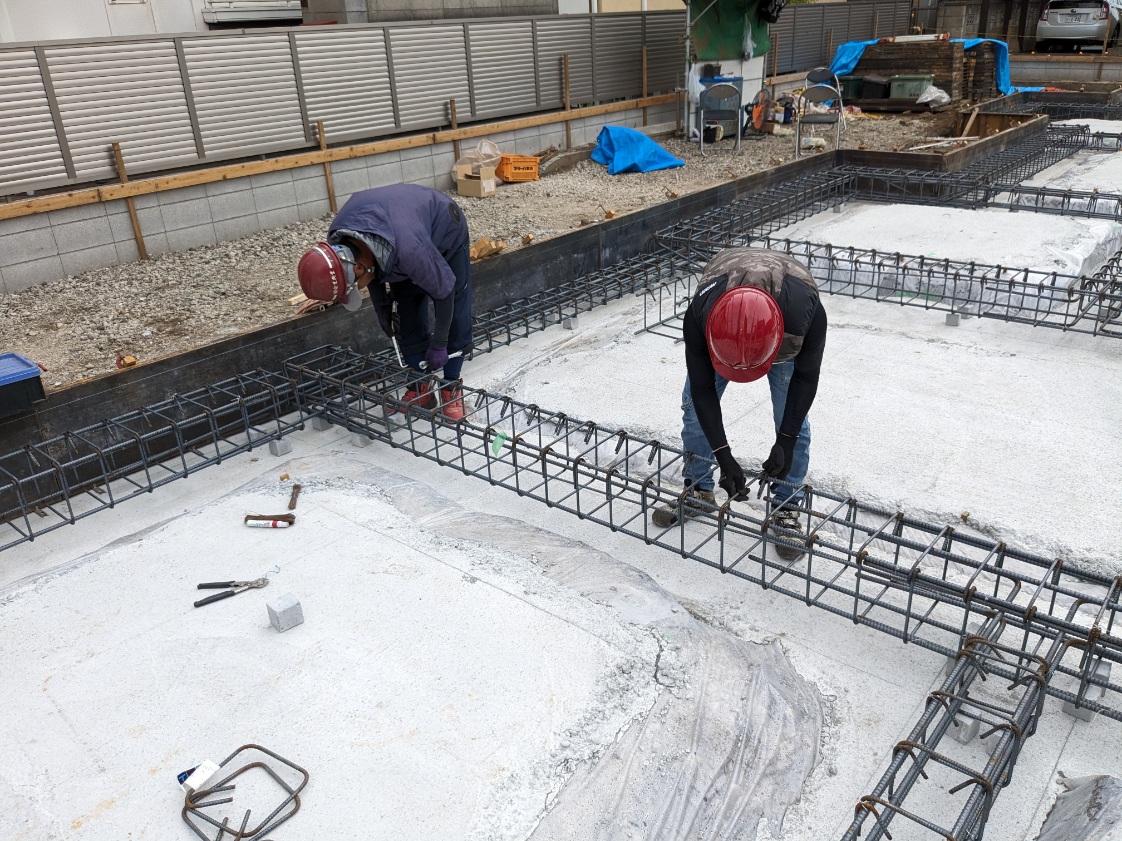

今日は、梁配筋スタートです。鉄筋かぶりに気を付けて作業しました。
2023/07/11
引き続き梁配筋の作業です。今日も熱中症に気を付けて作業しました。
2023/07/12

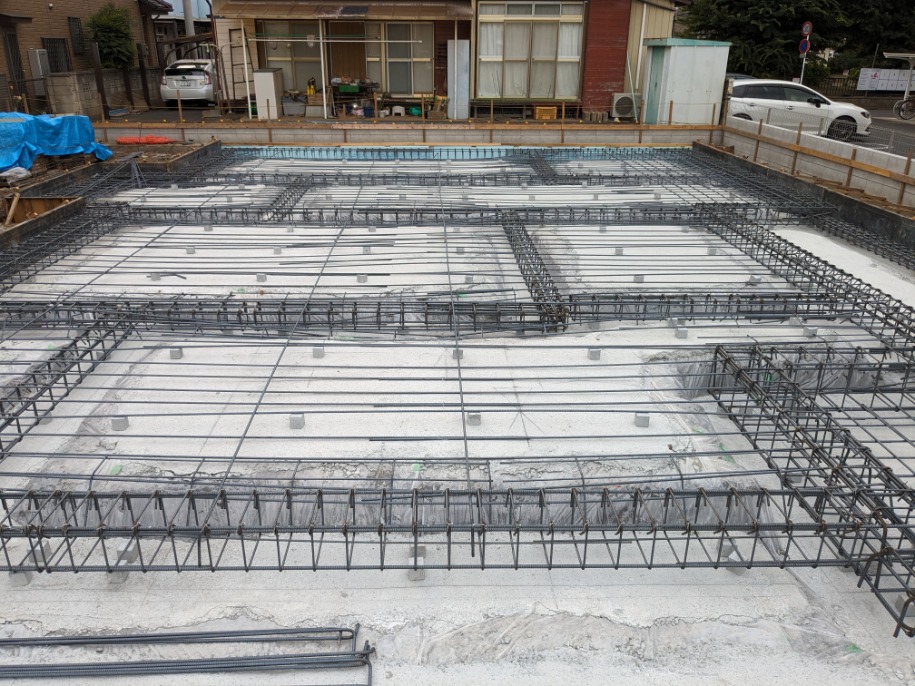

今日で梁の配筋をまとめました。鉄筋かぶり、補強筋の入れ忘れて等、不備がないか再度確認して終えました。
2023/07/13

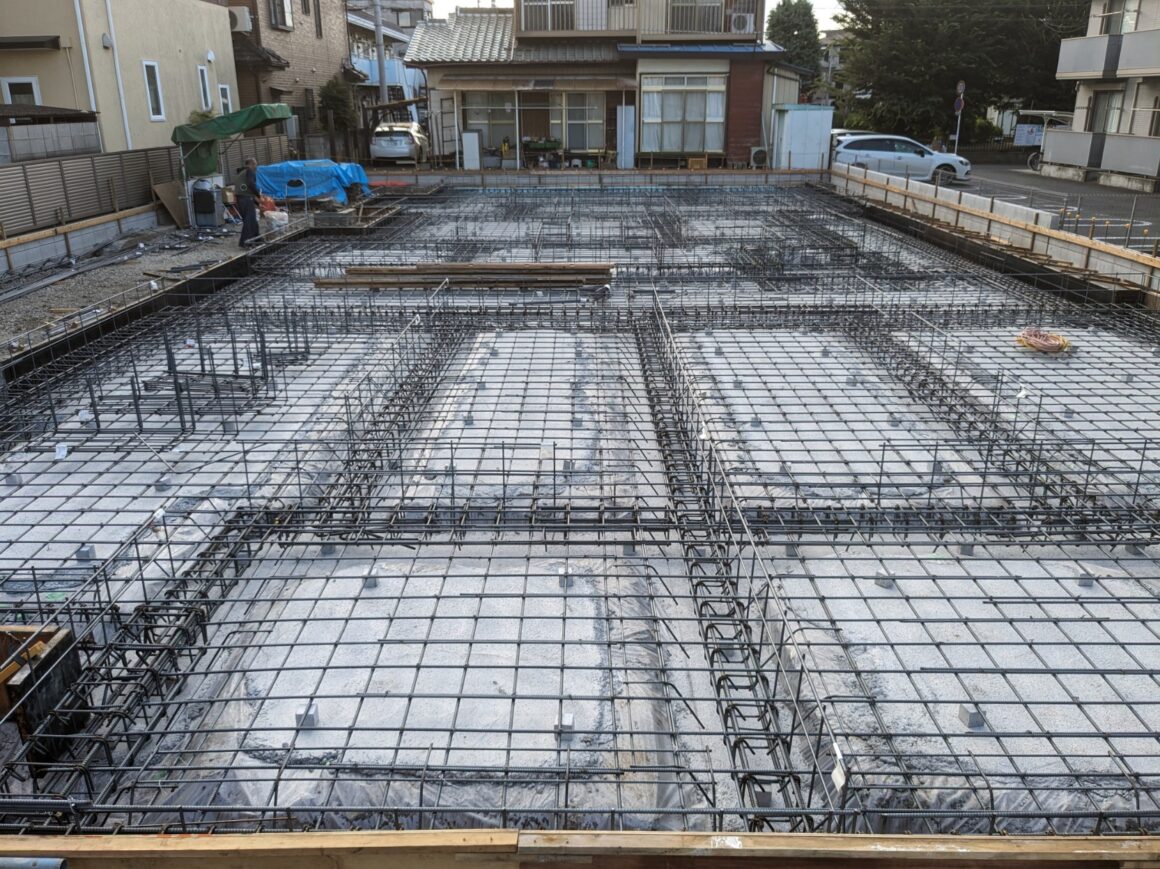

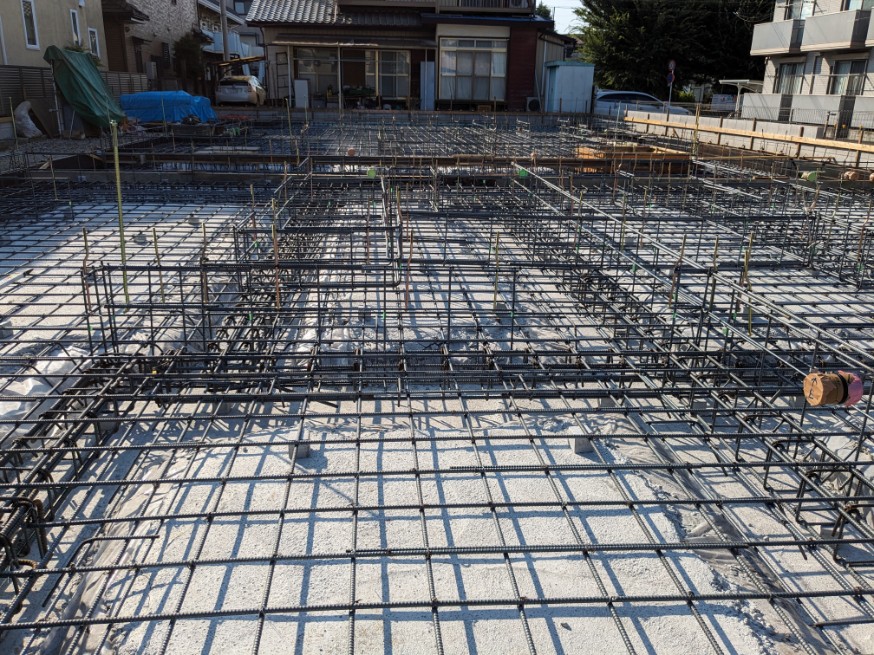

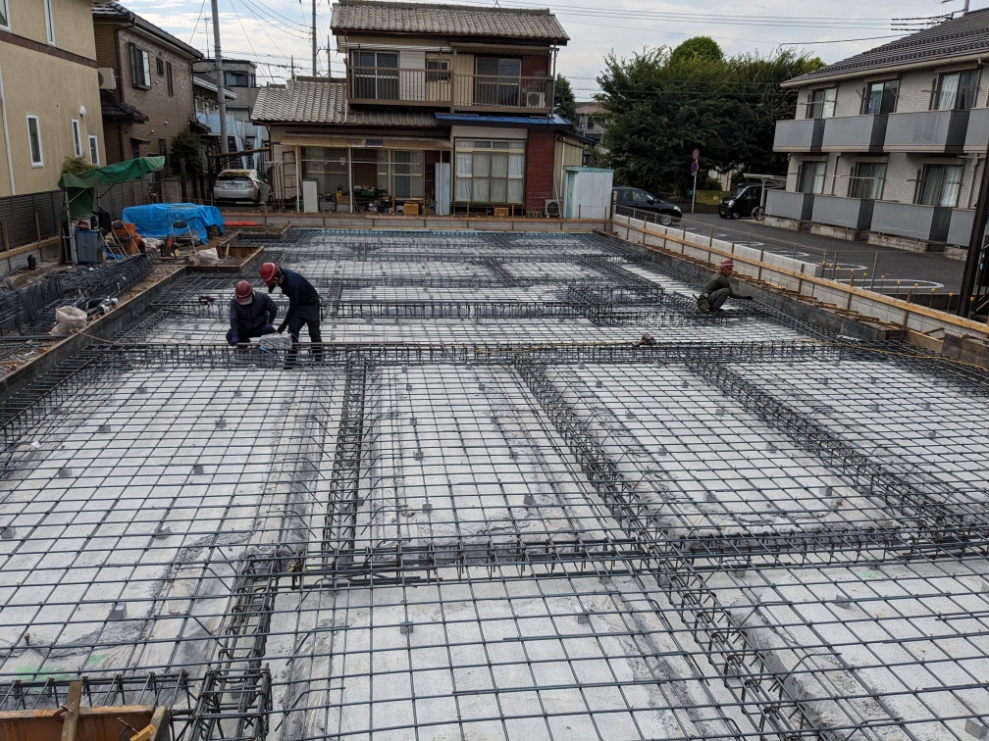

今日からスラブの配筋です。猛暑日だったので熱中症に気を付けて頑張りました。
2023/07/18
今日も引き続き配筋作業です。作業人員が増えたため、順調に進みました。
2023/07/19
今日で配筋作業が終わりました。忘れ、ミスがないか再度確認しました。
2023/07/22

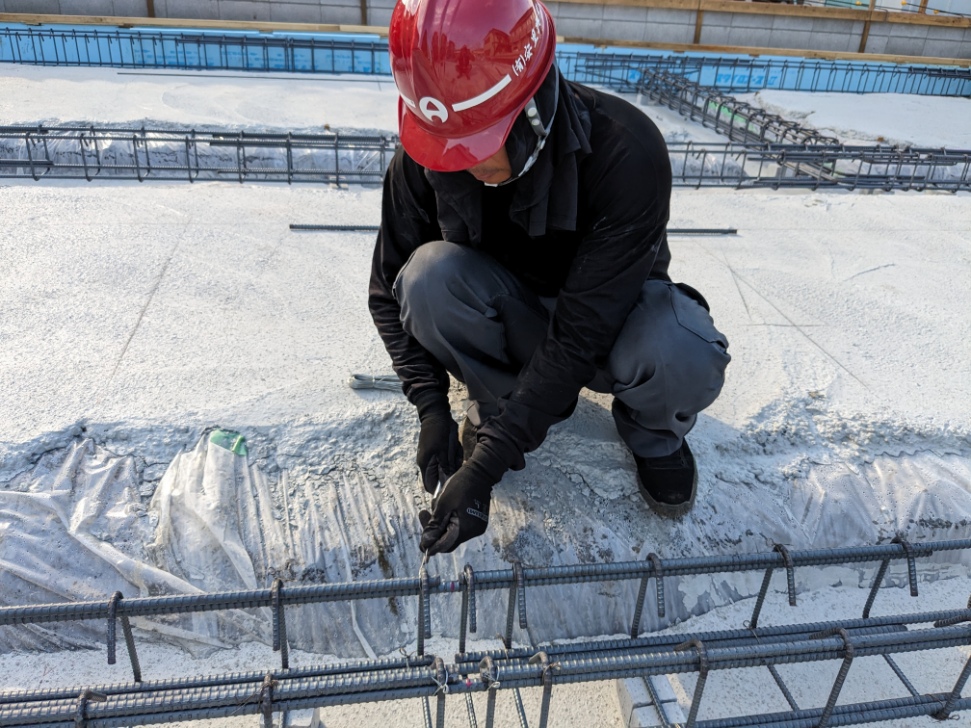

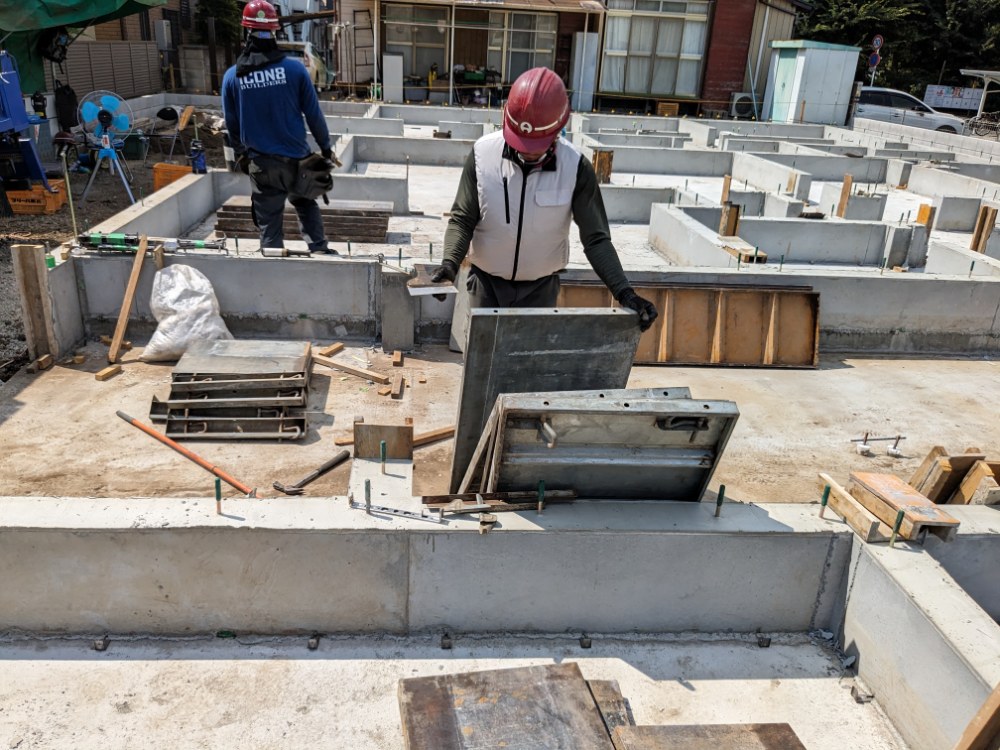

今日は、アンカーセット、段差枠等やって午後から配筋検査をやりました。明日の耐圧打設までの作業をまとめました。猛暑日が続いてるので、引き続き熱中症に気を付けていきます。
2023/07/25

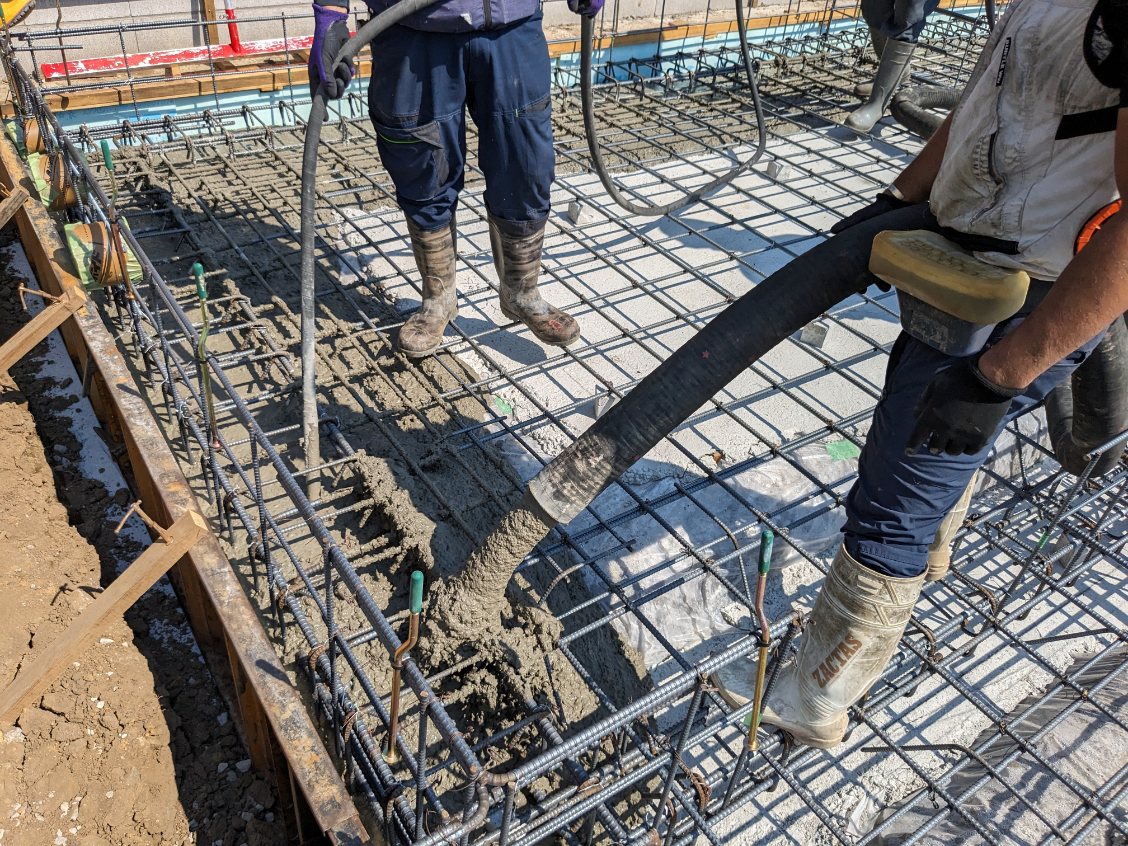

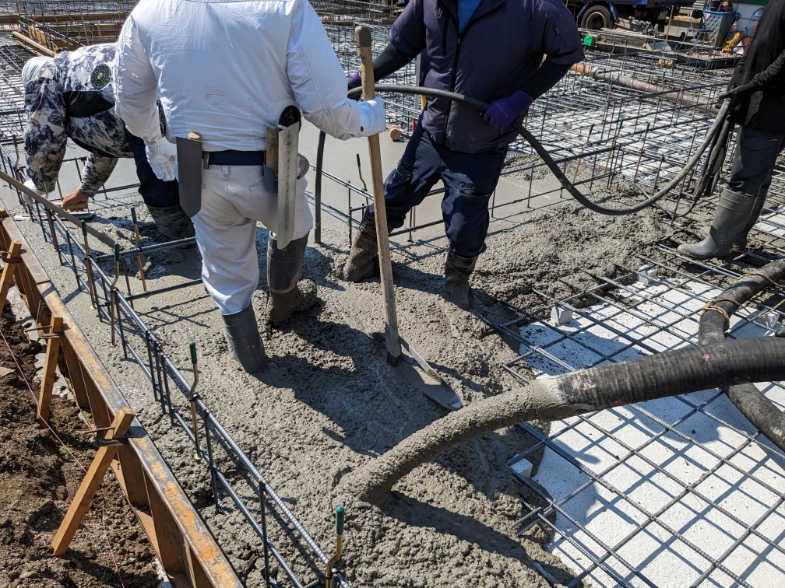

今日は、耐圧の打設作業です。圧送業者や土間屋さん等、みんなで猛暑の中での作業を乗り切りました。
2023/07/26

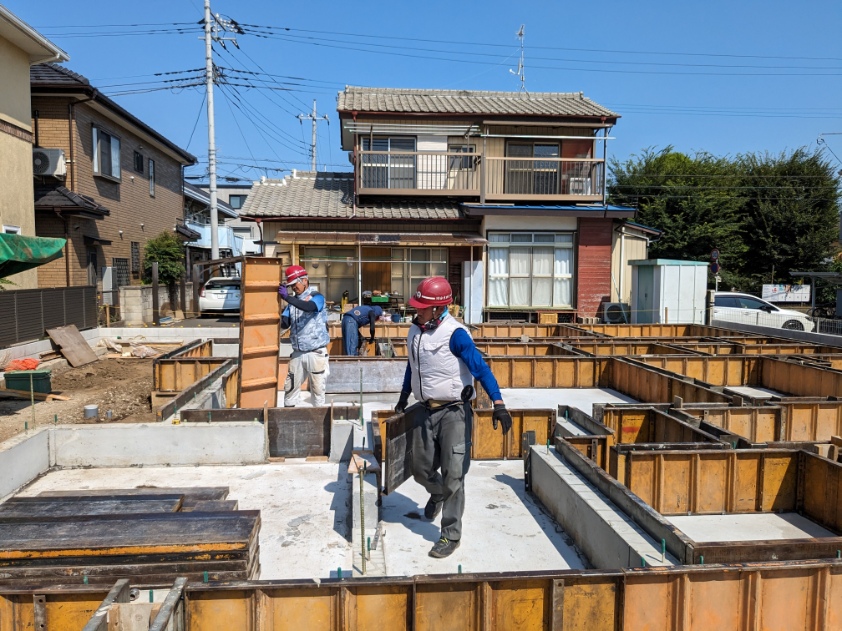

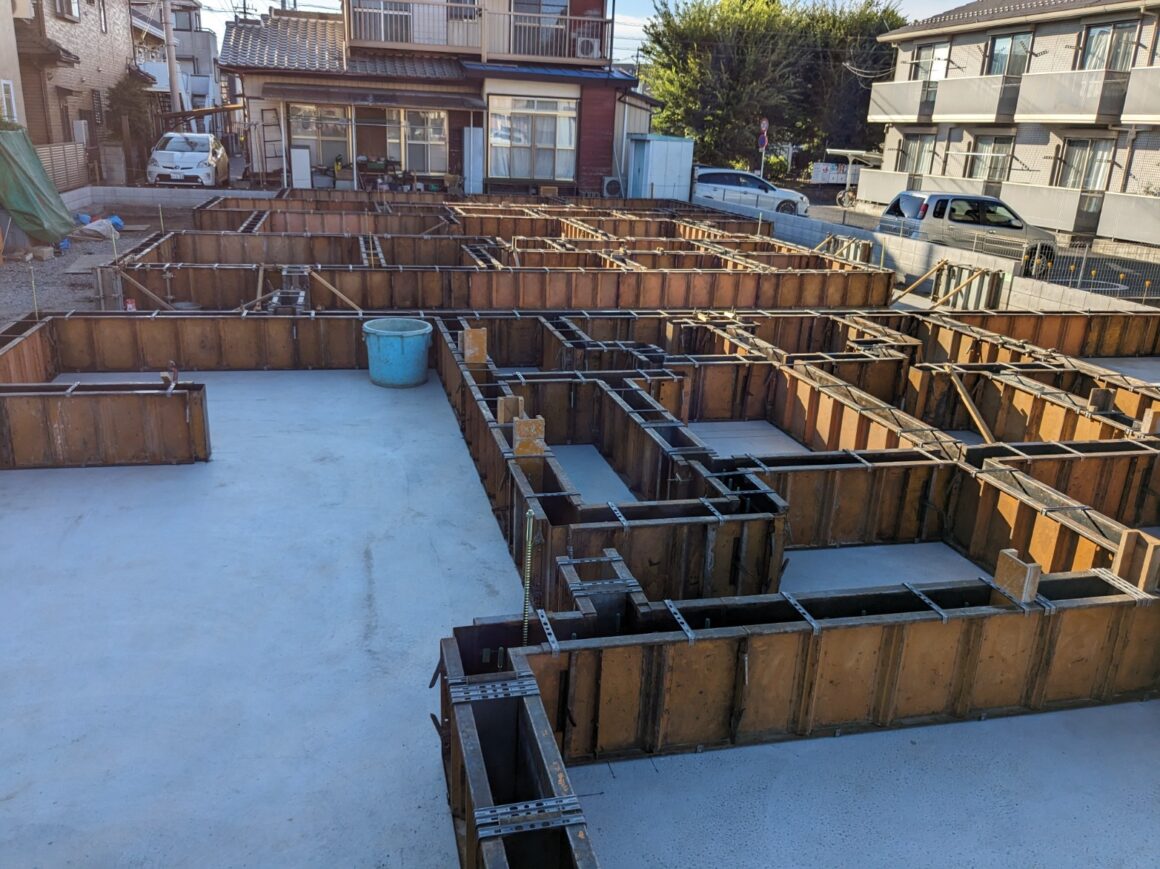

墨出しから始まり寸法の間違いや忘れがないか確認しながら進めて、それから立ち上がり枠をやりました。
2023/07/29
立ち上がり打設からレベラーを流すまで1日がかりでした。猛暑の日が続いたけど、工程通り順調にここまで進みました。
2023/07/31

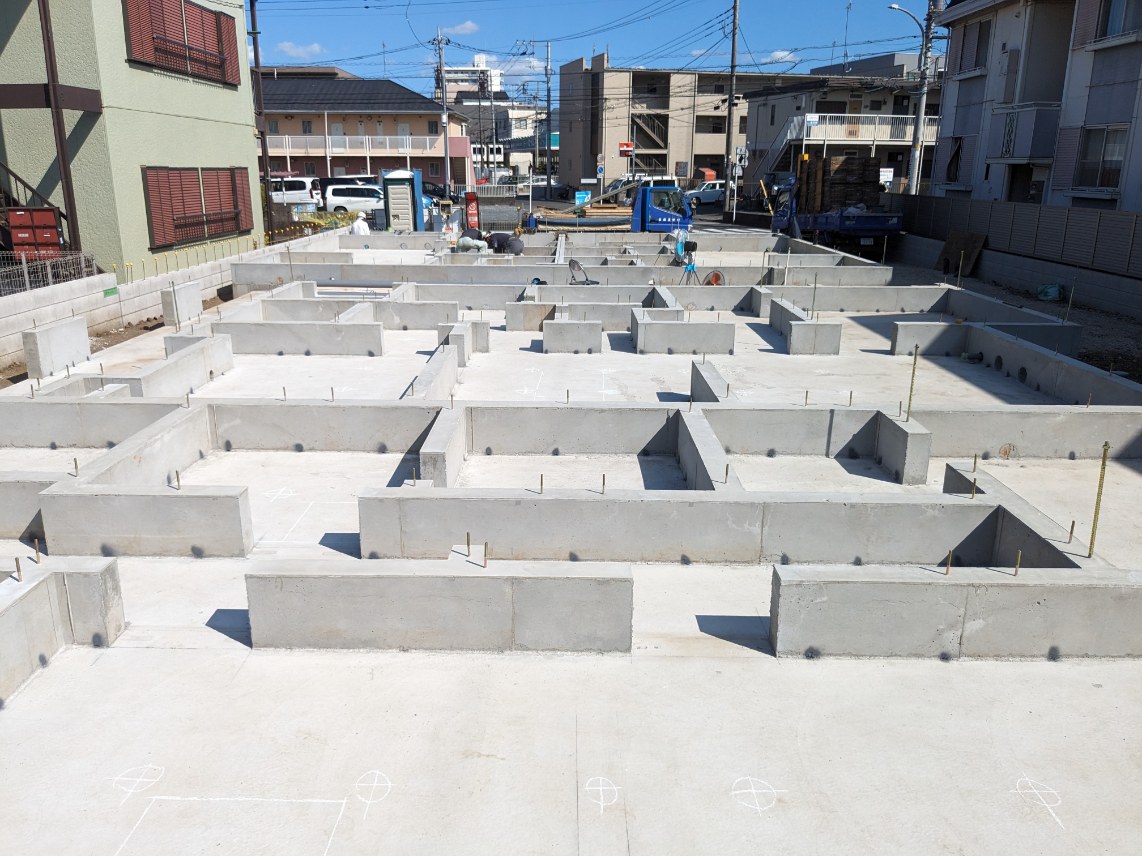

今日で基礎工事が完了しました。労働災害・事故が無く終えました。
