- 現場名
- 大田区久が原4丁目全3棟現場新築工事
- 棟数
- 1棟
- 現場所在地
- 大田区久が原4丁目
- 元請名
- 創建ホームズ株式会社 様
- 建物構造
- 木造
- 予定工期
- 2023/8/01~2023/9月中旬
- 実際工期
- 2023/8/01~2023/9/25
- 担当
- 清水 ゆかり
Works
施工済み
残りの2棟は同時着工です。

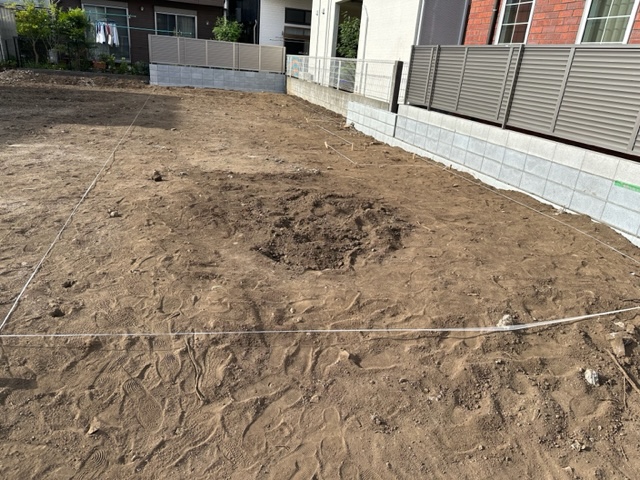

2023/08/01
今日は途中から根伐りに行きました。
半分くらい掘ることが出来ました。
2023/08/01
朝から残土出しをしました。
段差の確認などをしながら掘りました。
砕石まで敷くことが出来ました。
2023/08/02

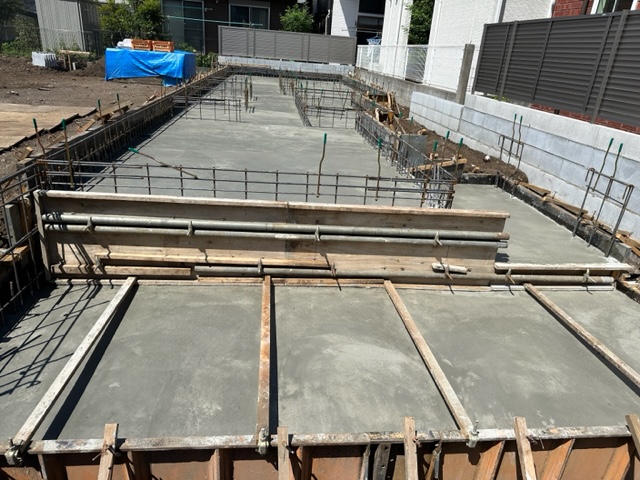

今日は捨てコンクリートを打ちました。
縦に長いのでネコ押しの距離がありましたが、無事に終わりました。
2023/08/03

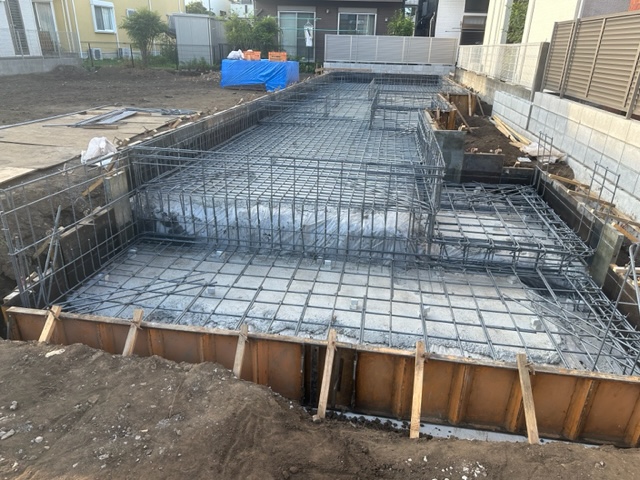

寸法などを確認しながら墨出しをやりました。
配筋まですべて終わらなかったですが、順調に進んでいます。
2023/08/05
朝からコンクリート打設でした。
順調に生コン車が来たのでスムーズに打つことが出来ました。
2023/08/21
枠を運ぶのが少し大変でしたが、
人数が多かったのでスムーズに終わりました。
2023/08/25
写真を撮り忘れてしまいました。
朝からコンクリート打設でした。
レベラーの時に雨が降りそうでしたが、無事に降らずに流すことが出来ました。
2023/08/26
全員でいったので、すぐにバラシ終わりました。
数日開けて隣2棟着工です
2023/08/30
高さや配置の確認などをして
2023/09/05
順調に残土も取りきり、捨てコンを速めてもらい1棟打つことが出来ました。
2023/09/06

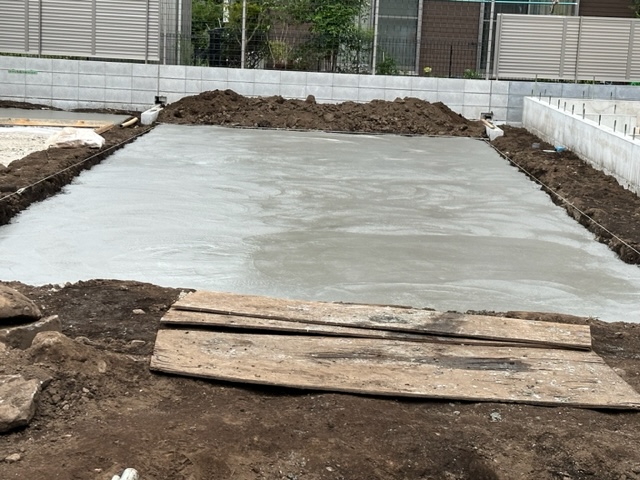

午前中にB棟墨出し、枠組みをして

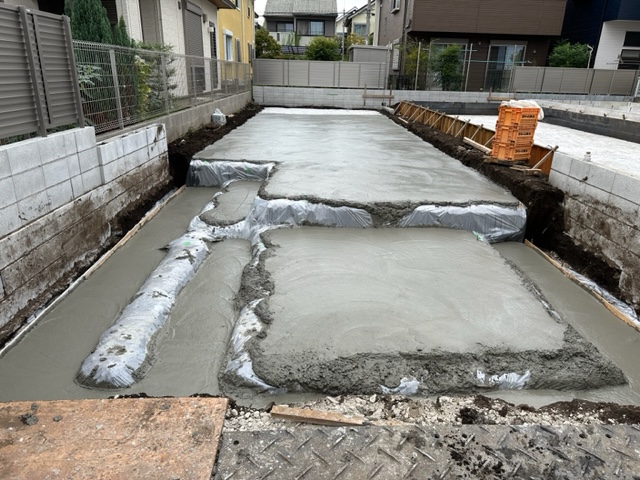

午後A棟の捨てコンクリートでした。
配置など再確認しながら墨出しをやりました。
2023/09/07
今日は午前中、雨が降っていたのでB棟の配筋から作業を進めました。昼頃には雨は止んだのでA棟の墨を出し、外周枠を建てました。配筋も順調に進み、終わらせることができました。
2023/09/09

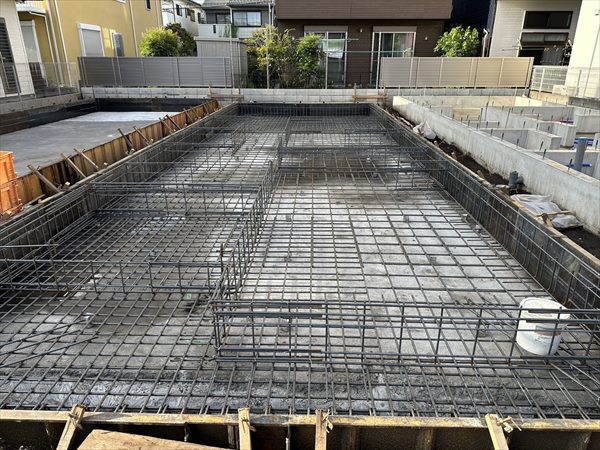

朝からA棟の配筋をやりました。
土間の段取りをしながら残りの配筋 段枠など終わらせることが出来ました。
2023/09/11
数量が思ったより入ったので時間がかかりましたが、無事に打設が終わりました。
2023/09/14

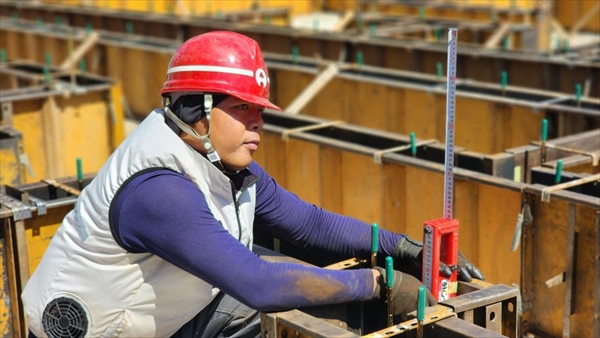

今日は、枠組作業でした。作業は順調に進み、午後にはレベルまで見ることができました。最後に基礎の中と周りを片付けて終了しました。
2023/09/19
朝から立ち上がりコンクリート打設でした。天気も良かったので
スムーズにレベラーも流すことができました。
2023/09/20
2023/09/25
