杉並区阿佐谷北3丁目新築工事

物件データ

現場名
杉並区阿佐谷北3丁目全1棟現場新築工事
棟数
1
現場所在地
杉並区阿佐谷北3丁目
元請名
創建ホームズ株式会社 様
建物構造
木造
予定工期
2023/8/7~2023/9下旬
実際工期
2023/8/7~2023/9/09
担当
清水 ゆかり

工事レポート

施工済み

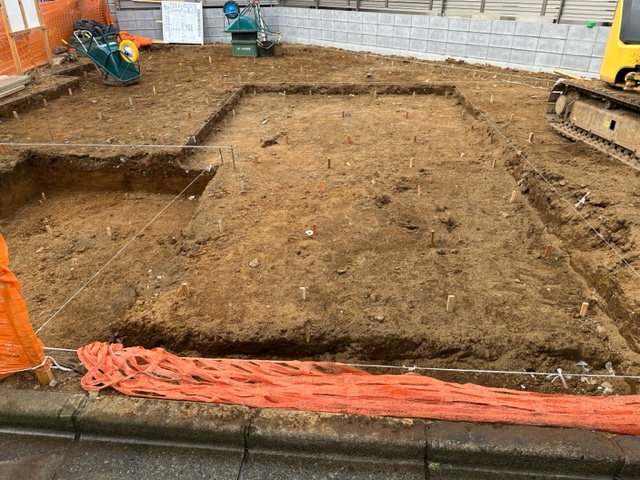

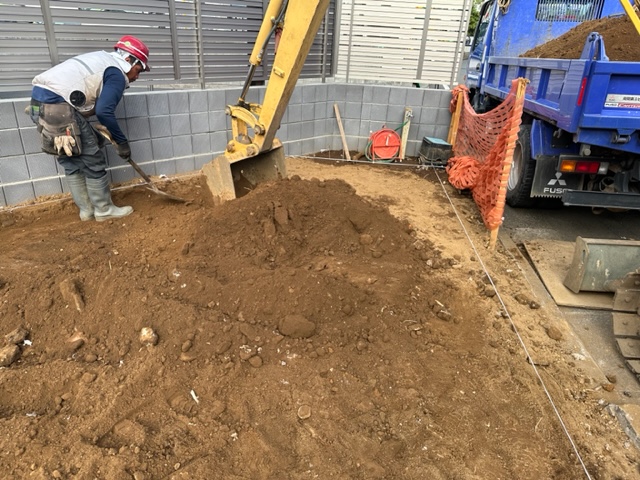

1日目 根伐り

残土が思っていたよりありましたが、スムーズに出せたので良かったです。

2023/08/07

2日目 根伐り 砕石

段差や梁が数か所あったので、
寸法や高さの確認などもしながら掘り進めました。
砕石転圧まで完了したので、明日捨てコンクリートです。

2023/08/08

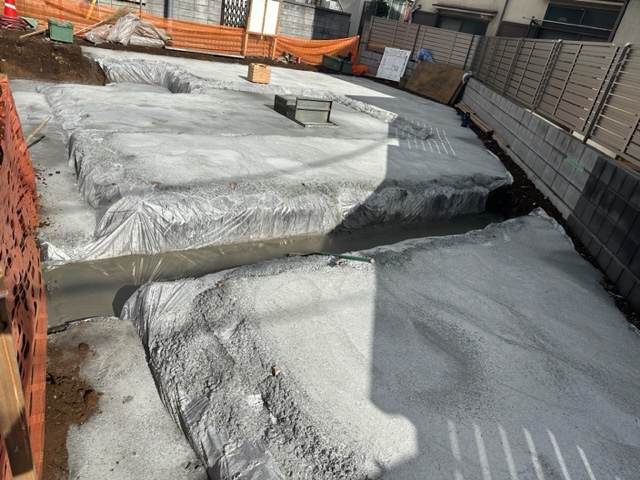

3日目 捨てコンクリート

段差が複数あるため大変でしたが無事に打てました。

2023/08/09

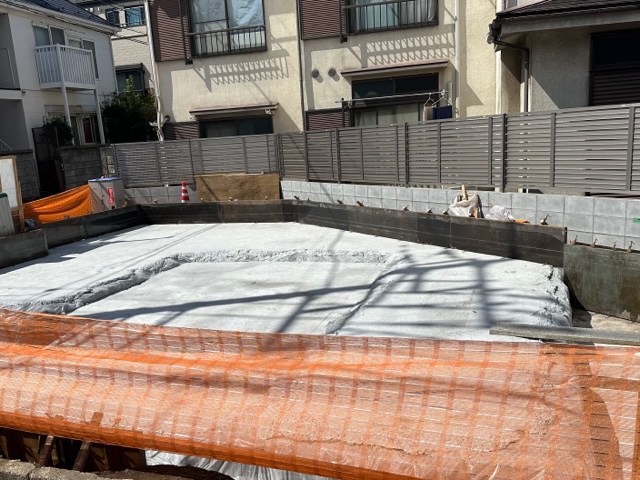

4日目 墨だし 外枠

建物が斜めの箇所があるので墨出しに少し時間がかかりましたが、
確認しながら出しました。

2023/08/10

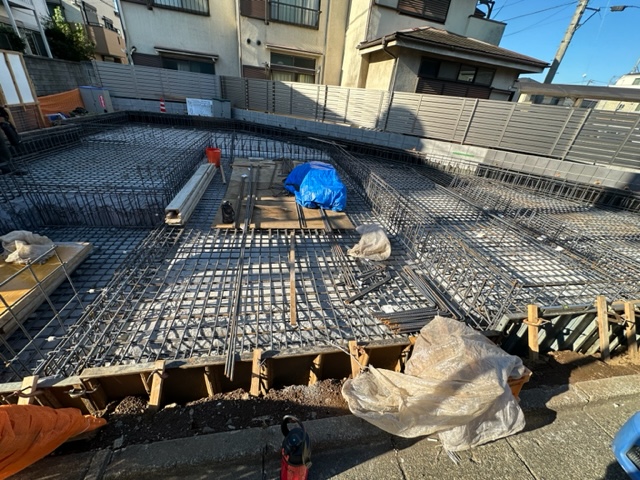

5日目 配筋

お昼に鉄筋が入ったので、下の段差部分まで終わりました。

2023/08/17

6日目 配筋

斜めがある建物なのでスラブ材を合わせながら組んだので1日でスラブを
組むのでいっぱいでした。

2023/08/18

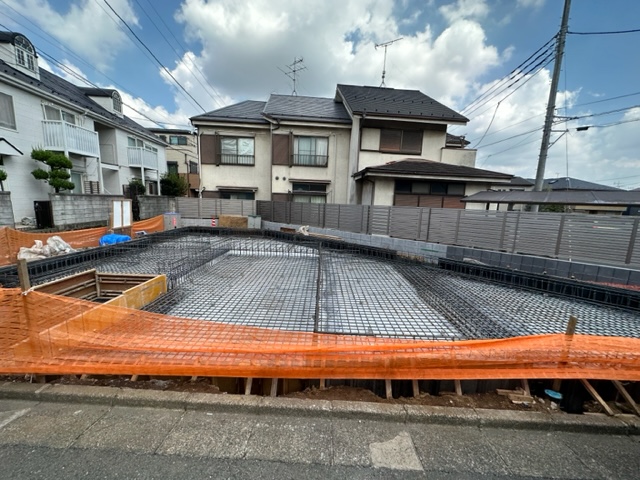

7日目 配筋 段枠

今日は午前中配筋をやりました。
無事に配筋完了です。

2023/08/19

8日目 段枠

今日はアンカーセット、段差枠をやりました。
確認などもしたのであとは耐圧コンクリート打設まで数日あけます。

2023/08/22

9日目 耐圧コンクリート打設

朝から耐圧コンクリート打設でしたが、生コンがなかなか来なかったので、少し時間がかかりました。
段差があるため」、ポンプ屋さんに細かく回ってもらいながら進めました。

2023/08/28

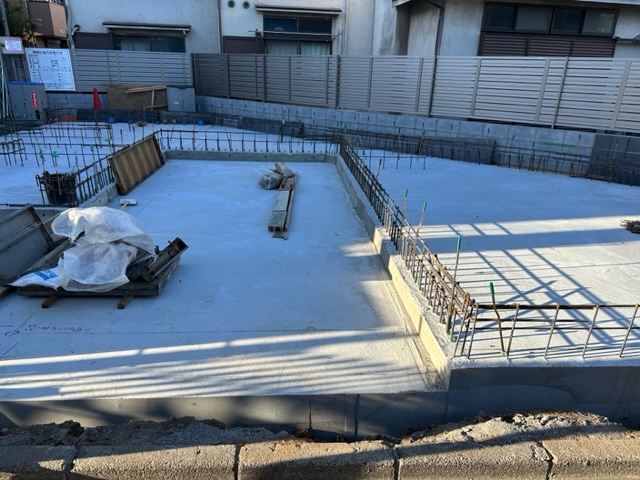

10日目 墨出し 枠組み

斜めがあり、段差があるため少し時間がかかりましたが
寸法間違えにきを付けながらやりました。



2023/09/01

11日目 立ち上がりコンクリート打設

昨日打設予定でしたが、雨のため変更し、今日は晴れたので良かったです。
14時30分からでしたが、暗くならずにレベラーができました。

2023/09/05

12日目 脱枠

今日は朝から枠のバラシでした。午前中は雨が少し降っていましたが昼過ぎには掃除まで終わらせることができました。コンクリートもきれいに入っていたので安心しました。

2023/09/09
