- 現場名
- Y様戸田市新曾計画 新築工事
- 棟数
- 木造1棟
- 元請名
- S社 様
- 建物構造
- 木造
- 予定工期
- 2023年12月5日~2024年1月中旬
- 担当
- 安里興業 堀江
Works
施工済み
12月5日から着工予定です。無事故無災害で作業していきます。
2023/12/04

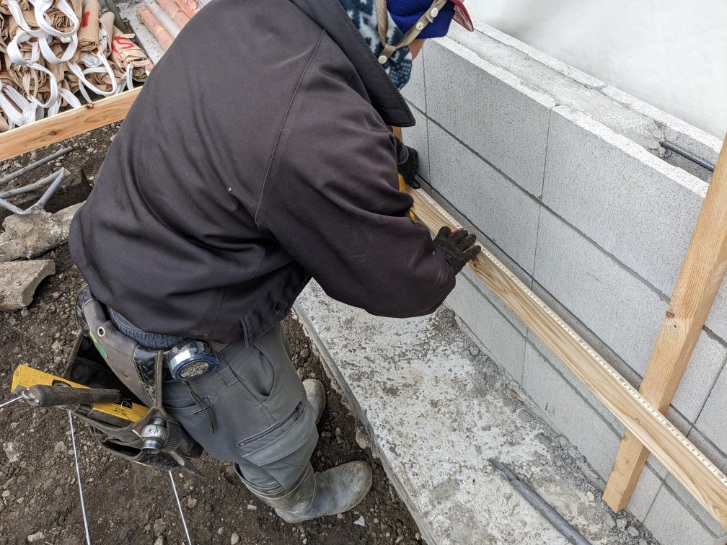

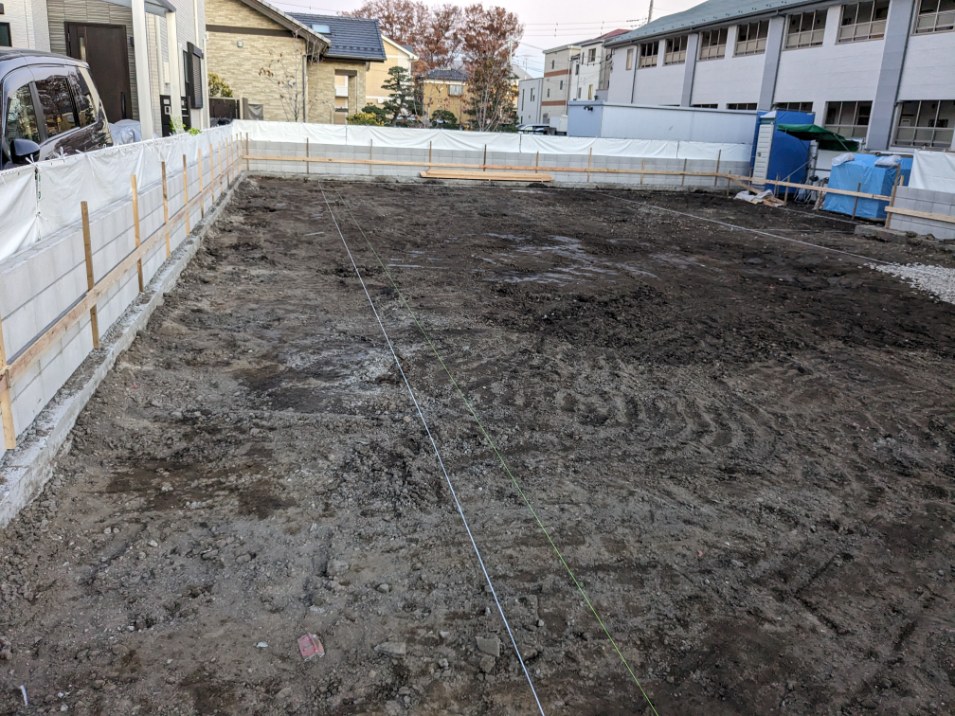

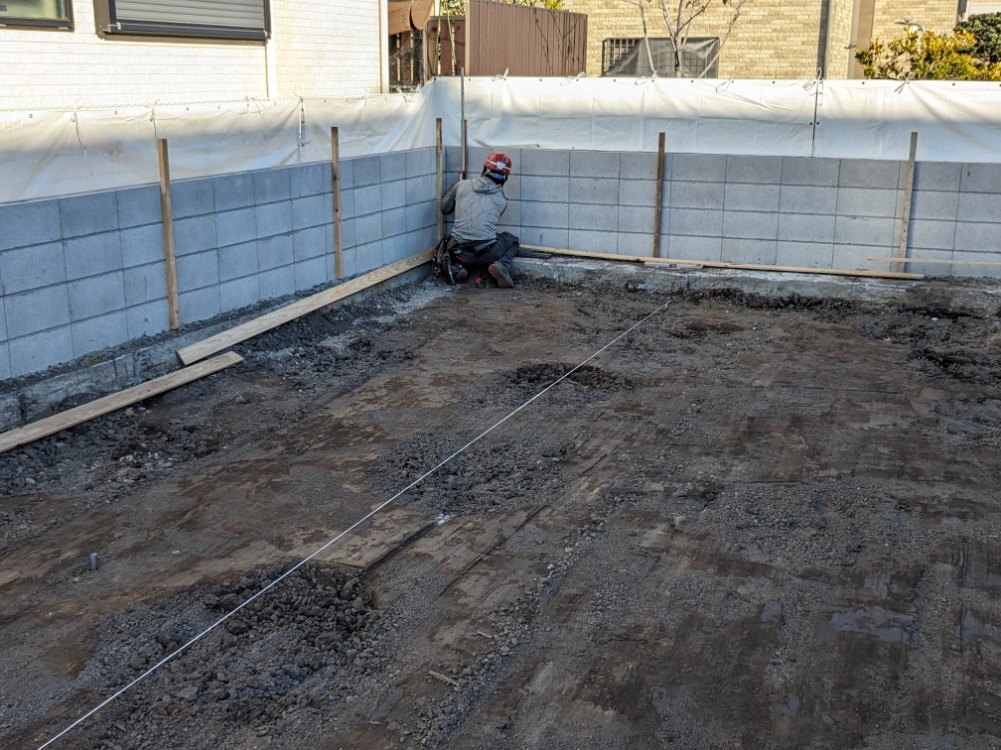

遣り方施工及び地縄張りです。位置や高さの基準になるので、確認しながら作業をしました。
2023/12/05

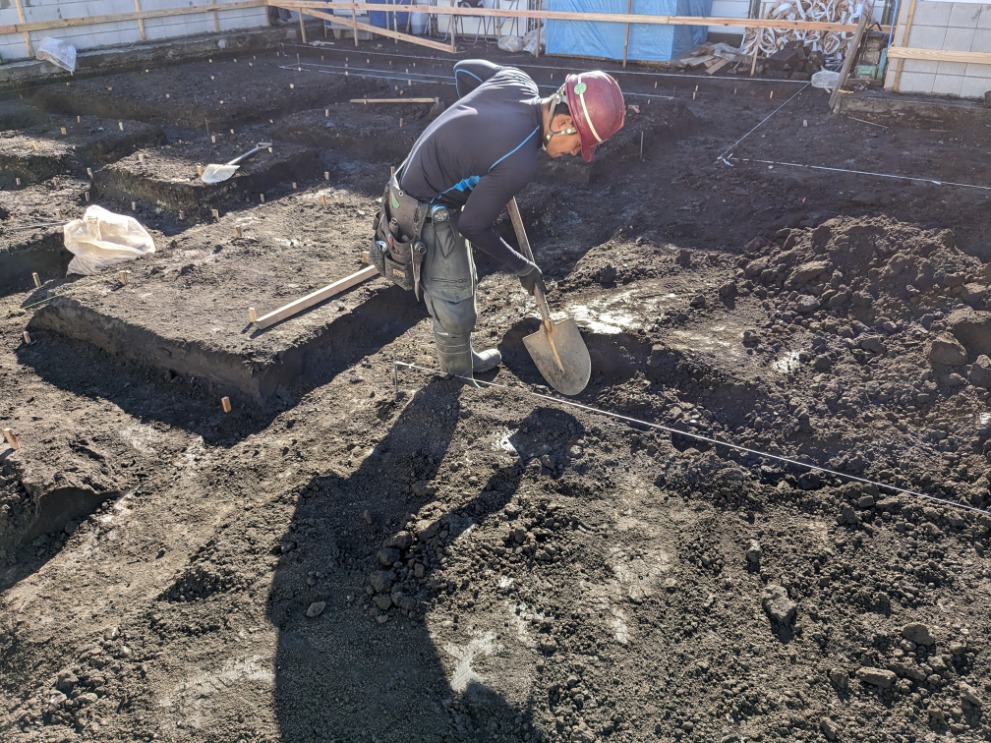

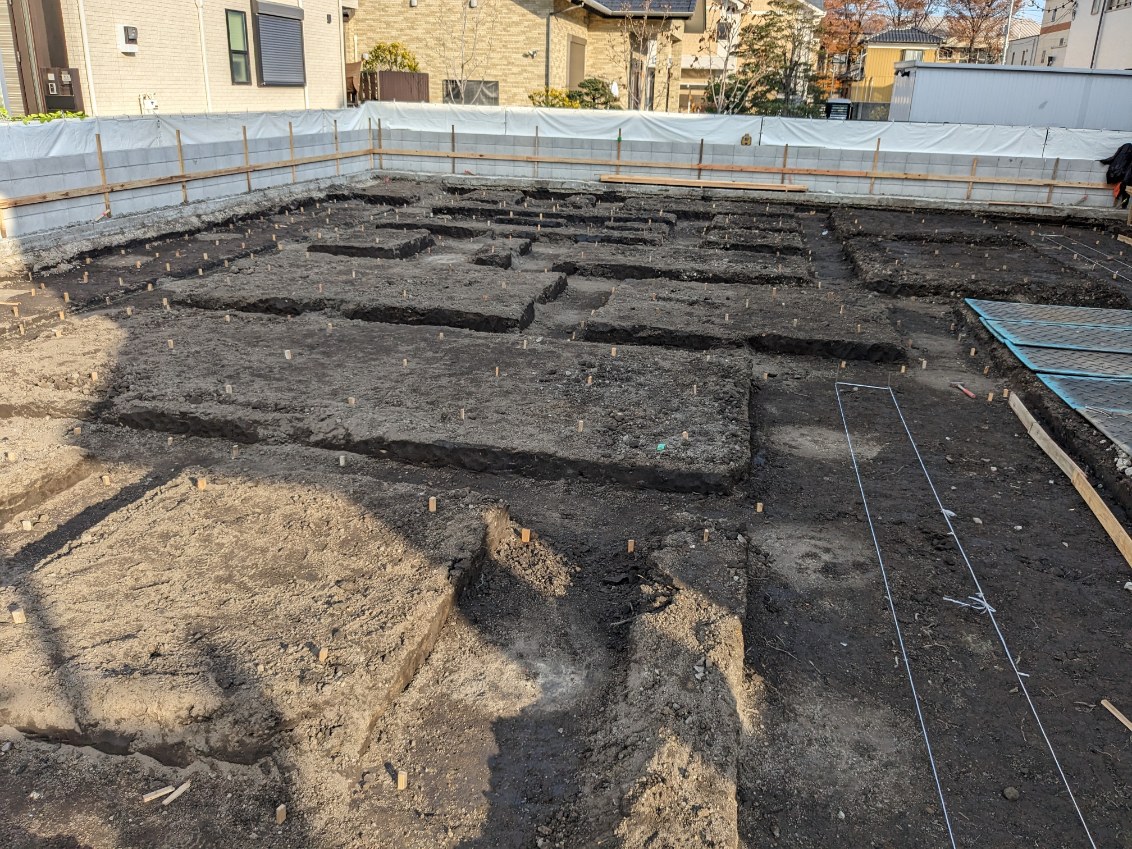

根伐り及び残土出しです。梁幅、梁の高さが、まちまちなので気を付けて作業しました。
2023/12/07

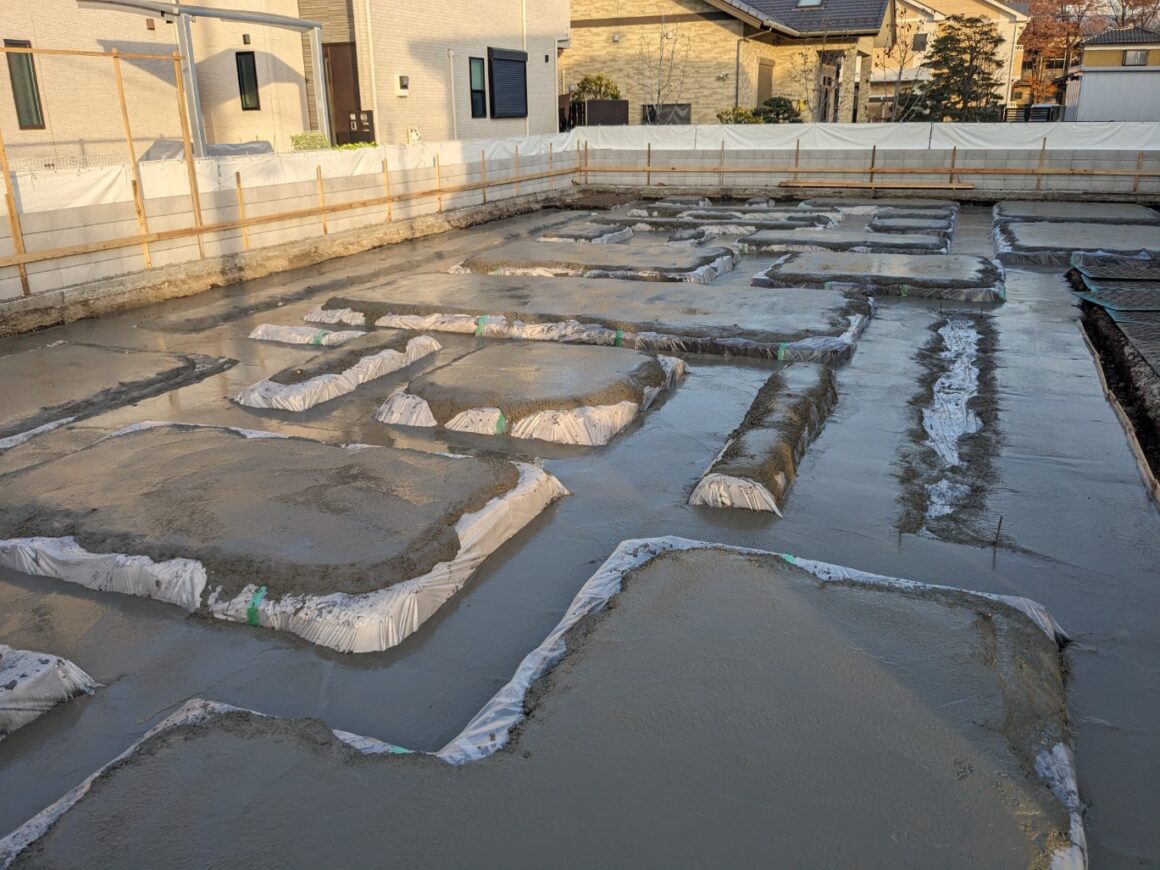

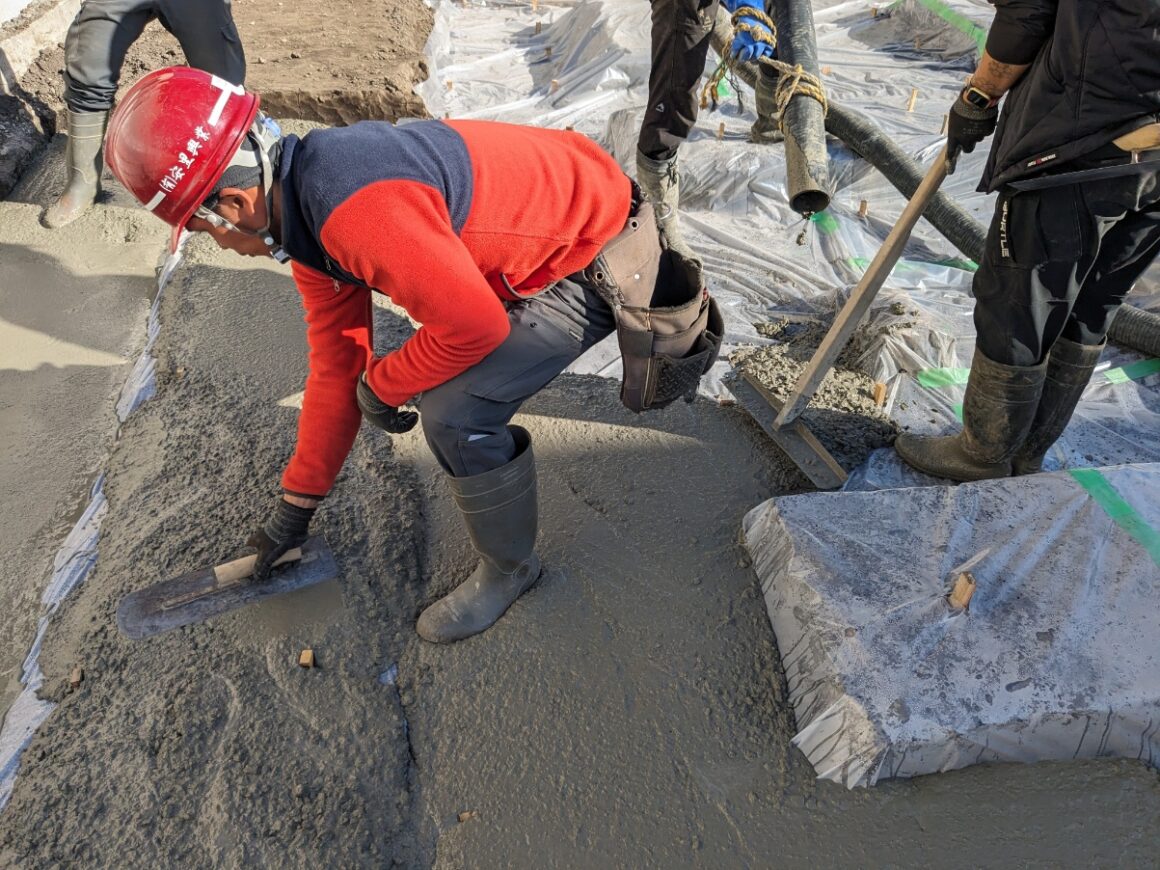

今日は、防湿シート敷いて、捨コン打設でした。ポンプ車での打設だったので接触事故が起きないように作業をしました。
2023/12/09

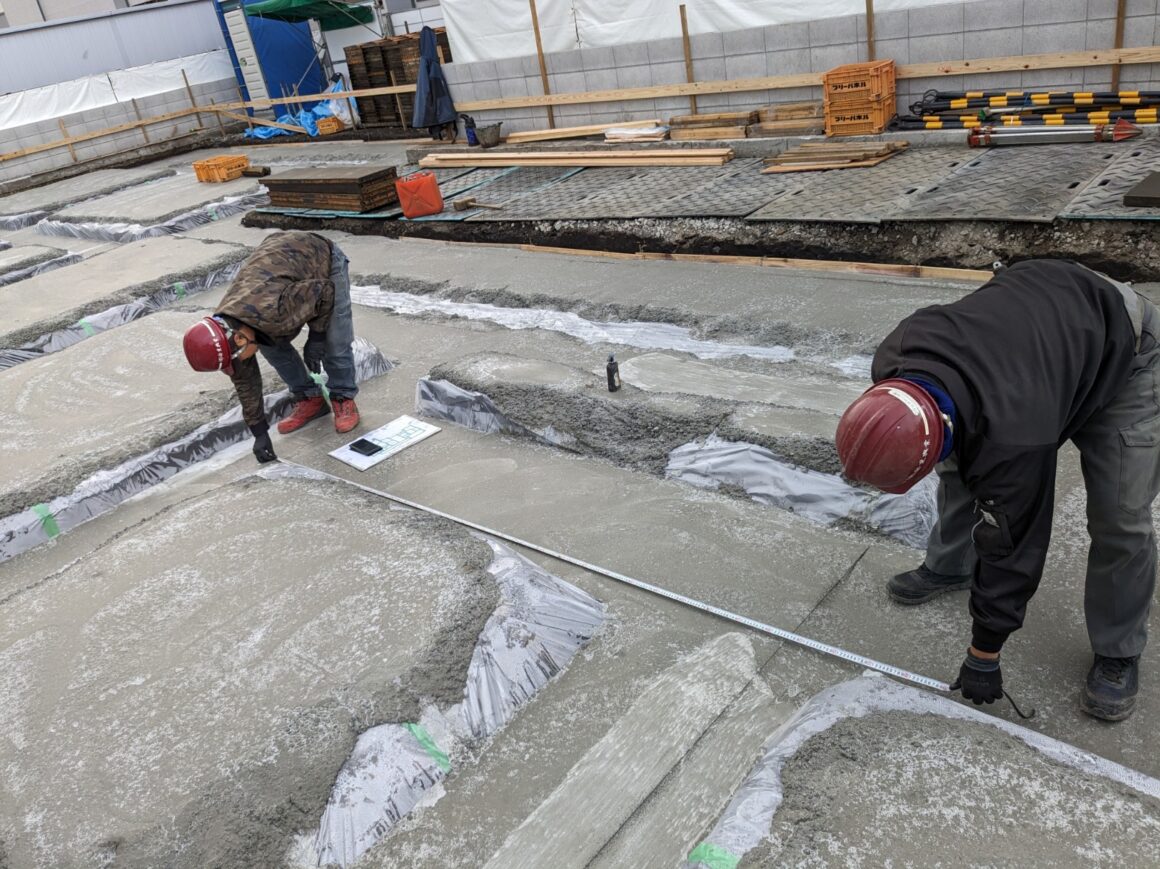

今日は、朝から墨出しをしました。通り芯からの振り分け寸法がまちまちだったのでミスがないか1ヶ所ずつ確認しながら墨出しました。終わり次第、外周枠の建込みをしました。
2023/12/11

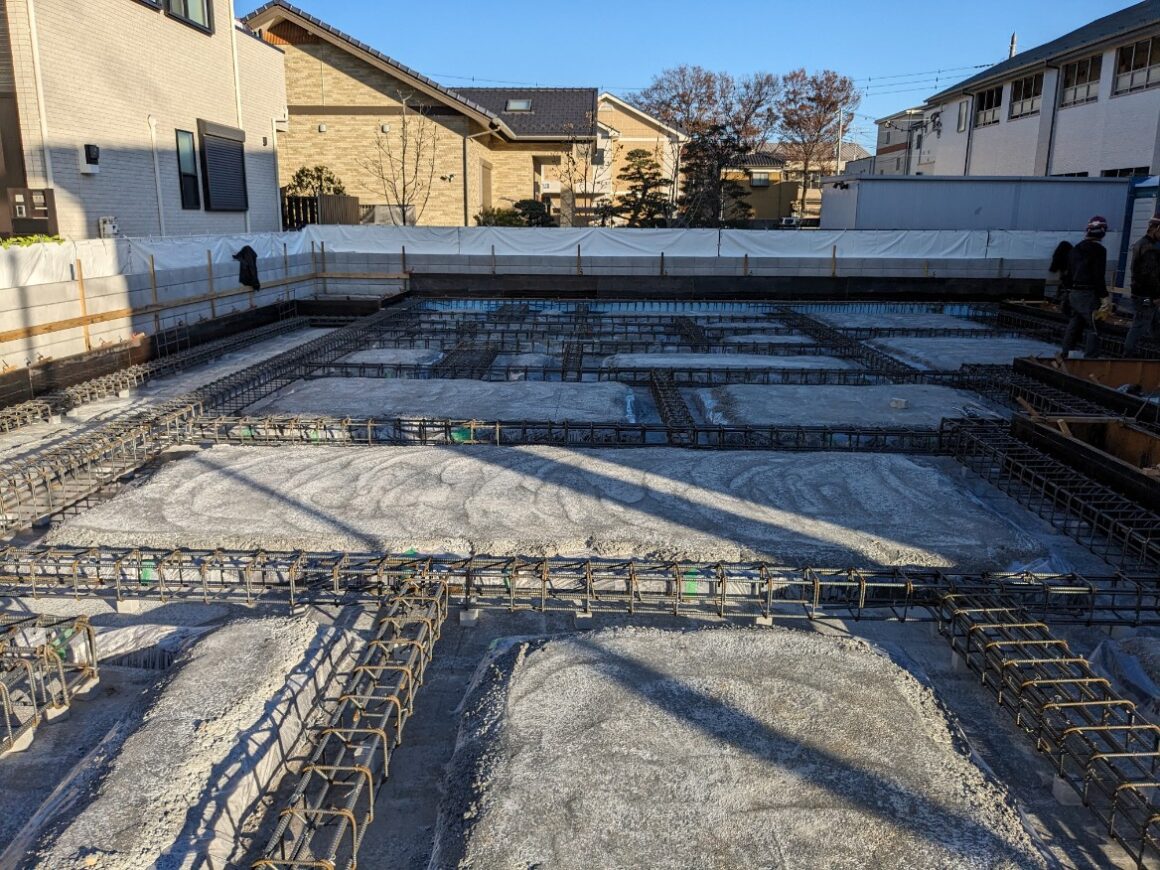

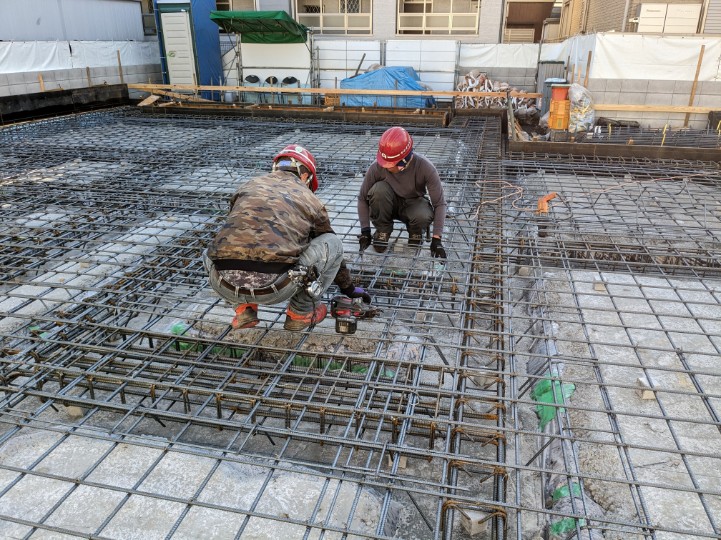

梁の配筋作業です。補強筋の入れ忘れと結束をしてない等、確認しながら作業をしました。
2023/12/13

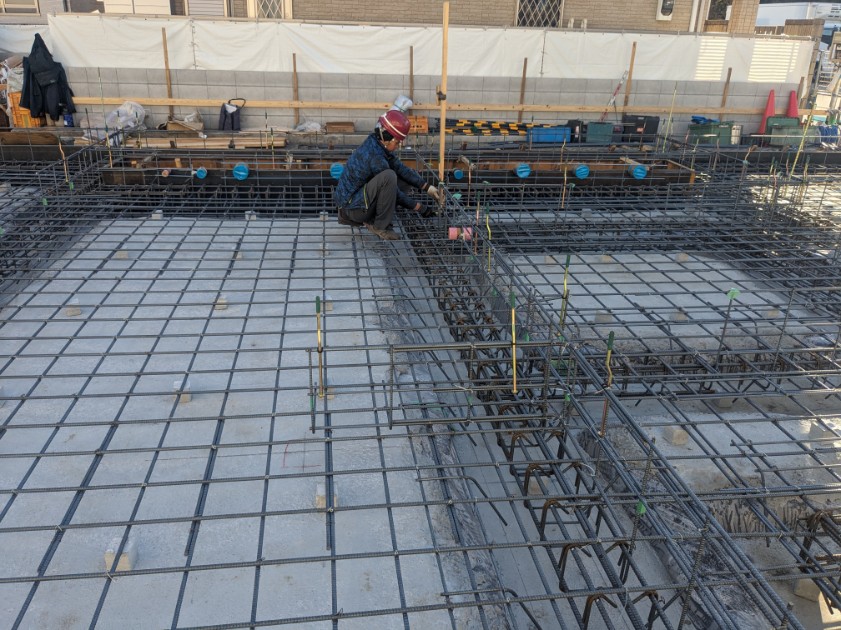

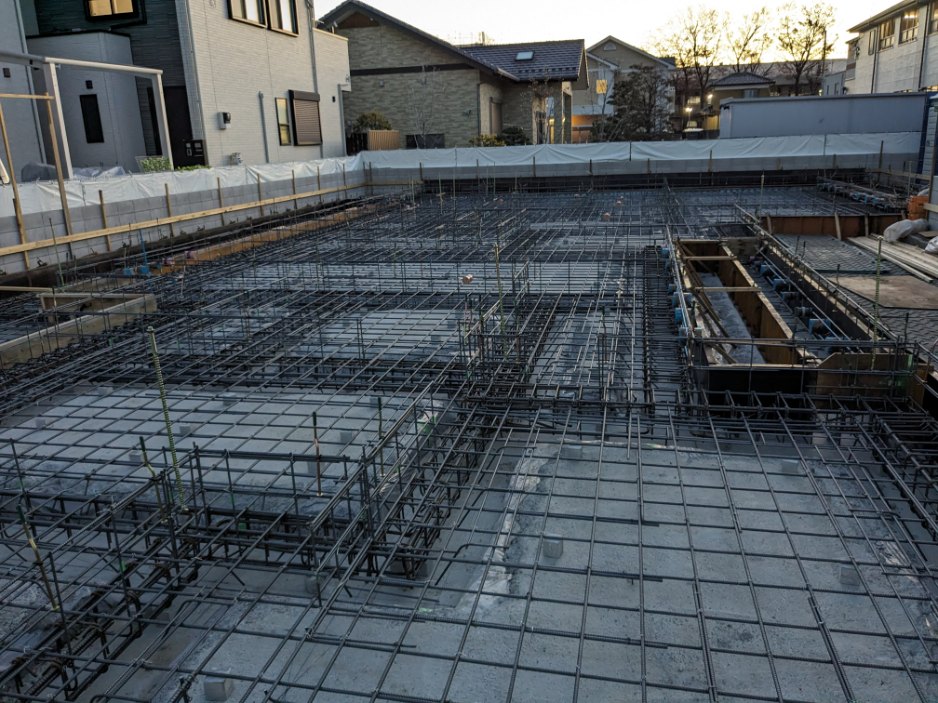

今日は、スラブ筋、立ち上がり筋の配筋作業からアンカーセット、段差枠をやりました。
2023/12/21

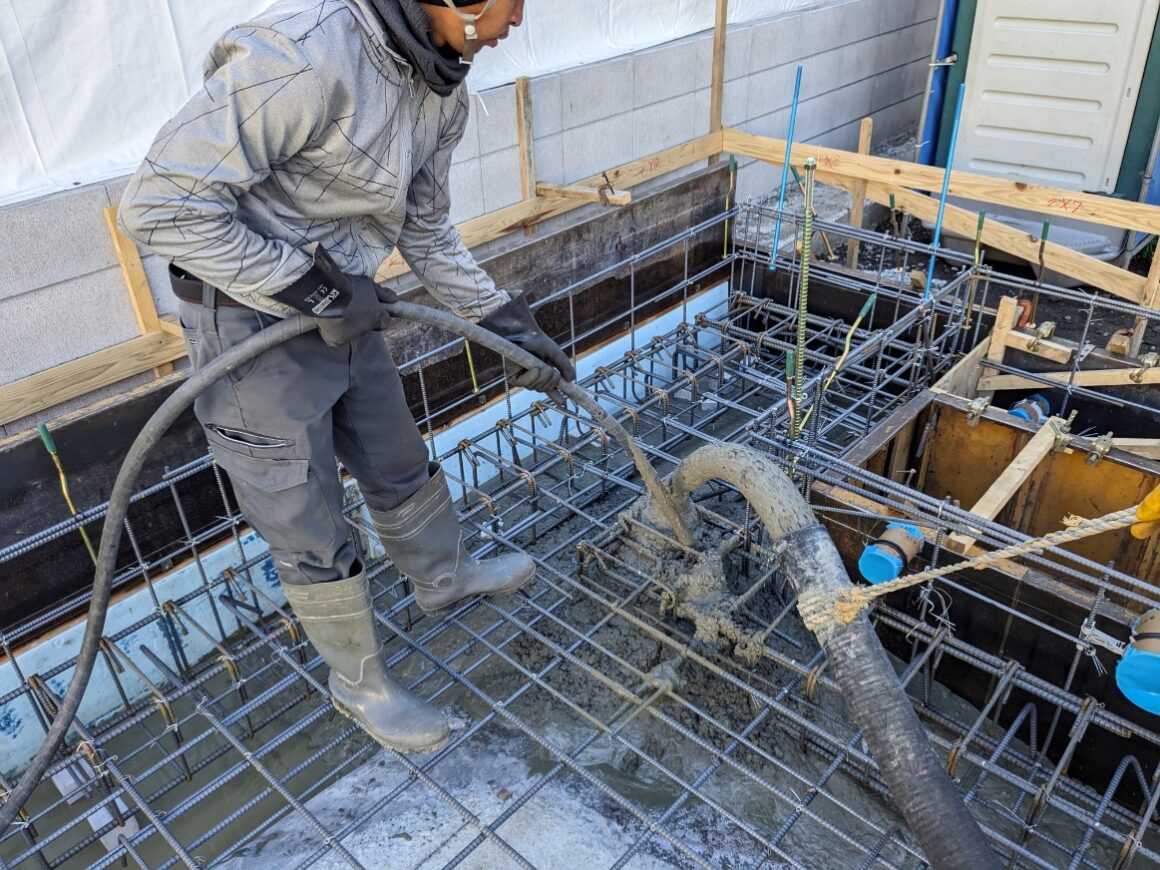

今日は、朝から耐圧の打設です。生コンの数量が、あったので夕方までかかりました。
2023/12/22

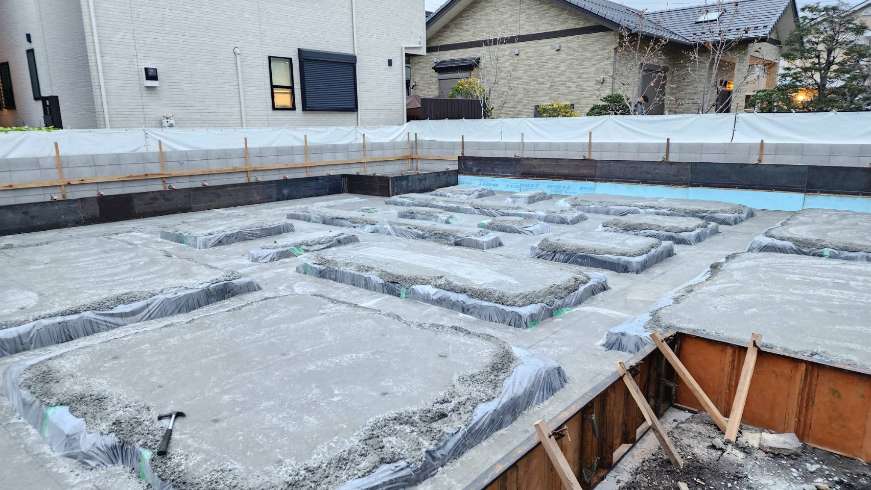

今日は、立ち上がり枠の建込みしました。墨出しは、通り芯のズレや振り分けの寸法の間違いに気をつけて作業しました。
2023/12/25
今日は、立ち上がり打設でした。順調に打設ができました。再度、アンカーの位置の確認しながら作業をしました。
2023/12/27
今日で基礎完了しました。片付け、清掃して終わりました。
2024/01/05
