みなみ野4丁目 テラスハウス 新築工事 A・B・C 棟

物件データ

現場名
みなみ野4丁目 新築工事 A・B・C 棟
棟数
木造3棟
現場所在地
八王子市みなみ野
元請名
(株)H社
建物構造
木造
予定工期
2024年4月19日~6月中旬
実際工期
2024年4月19日~6月12日
担当
安里興業 山口

工事レポート

施工済み

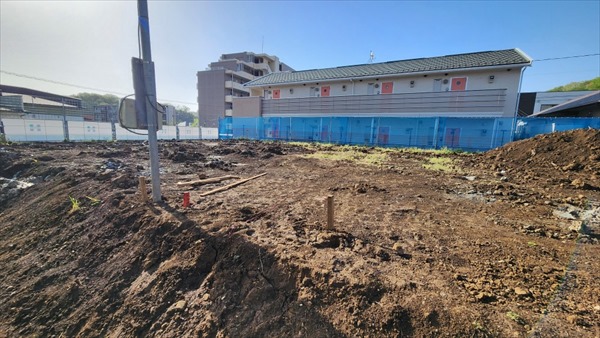

着工前

2024/04/18

1日目 根伐

今日は、配置に気を付け、遣り方、地縄を張り、根伐に手を付けました。

2024/04/19

2日目 根伐

今日は根伐の続きでした。敷地が大きいので残土の移動に時間がかかりました。

2024/04/20

3,4日目 C棟 捨てコンクリート打設

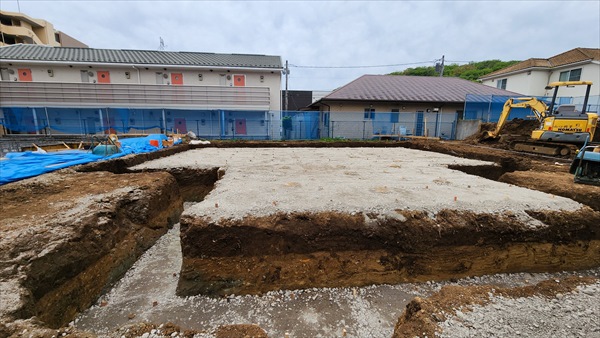

今日は、朝から捨てコンクリート打設を行いました。隣のB棟の地縄も張り、後日、根伐も行う予定です。

2024/04/23

5日目 C棟 配筋 B棟 地縄張り

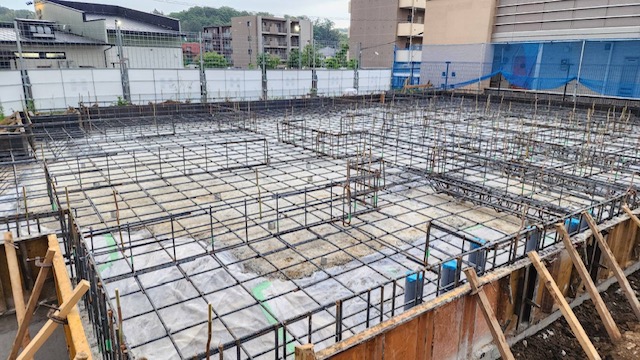

今日はC棟の配筋を行いました。雨が降っていましたが前日に墨はだしてあったので作業を進めることができました。

2024/04/24

6日目 C棟配筋・B棟 根伐・砕石

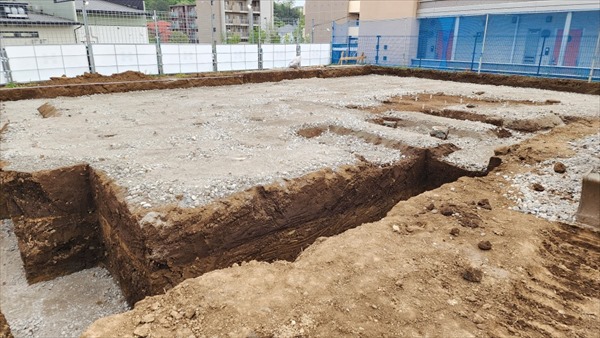

今日はB棟の根伐・砕石をしました。晴れていたので前日の雨も渇き、順調に進めることができました。

2024/04/26

7日目 C棟深基礎部 ベースコンクリート打設・A棟 根伐

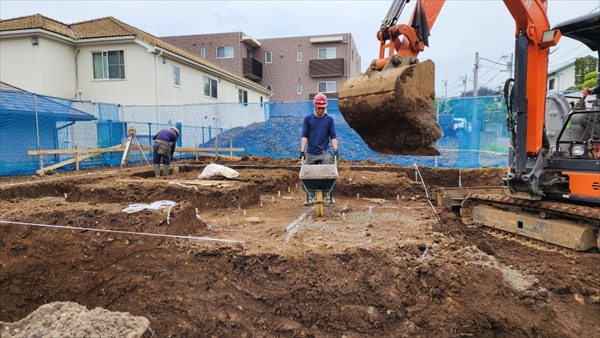

今日は朝からベースコンクリートの打設を行いました。その後でA棟の根伐をしました。高低差があるので土を掘るのが大変でした。

2024/04/27

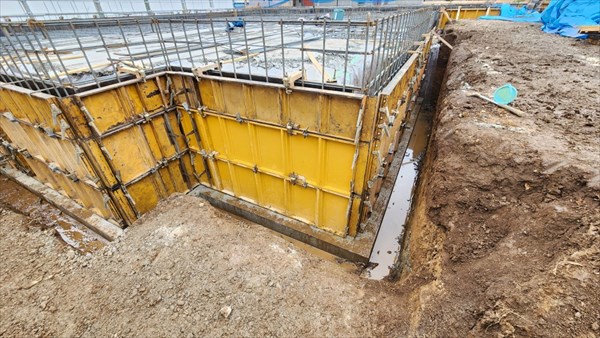

8日目 C棟 深基礎部枠組・A棟 根伐

今日は朝のうち、雨が降っていましたが、前日に墨は出していたので順調に枠を組むことができました。残った時間でA棟の根伐を進めました。

2024/04/30

9日目 C棟深基礎部コンクリート打設 B棟捨てコンクリート打設 A棟捨てコンクリート打設

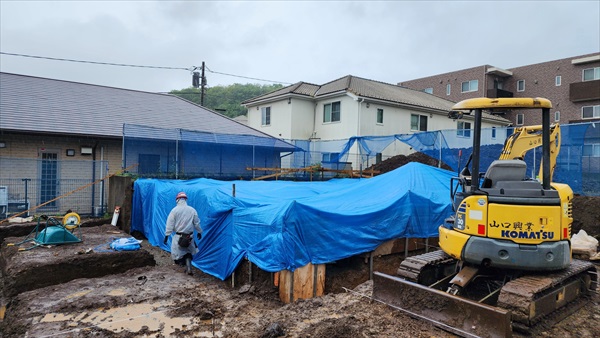

今日は、朝からコンクリート打設でした。午後から雨が降ってきたので段差部の雨養生をしました。

2024/05/01

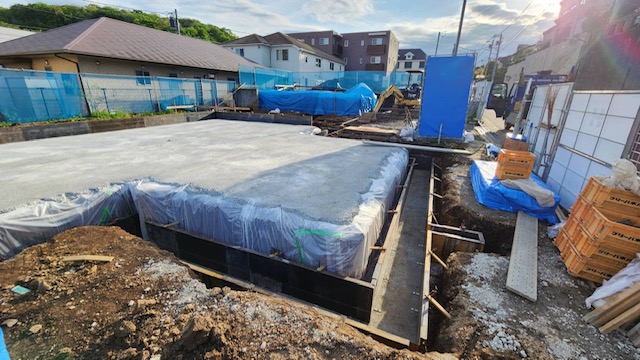

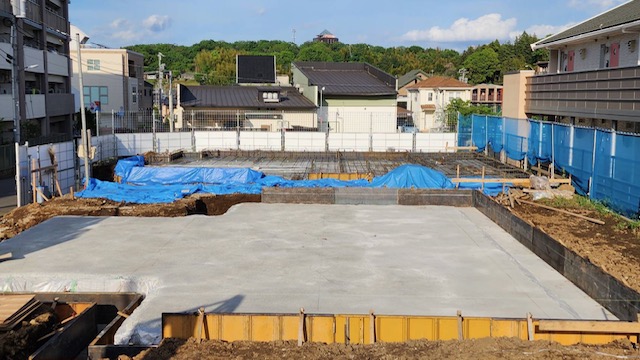

10日目 B号棟墨出し 外枠組み

昨日の雨で水が溜まっていたので、水をとったり土もこぼれていたので墨出しするまでが大変でしたが、
無事に外枠も組むことが出来ました。

2024/05/02

11日目 A棟根伐 B棟配筋 C棟埋め戻し

今日は、朝から雨でしたが、10時頃には雨も上がって作業がしやすかったです。午後から捨てコンも打設しました。

2024/05/07

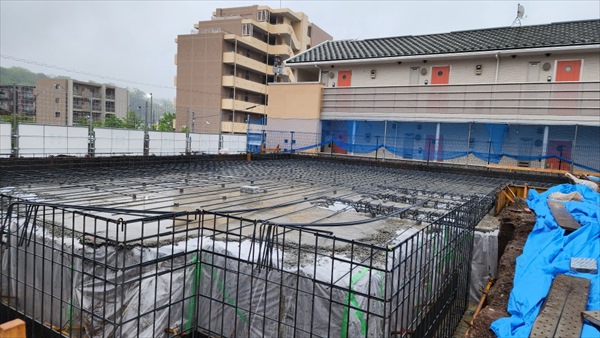

12日目 C棟 配筋 アンカーセット

今日は朝から配筋をやりました。
立ち上がりが細かいので、確認しながら進めました。

2024/05/08

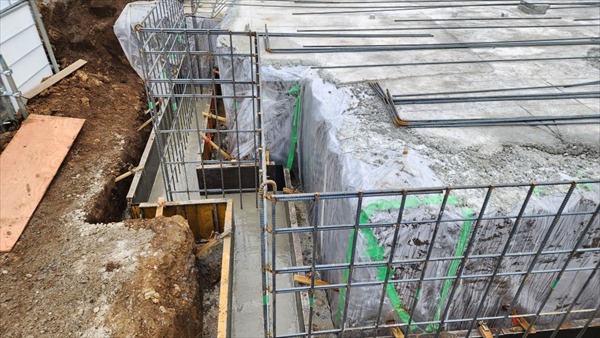

13日目 C棟耐圧コンクリート打設 B棟 ベースコンクリート打設

今日は朝から天気が良く、生コンもスムーズに来てくれたので、
順調に打設が終わりました。

2024/05/10

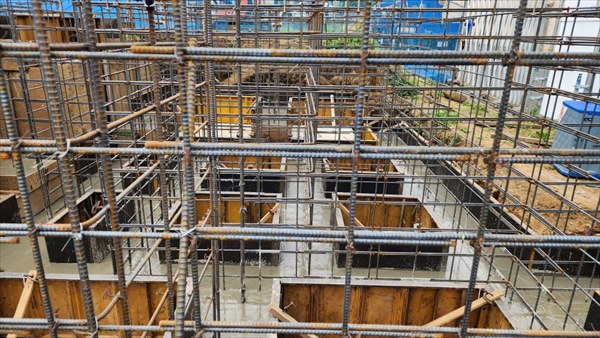

14日目 A棟 配筋

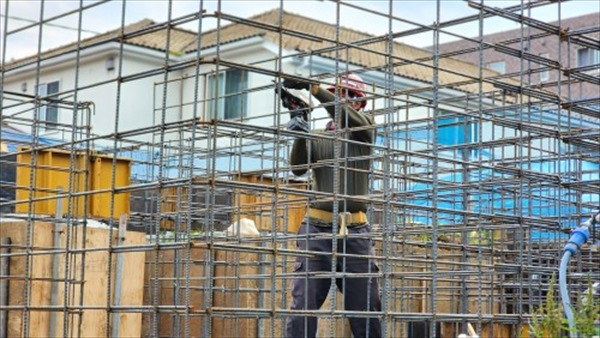

今日はA棟の鉄筋の搬入があったのでA棟の配筋を進めました。

2024/05/11

15日目 C棟 枠組 A棟 配筋

今日は、朝から晴れていたので作業が順調に進みました。A棟の鉄筋に関しては、ユニットが重くて運ぶのに苦労しました。

2024/05/14

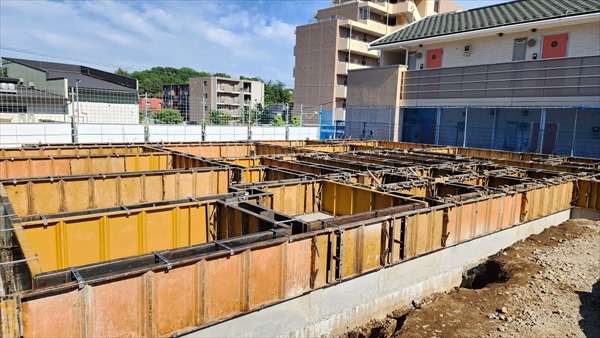

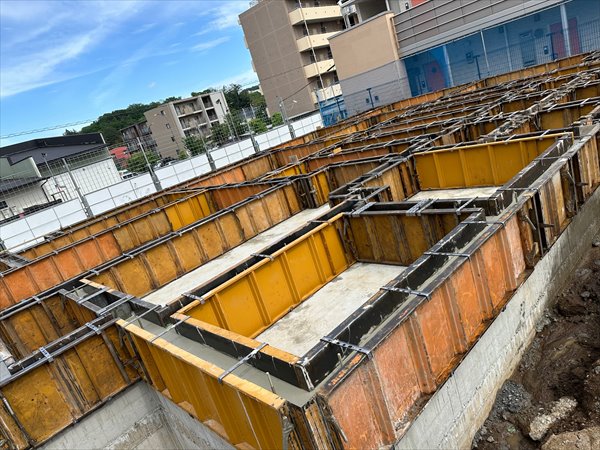

16日目 C棟立ち上がりコン打設

今日は朝から立ち上がりコンクリート打設を行いました。午後から天端レベラーも流せて順調に終わりました。

2024/05/15

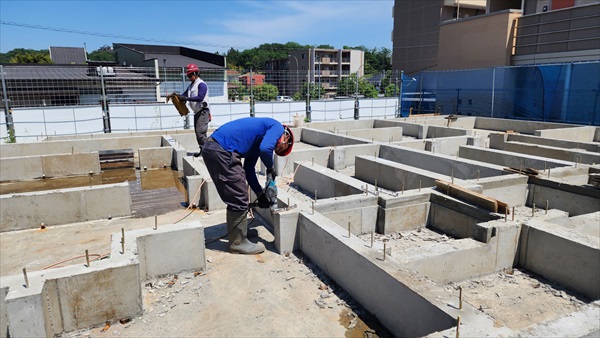

17日目 C棟 脱枠

今日は、C棟のバラシでした。立ち上がりが細かいので少し時間がかかりましたが夕方には終わらせる事ができました。

2024/05/18

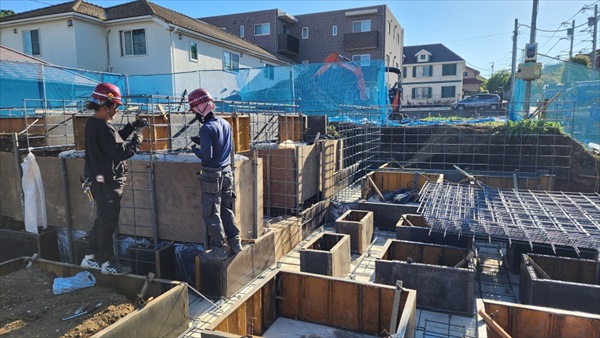

18日 A棟 配筋

今日はA棟の下がった場所の配筋をしました。補強筋が多いので時間はかかりました。

2024/05/21

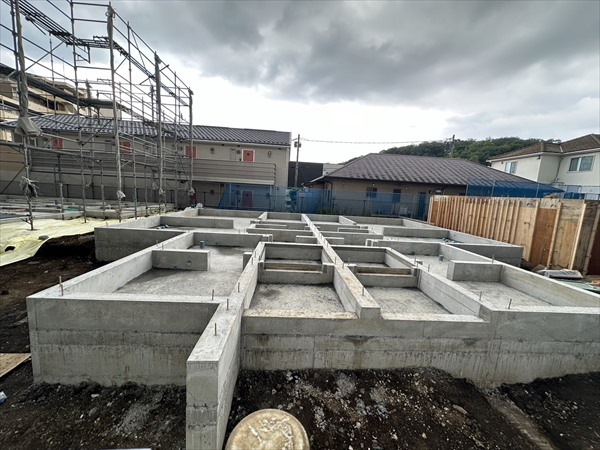

19日目 B棟 耐圧コンクリート打設 A棟 ベースコン打設

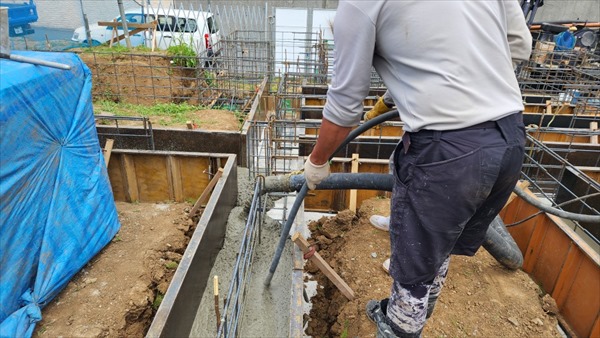

今日は、耐圧コンクリート打設でした。A棟はベースコンクリートで鉄筋を超えながらの打設で少し大変でした。

2024/05/25

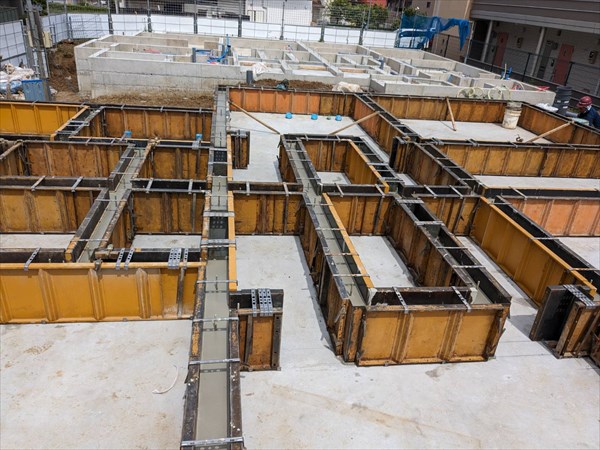

20日 B棟 立ち上がりコン打設

今日は、B棟の立ち上がりコンクリート打設を行いました。順調に打設が終わり基礎の周りに垂れたコンクリートを掃除して午後からレベラーを流しました。

2024/05/30

21・22日目 A棟 枠組

今日は朝から雨でしたが、順調に進み上の方の枠は終わりました。あとは深い方の枠組を進めていきたいと思います。

2024/05/31

23日目 A棟 枠組

今日は型枠組の続きで狭い場所が多いので材料の運び入れが大変でした。

2024/06/01

24日目 B棟 脱枠

今日は、B棟の枠バラシでした。夕方から土砂降りになりましたがその前までに終わらせることができたので良かったです。

2024/06/03

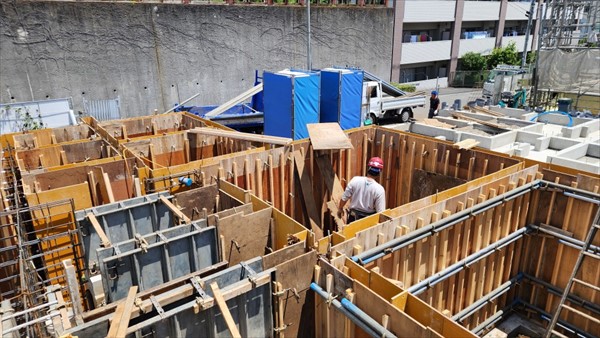

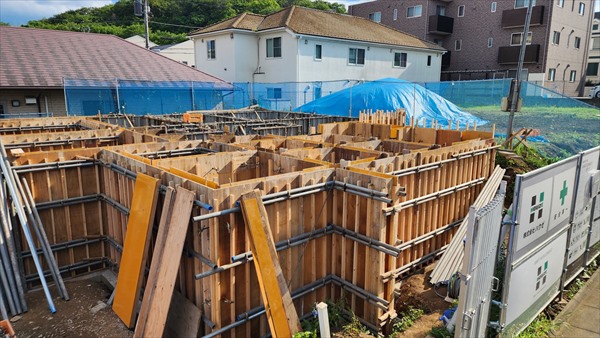

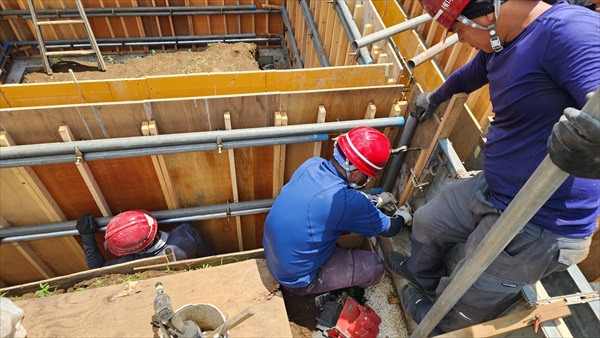

25日目 A棟 型枠組

今日は、奥の方からパイプを締めていきました。材料を運ぶのが少し大変でした。狭い場所もあるので転倒しないように気を付けながら作業を進めました。

2024/06/04

26日目 A棟 立ち上がりコンクリート打設

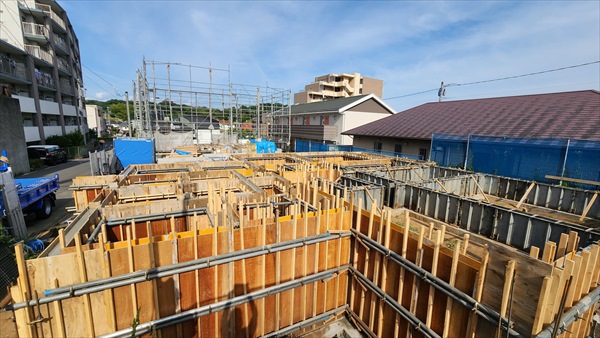

今日はA棟の立ち上がりコンクリート打設を行いました。段差もあり打設には少々時間がかかりました。躓いてケガをしないように慎重に作業をしました。

2024/06/08

27日目 A棟 脱枠

今日は枠をバラシて中と外の片付けをしました。高低差があったので材料の運び出しは大変でしたけど、掃除まで終わらせることができました。

2024/06/12
