七国2丁目住宅型有料老人ホーム新築工事

物件データ

現場名
七国2丁目住宅型有料老人ホーム新築工事
棟数
木造1棟
元請名
(株)H社様
建物構造
木造
予定工期
2024年6月12日~8月末
実際工期
2024年6月12日~9月2日
担当
安里興業 堀江

工事レポート

施工済み

着工前

明日から始まる現場です。これから暑くなるので、熱中症に気を付けて作業していきます。

2024/06/12

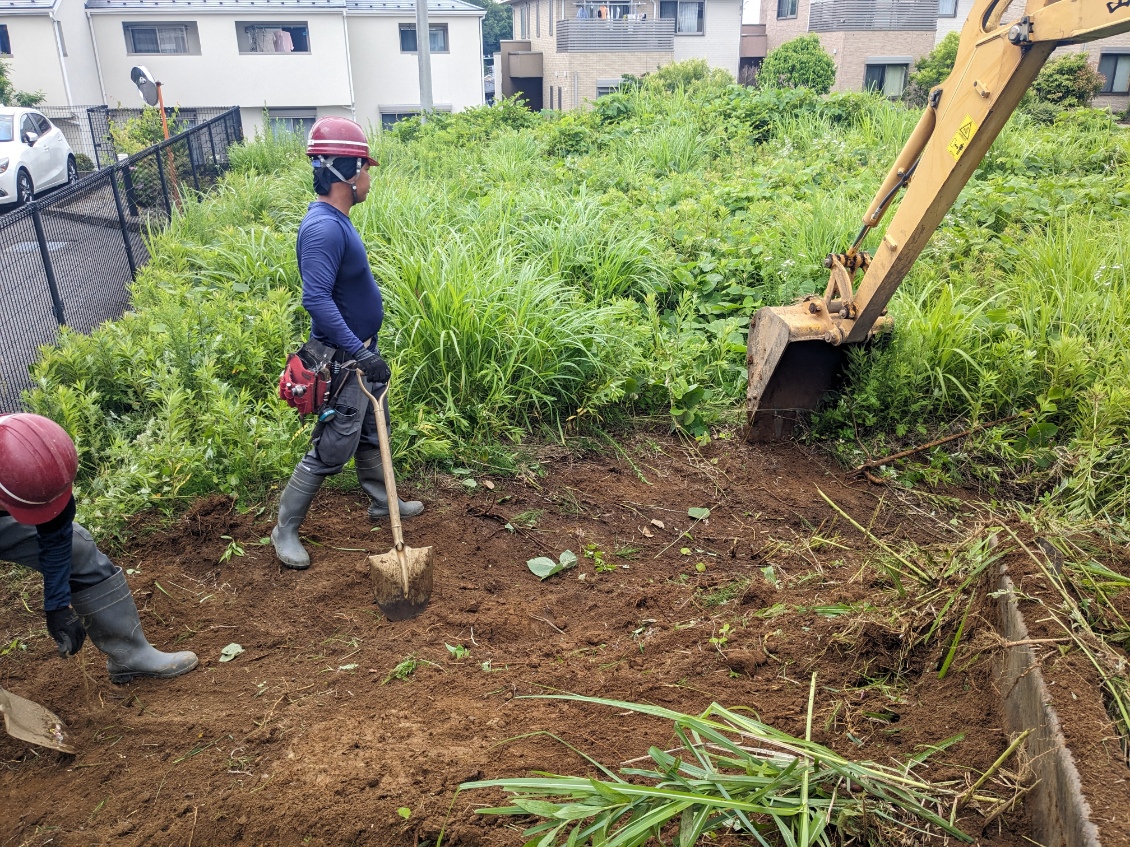

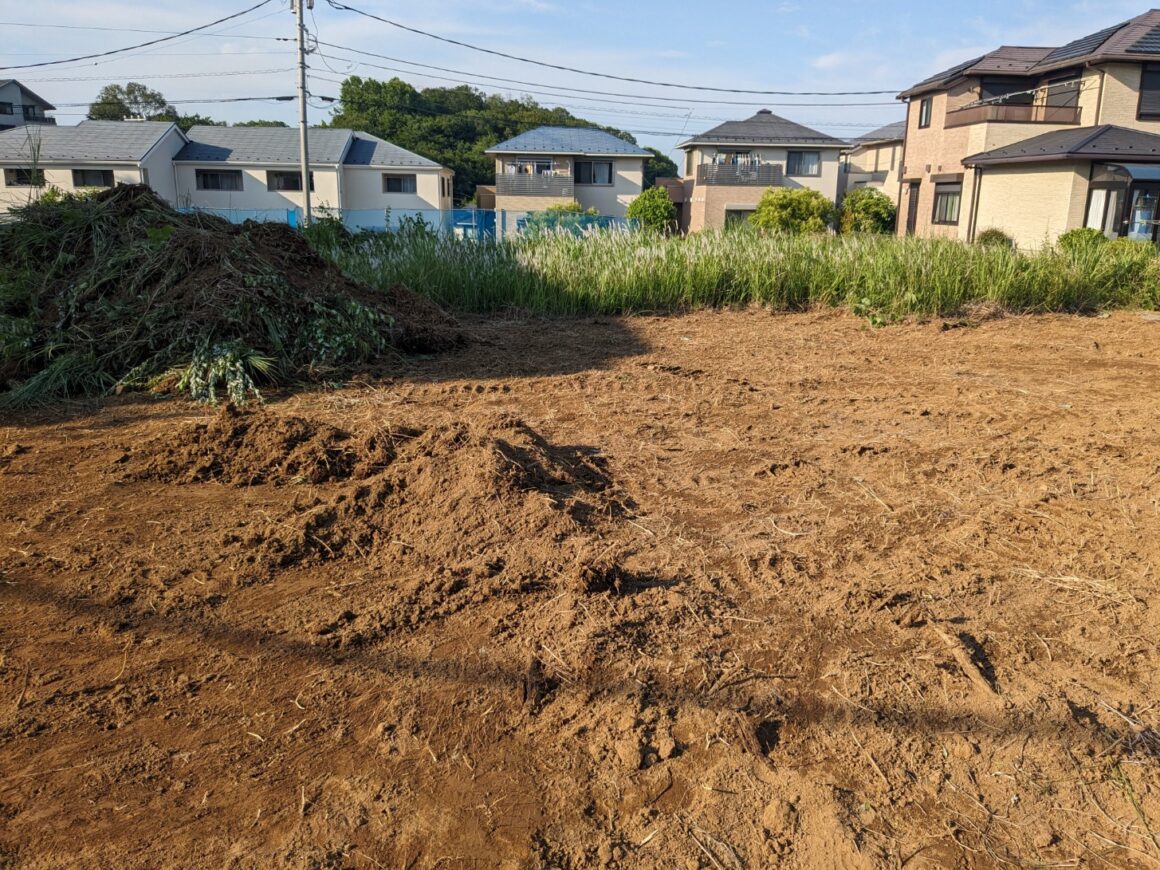

1日目 2日目 草刈り作業

現場内、草が生い茂った状態なので、草刈り作業をしました。

2024/06/13

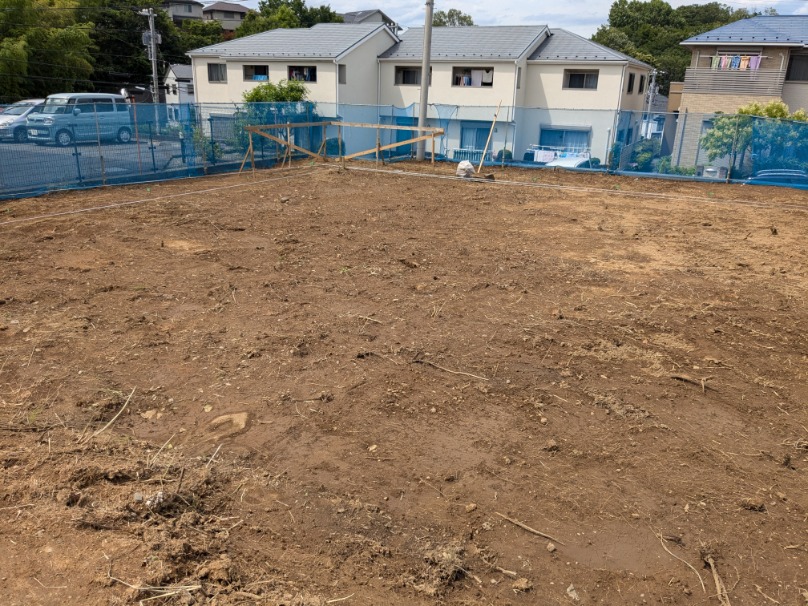

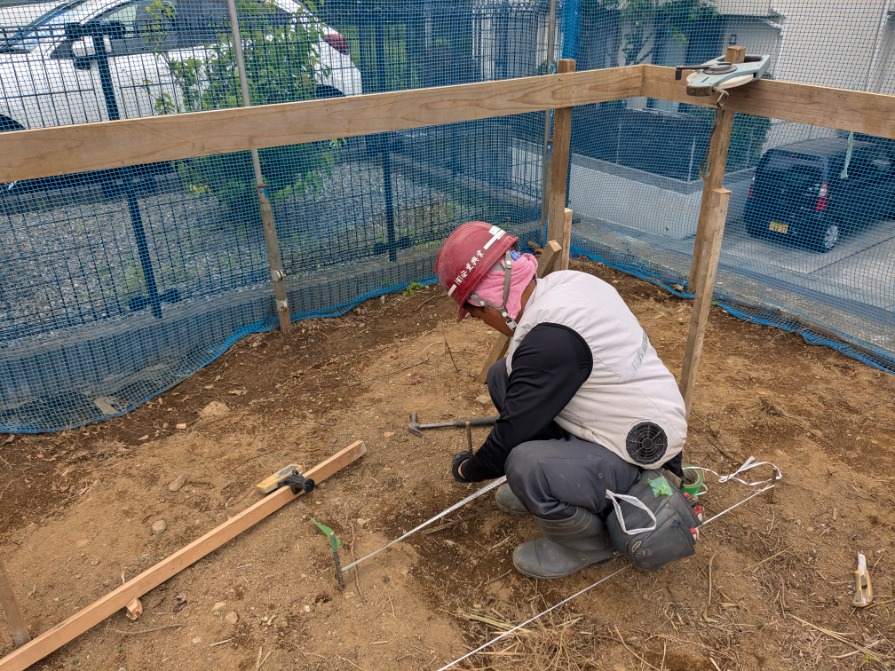

3日目 地縄張り

今日は、地縄を張りました。間違いがないように確認しながら作業をしました。

2024/06/22

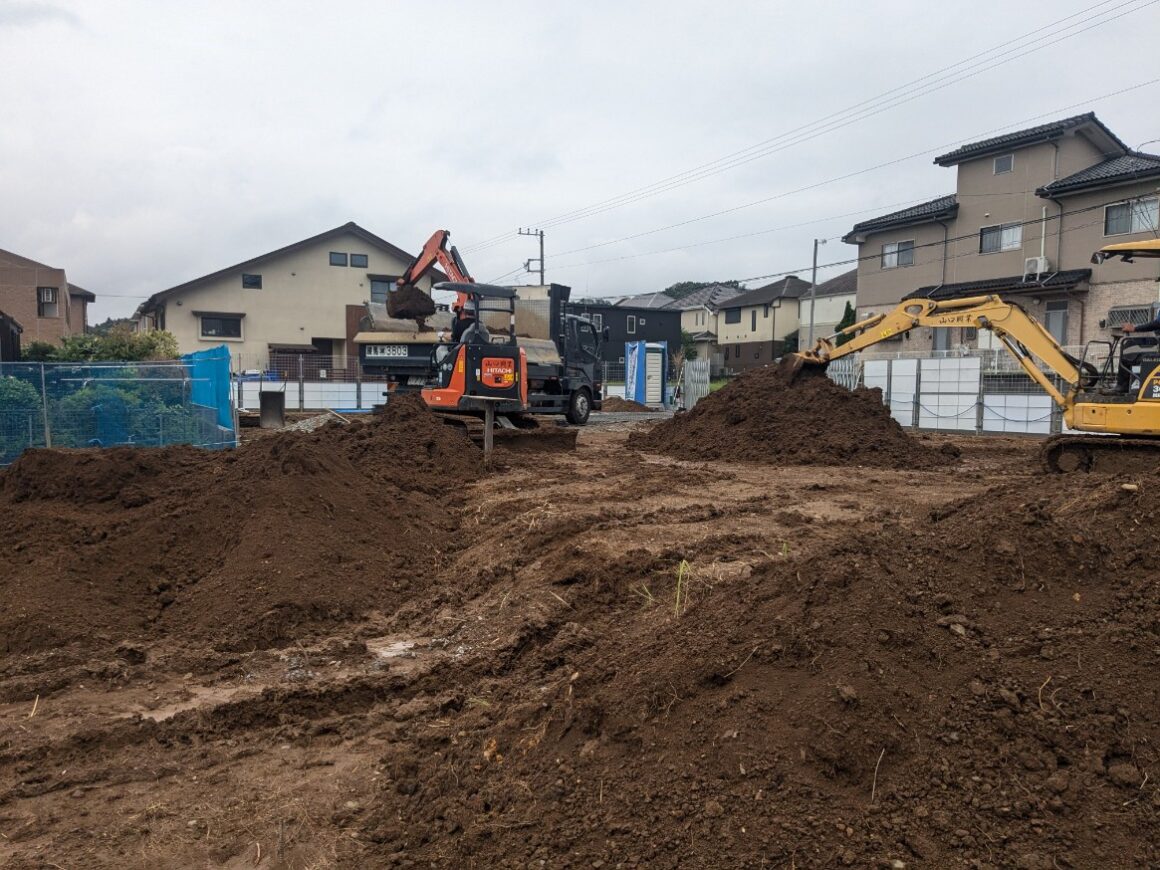

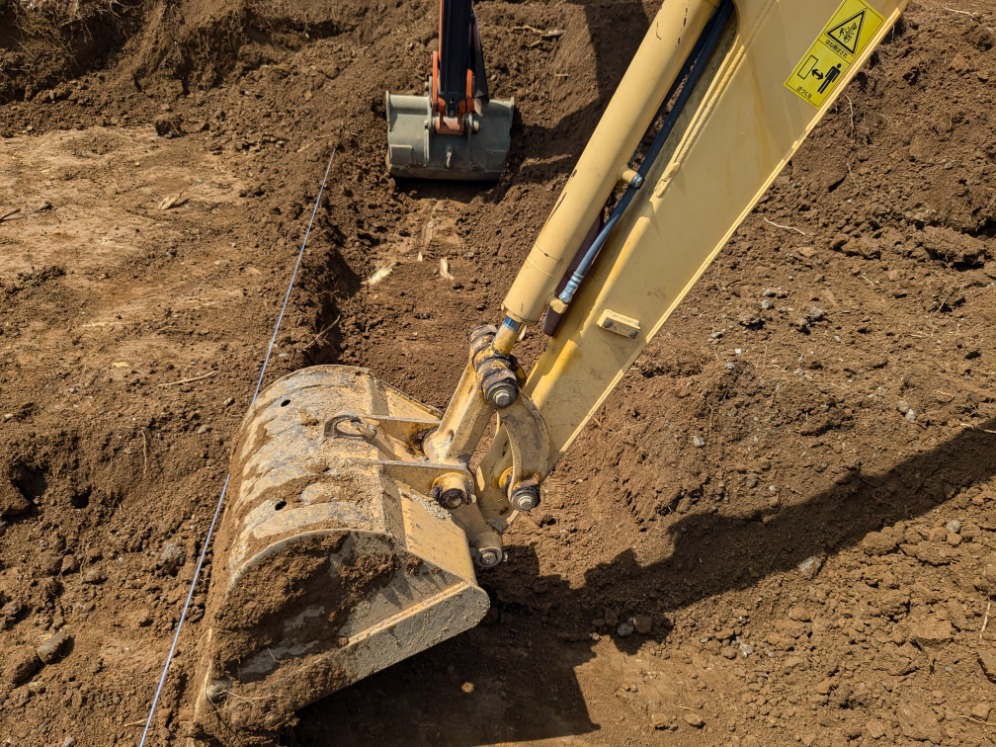

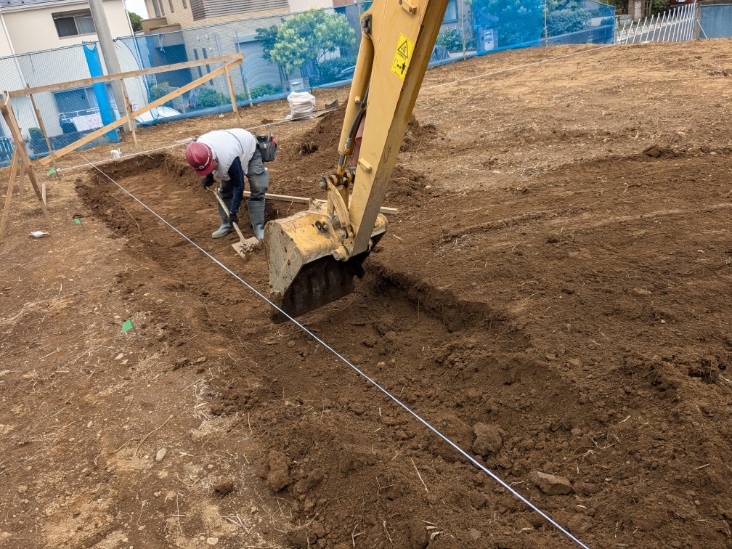

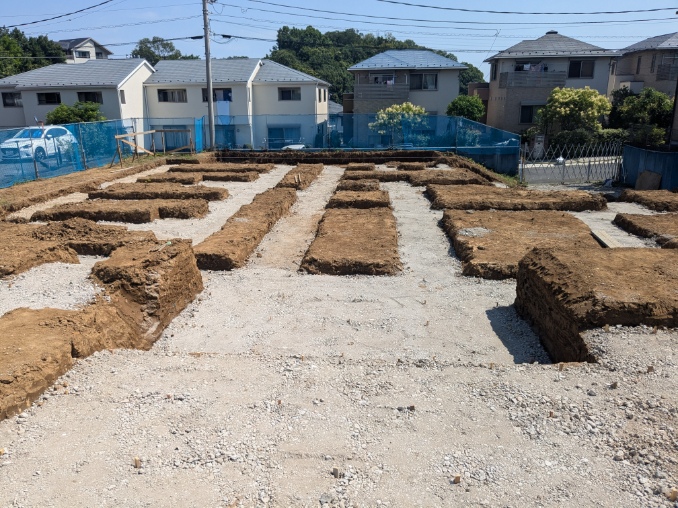

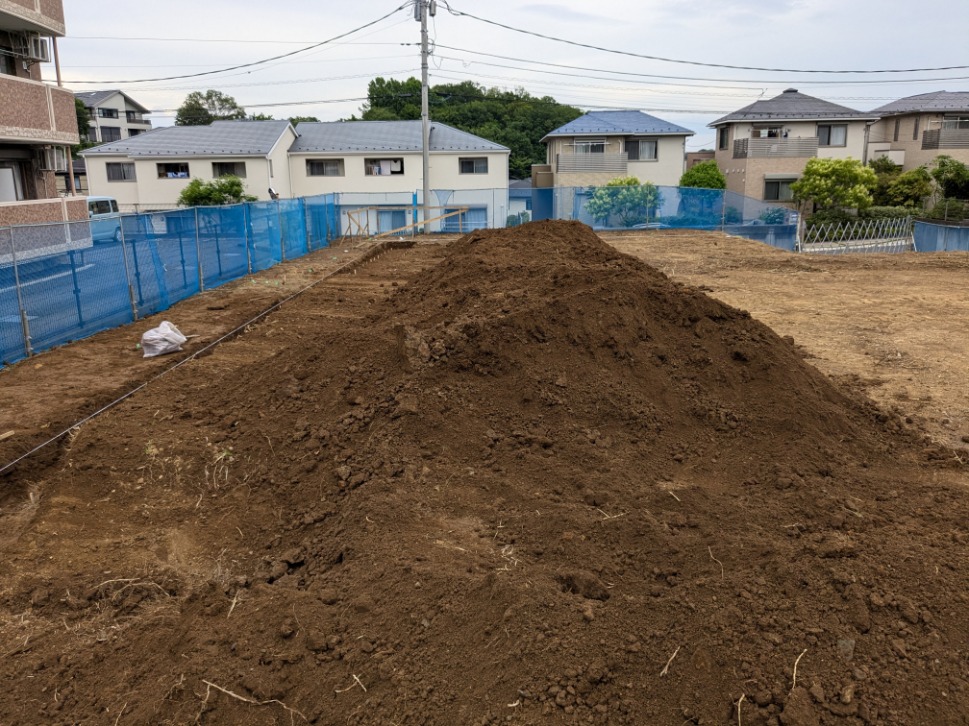

4日目 根伐り

今日から根伐り開始です。堀幅や高さに注意して作業をしました。

2024/06/24

5日目 根伐り 残土搬出

今日も引き続き根伐りです。重機2台での作業なので接触事故が起きないように注意しました。

2024/06/29

6日目 根伐り 砕石

今日も引き続き根伐りです。根伐りが終わった所から砕石を敷きました。

2024/07/01

7.8.9日目根伐り

根伐り、残土搬出、砕石敷き込みが何日か続いて地業工事が終わりました。

2024/07/05

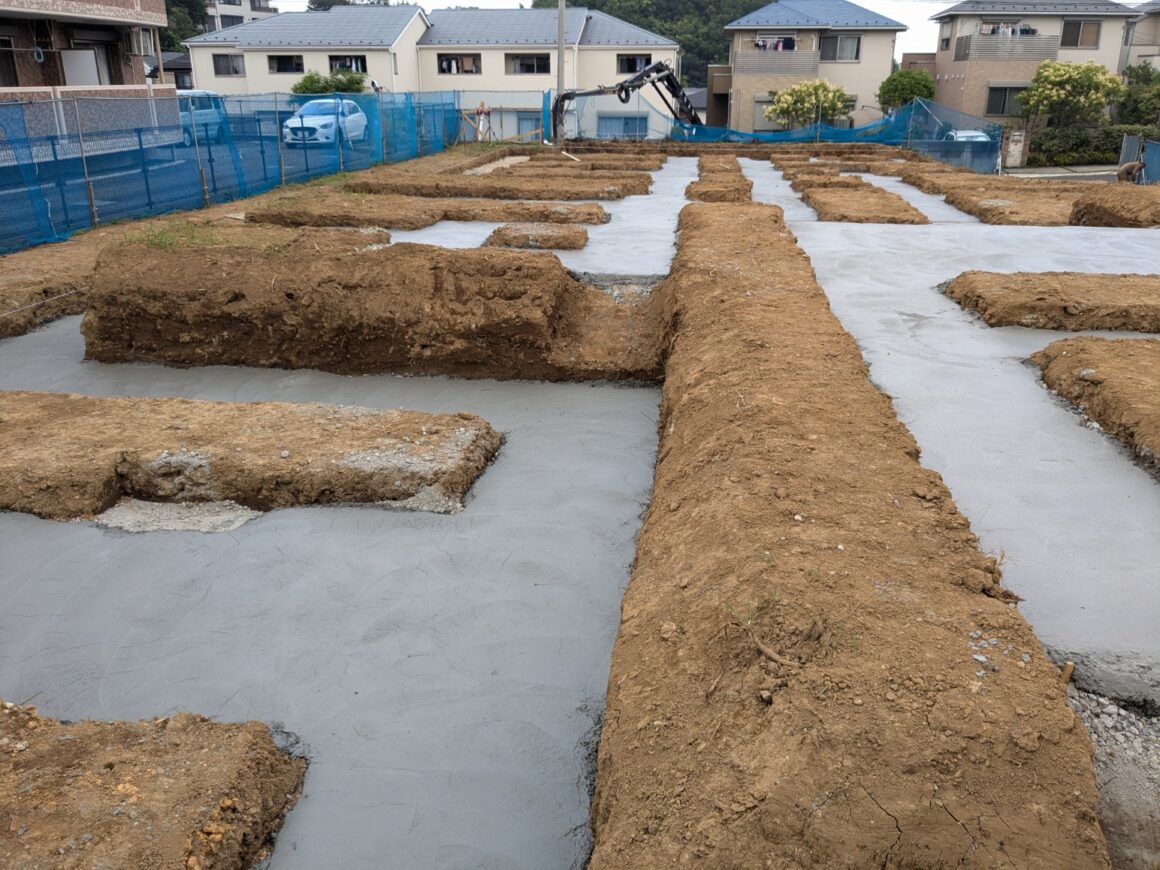

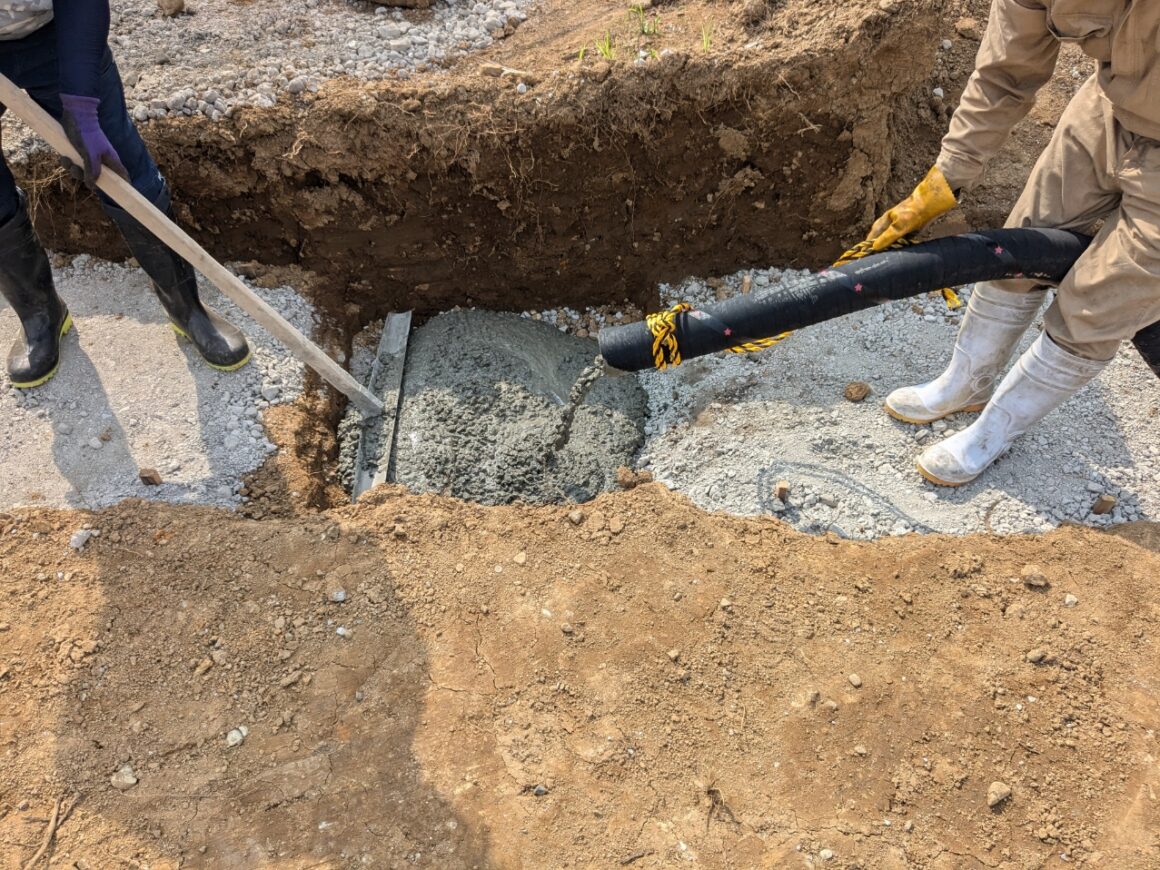

10日目 捨てコンクリート打設

今日は、頑張る仲間と一緒に、強い日差しに負けず、捨てコンクリートを打ちました。
また明日からベースコン打設に向けて気を抜かず作業を進めていきます。

2024/07/06

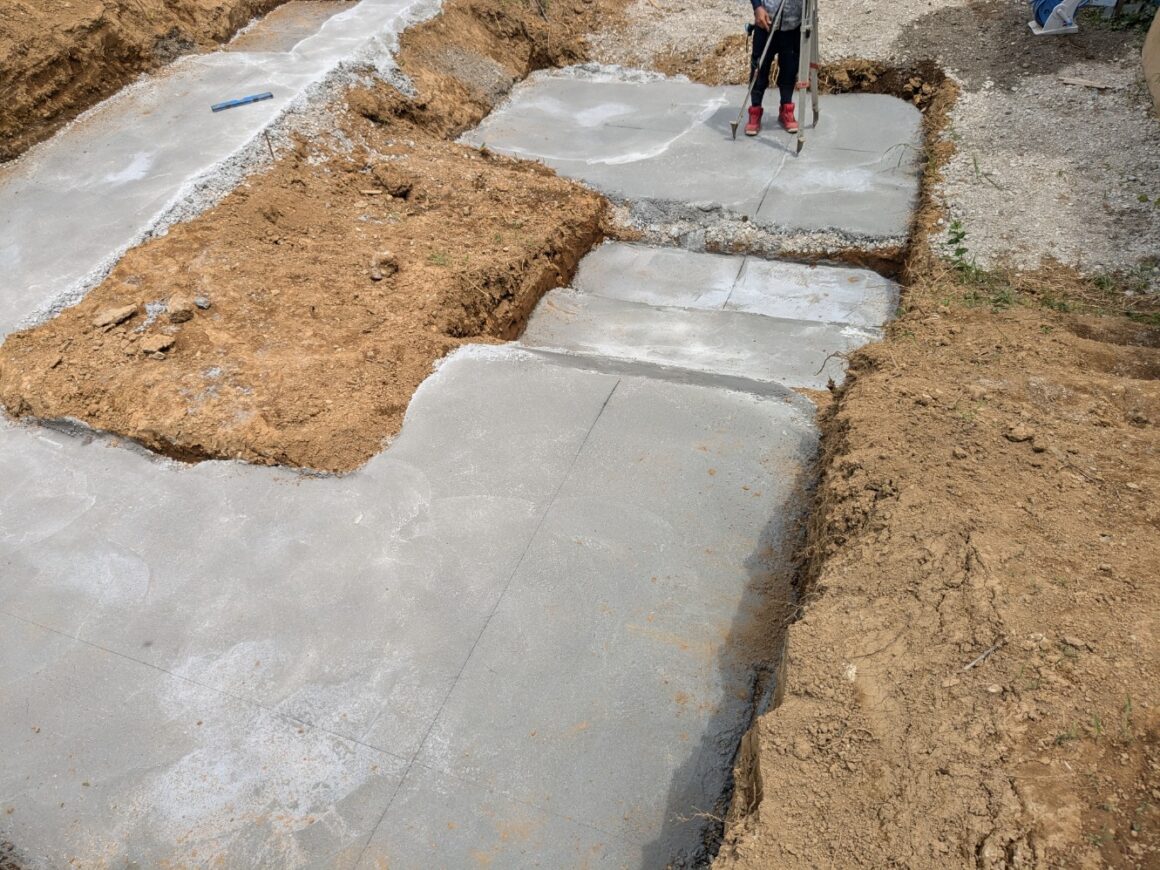

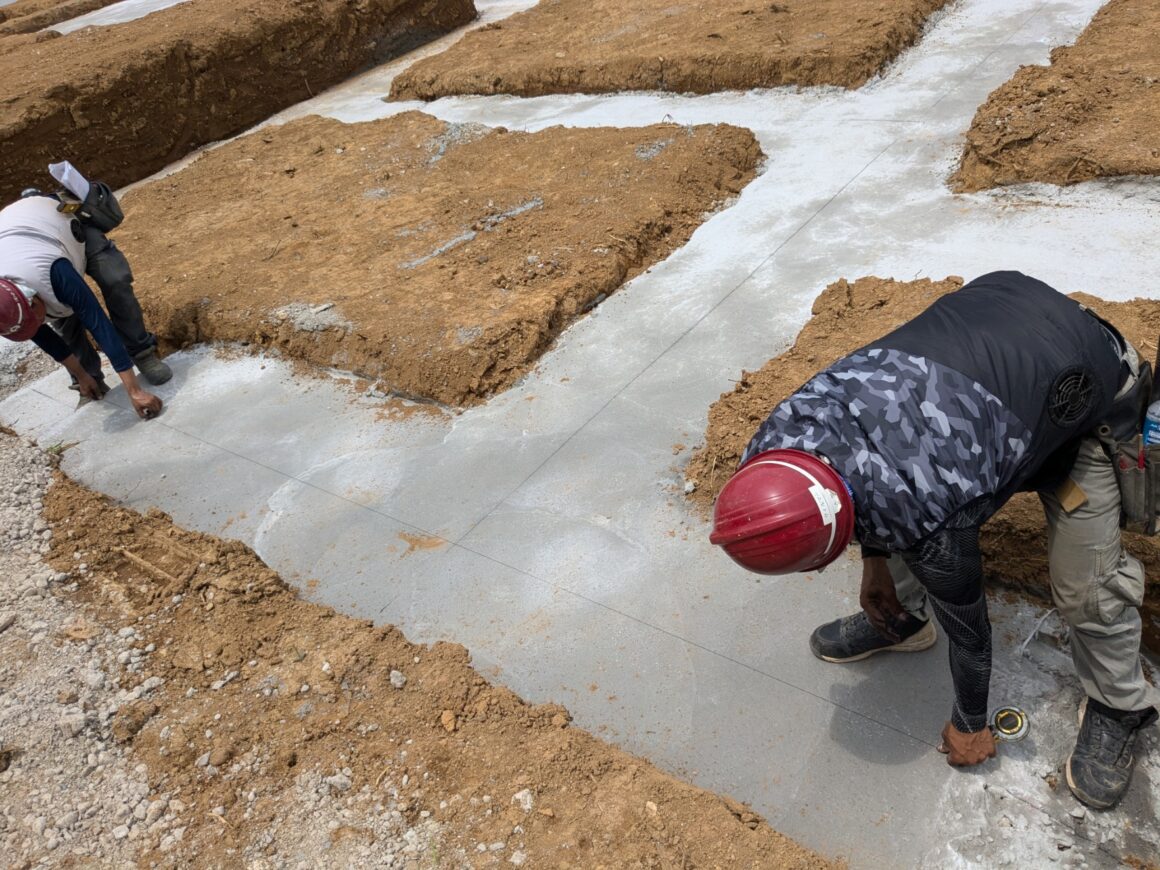

11日目 墨出し

今日は、墨出しです。通り芯を出した後、ベースの幅がまちまちなので一箇所ずつ確認しました。

2024/07/08

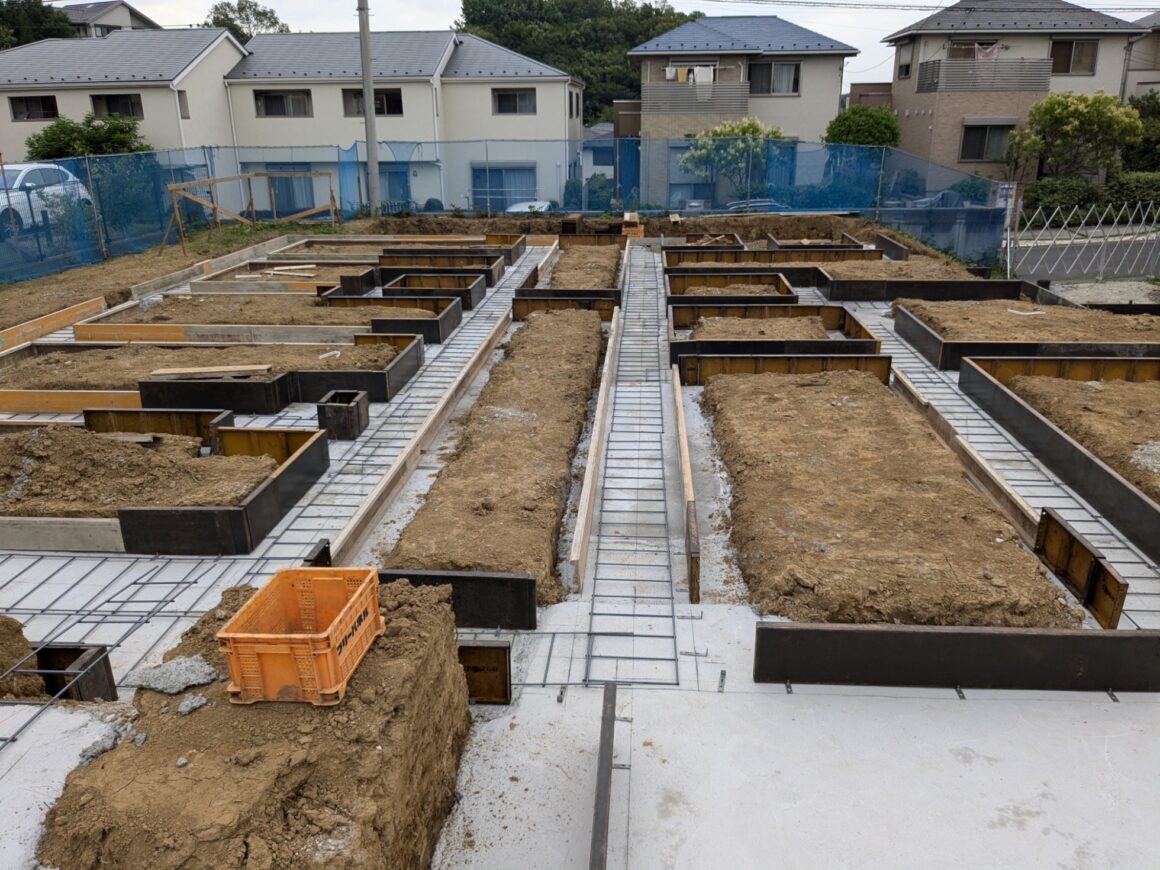

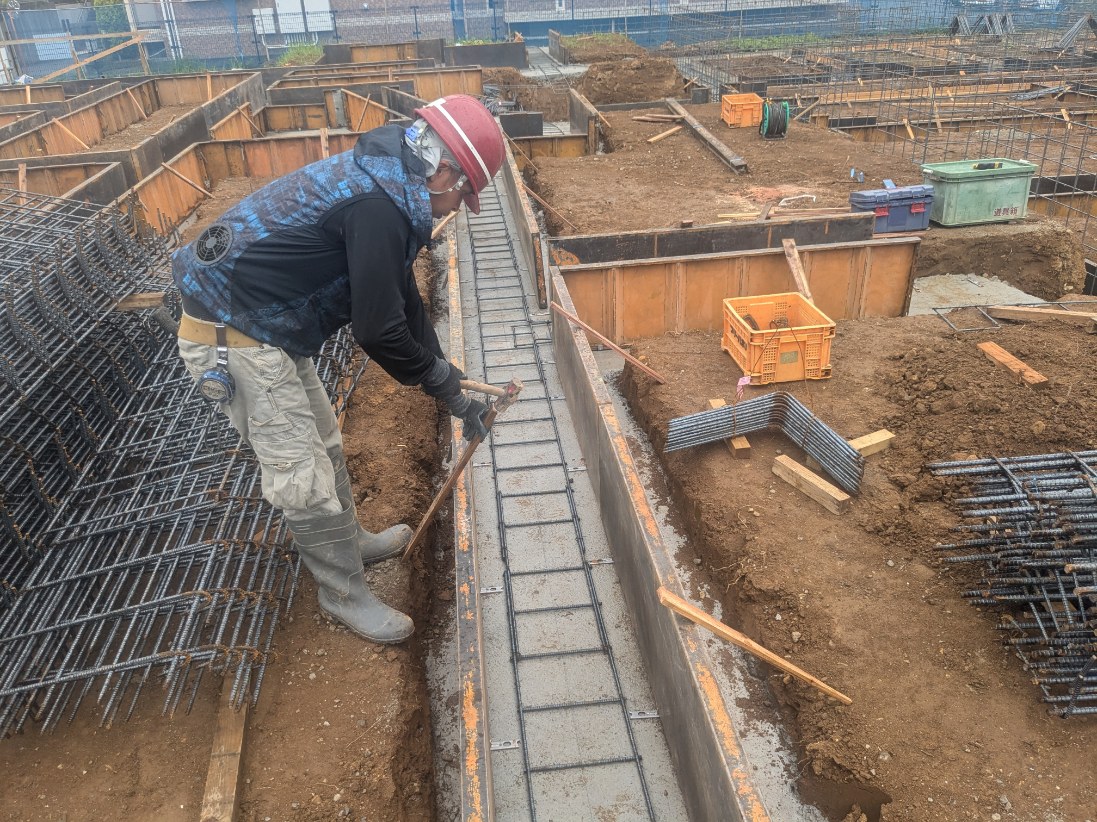

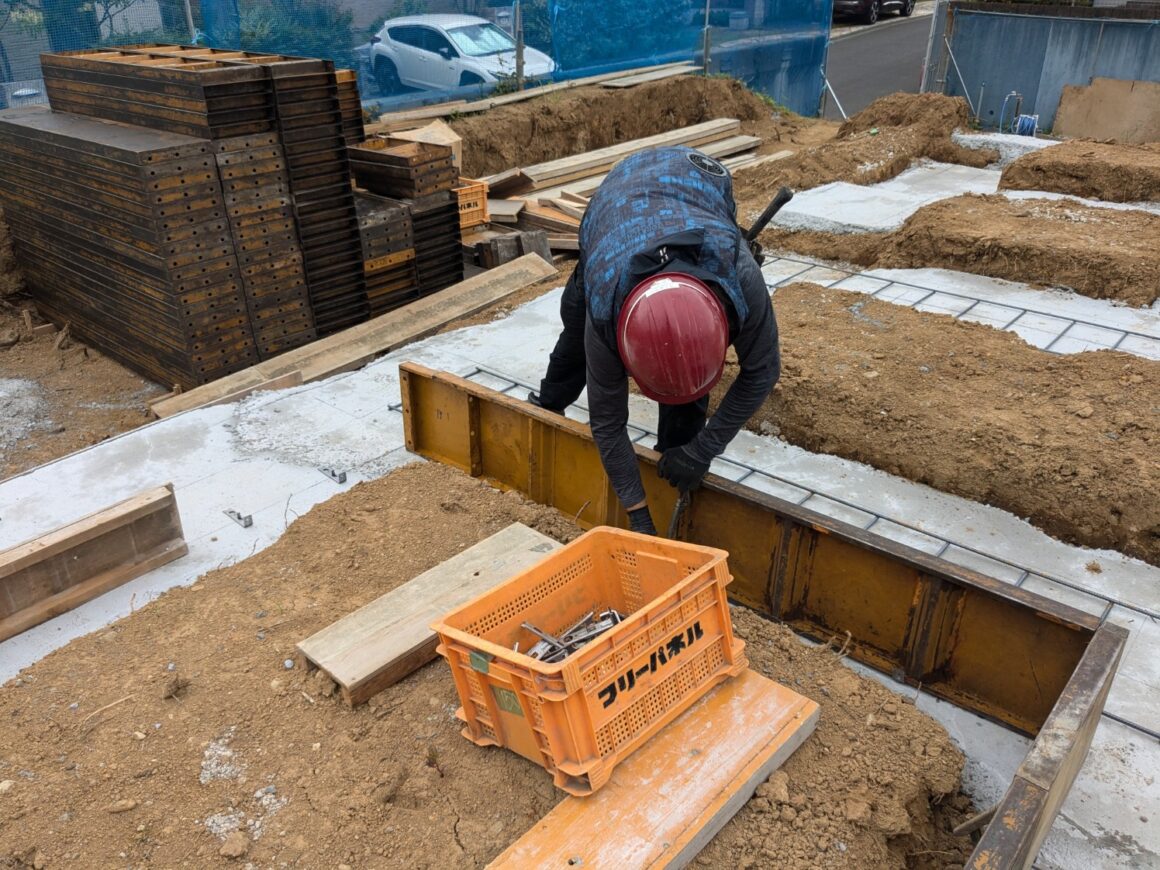

12 日目 ベース枠 配筋

ベースの枠とベースの配筋をやりました。高低差のある現場なので、転落に注意して作業しました。

2024/07/09

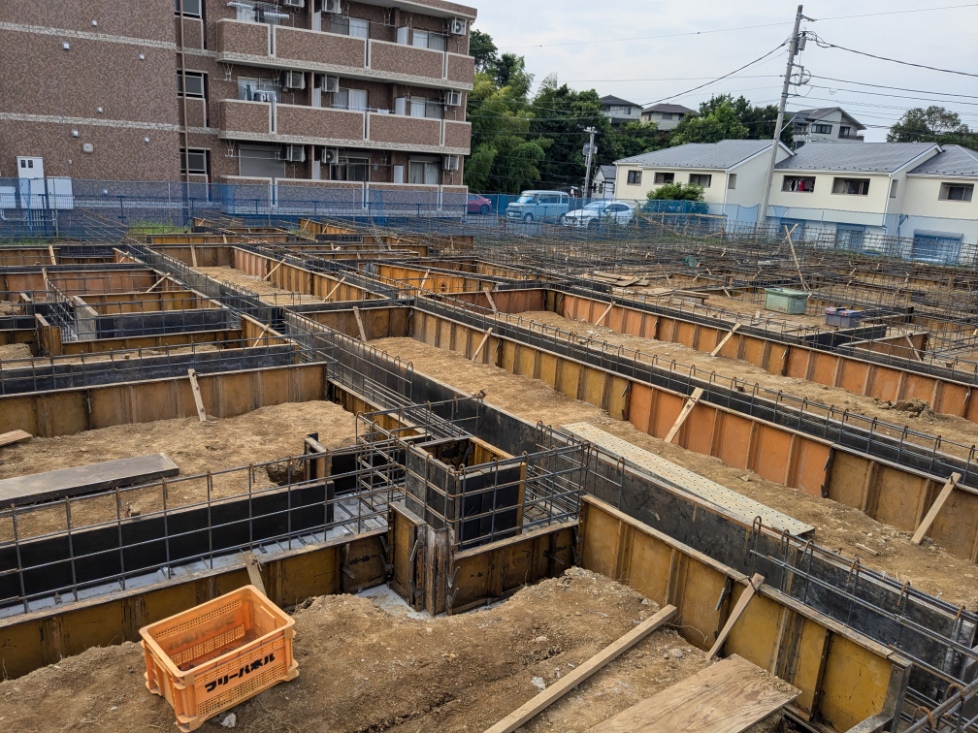

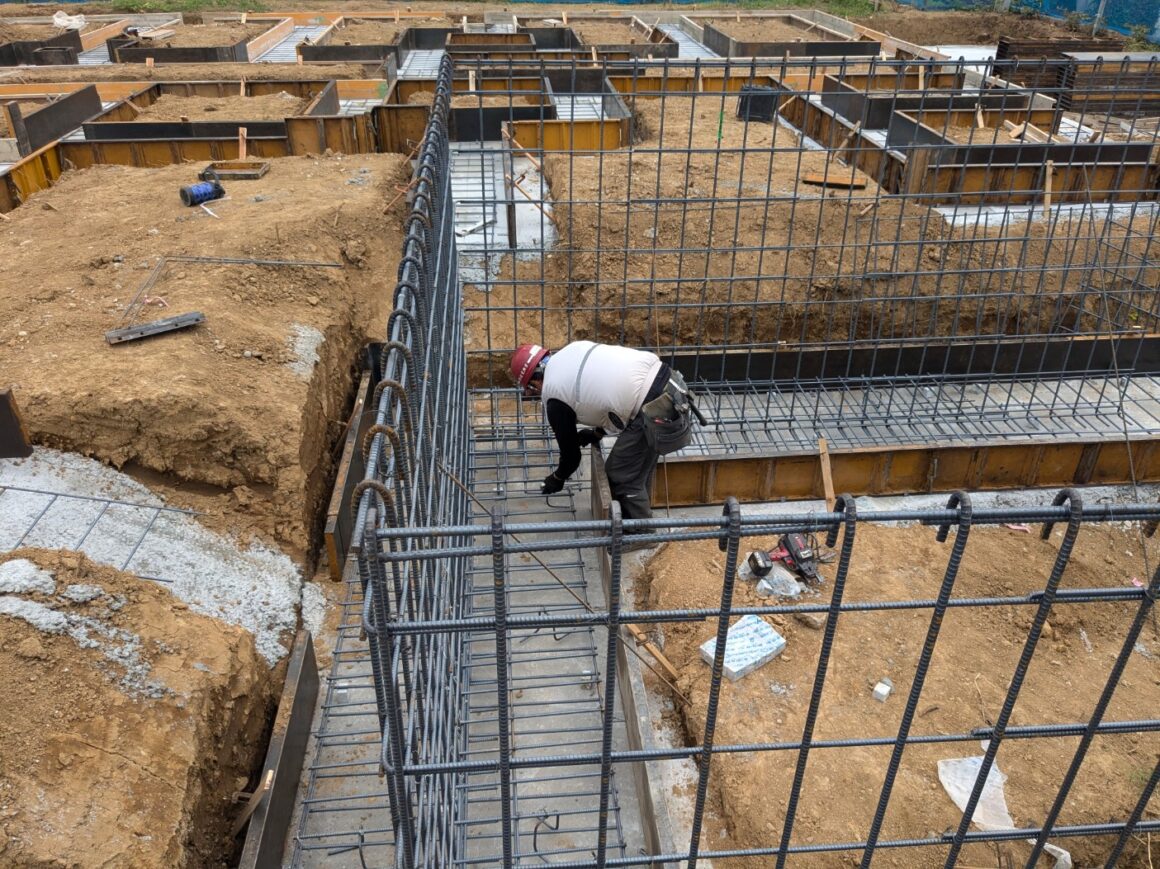

13.14日目 配筋

引き続き配筋作業です。

2024/07/12

15日目 配筋

今日で現場半分の配筋作業が終わりました。残り半分、引き続き配筋作業をしていきます。

2024/07/13

16、17,18日目ベース枠 配筋

3日間で、残り半分の配筋作業が終わりました。

2024/07/18

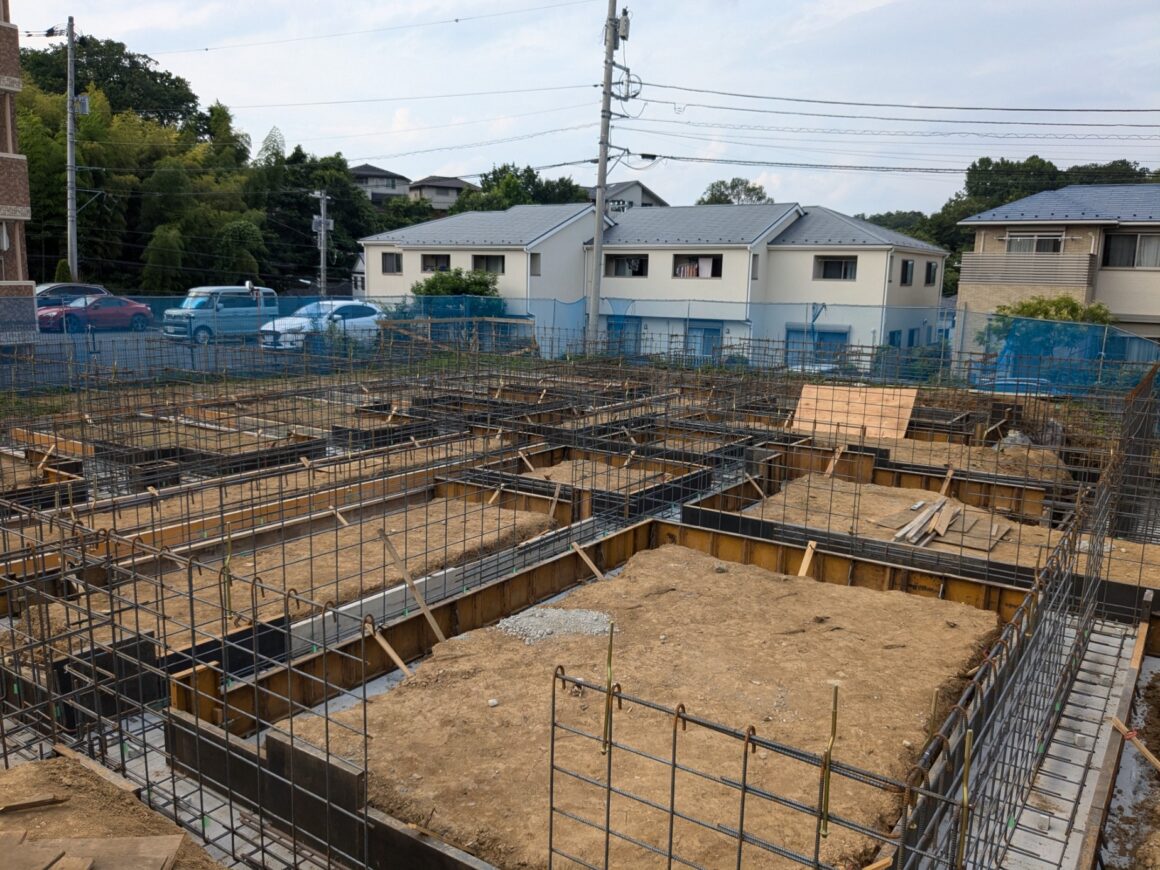

19日目 ベースコンクリート前のまとめ

アンカーセット、ベースコンのレベル出し、コン止め枠をしました。明日のコンクリートに向けて、再度、不備が無いか確認しました。

2024/07/23

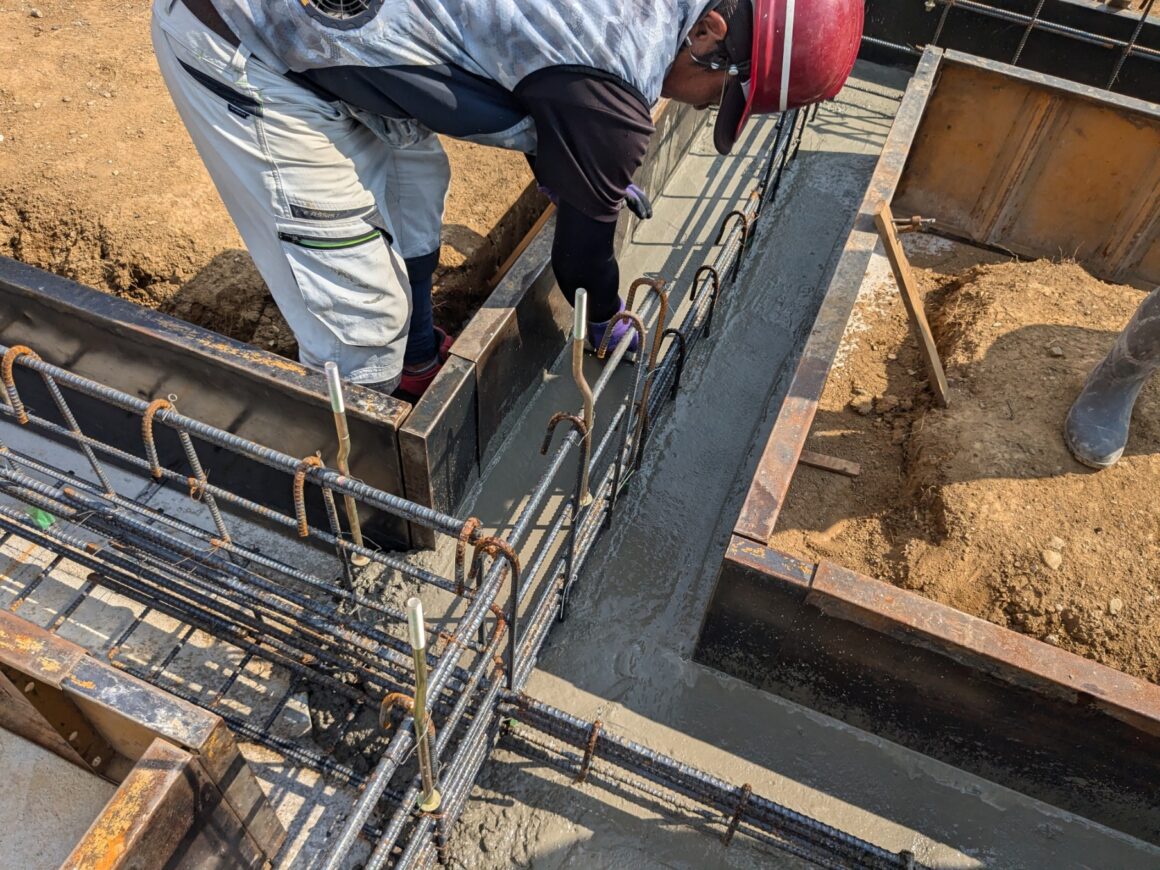

20日目 ベースコンクリート打設

今日も高温でのコンクリート打設作業になりました。ミキサー車が順調に来てくれたおかげで早めにコンクリートを打ち終わりました。

2024/07/24

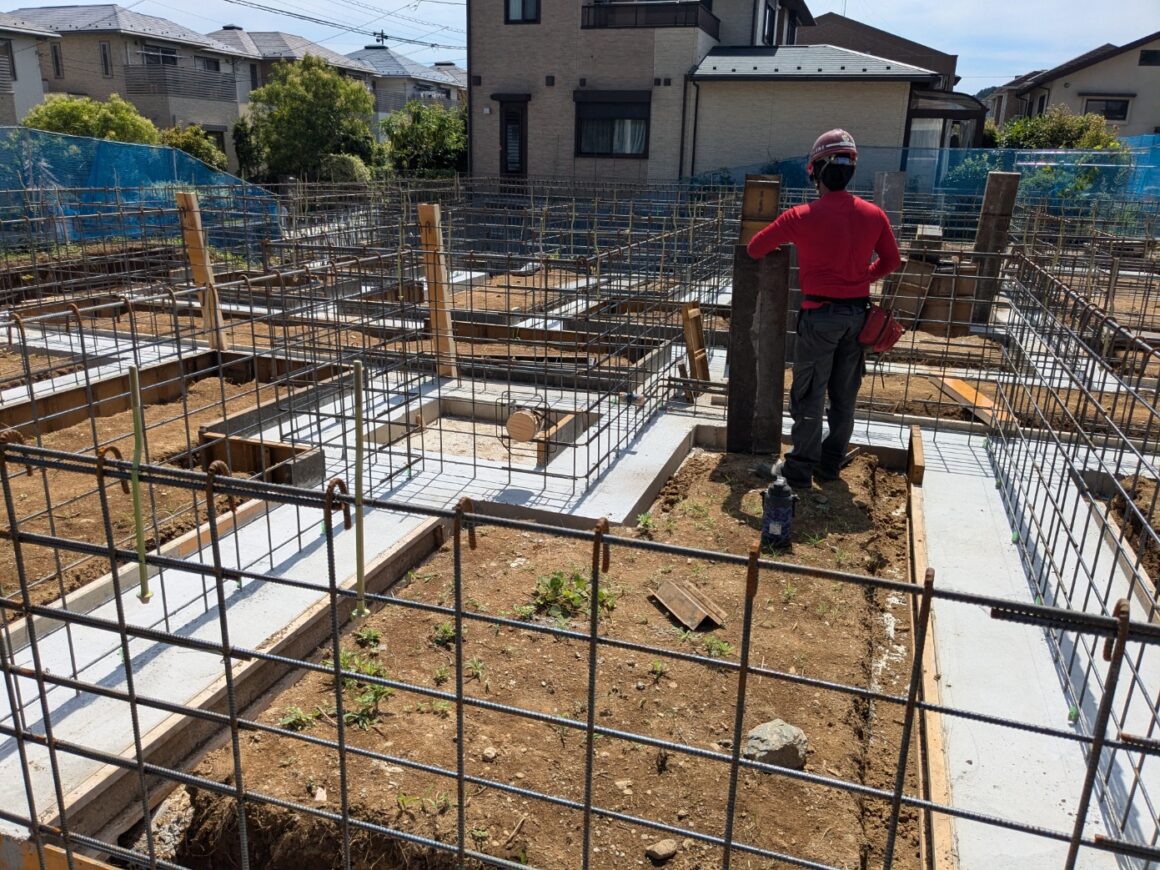

21日目 墨出し ベース枠解体

今日はベース枠の解体作業と立ち上がりの墨を出しました。高低差のある現場なので墨出し作業は、時間をかけました。

2024/07/25

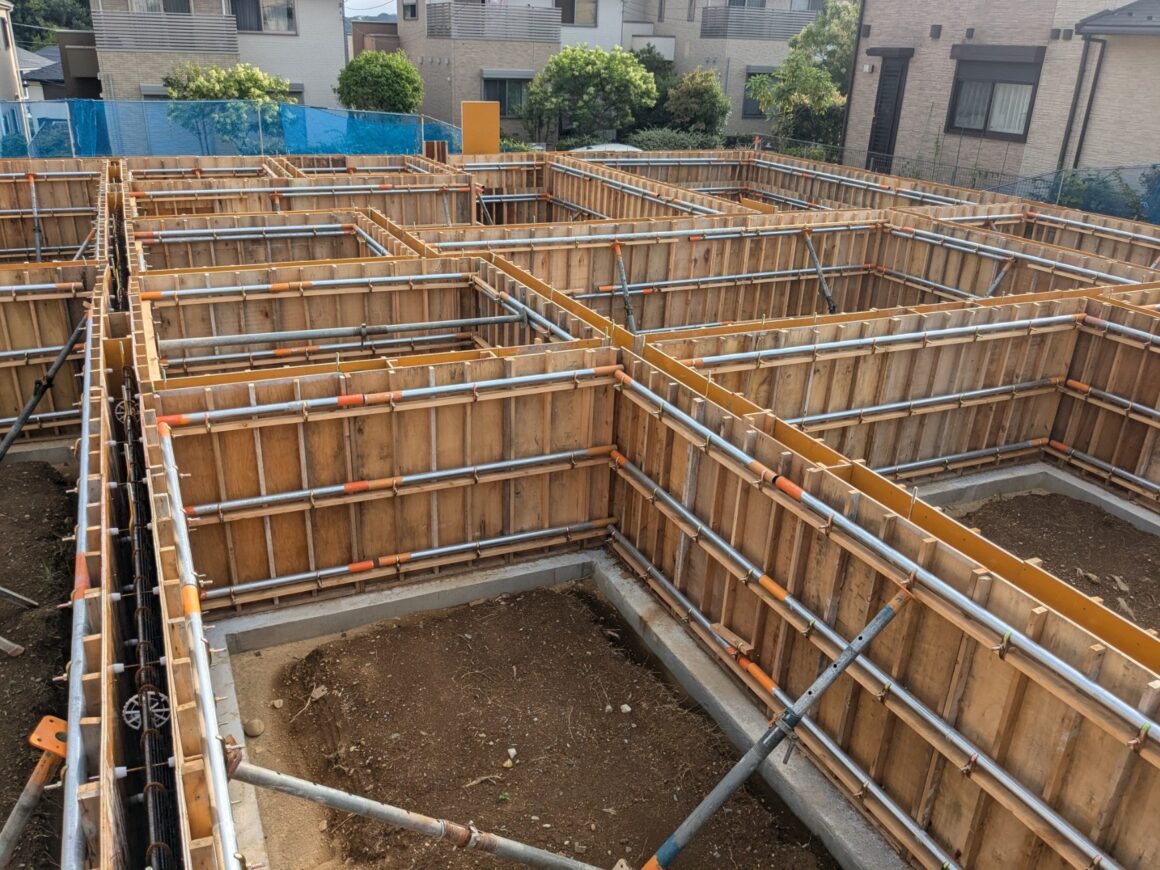

22日目 型枠材搬入

今日は、型枠材の揚重作業でした。吊り荷直下の人払いの徹底で作業しました。

2024/07/26

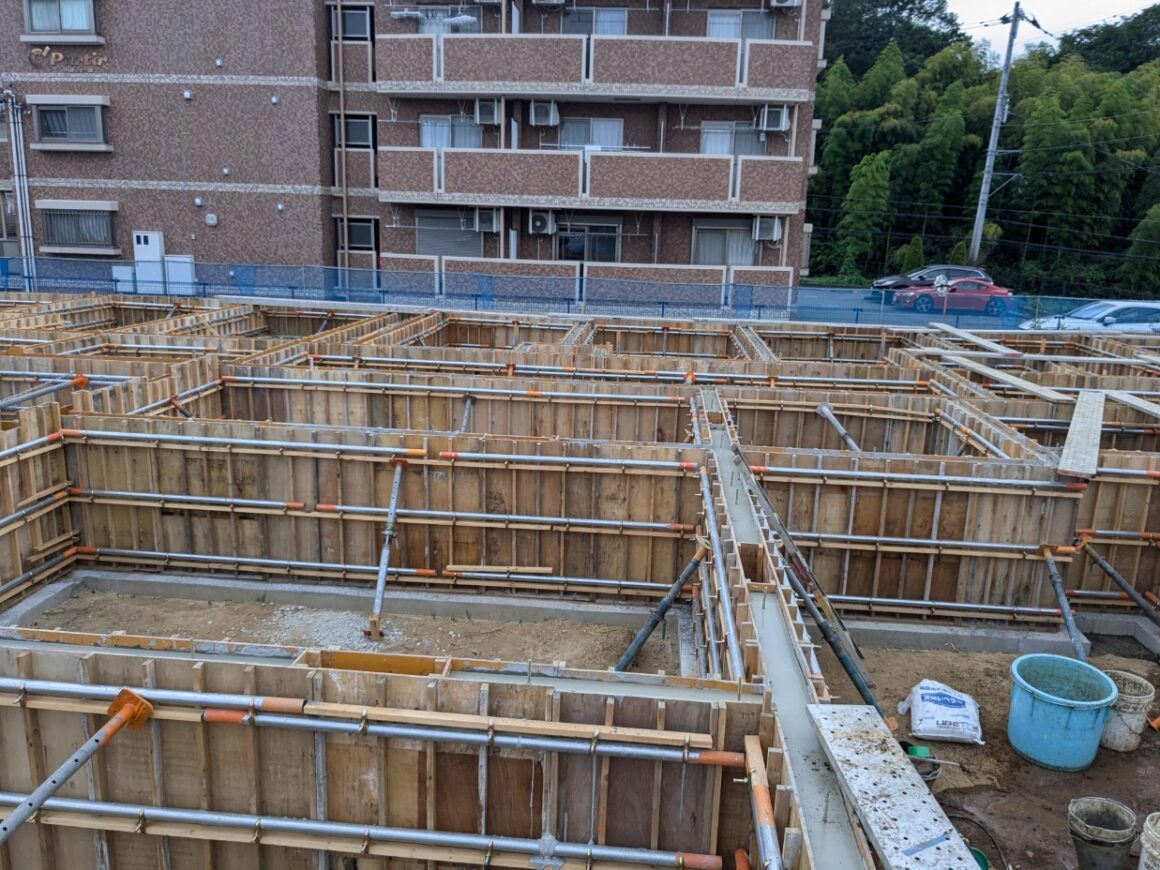

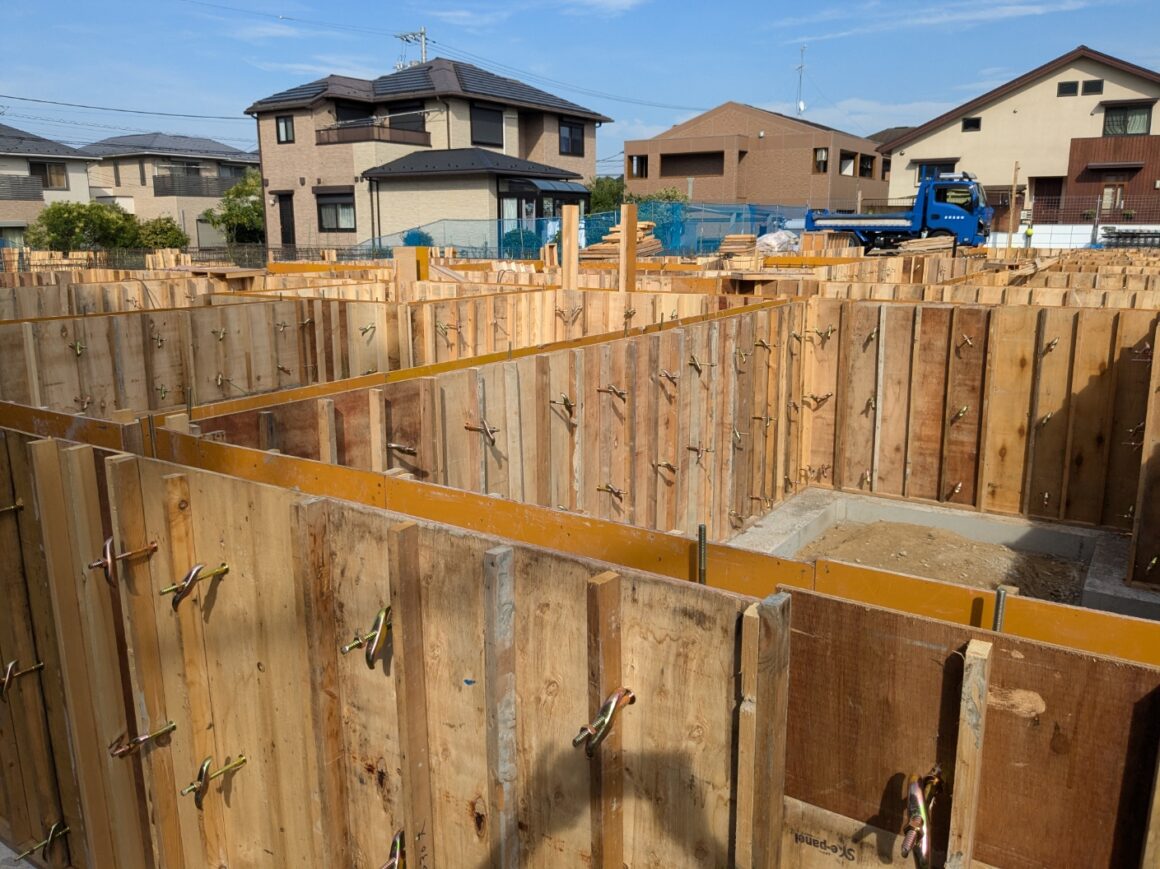

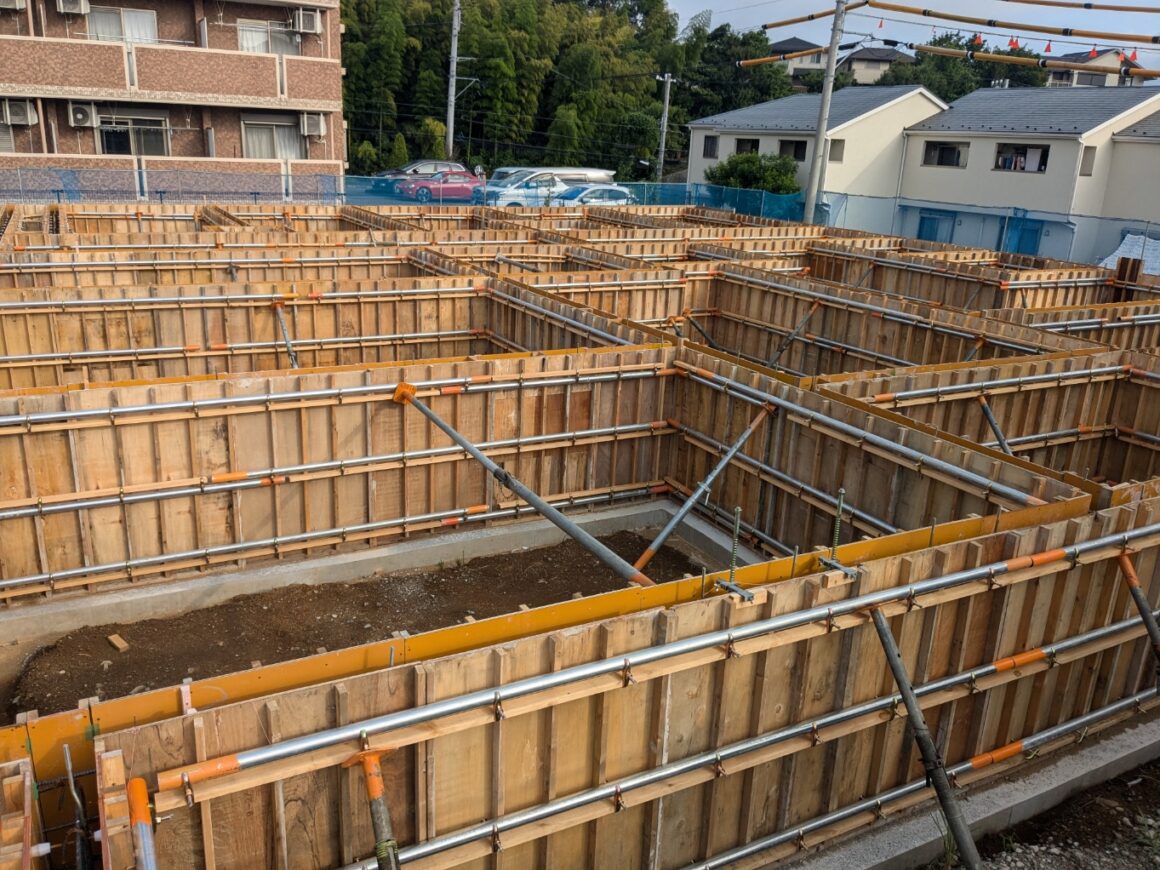

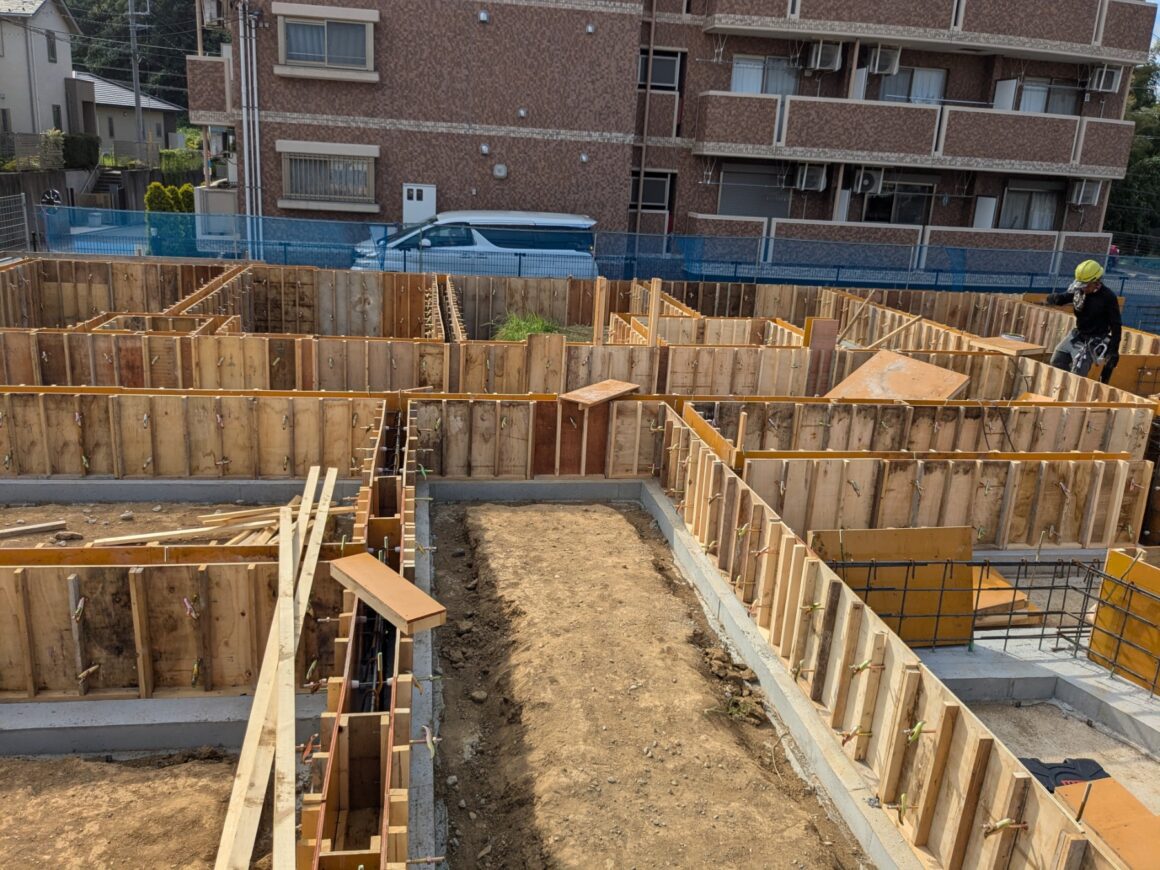

23日目 立ち上がり枠建込み

立ち上がり枠の建込み作業です。熱中症に気を付けて作業しました。

2024/07/29

24.25.26日目 立上がり型枠作業

立上がりの型枠の建込み.締固めが完了しました。レベル出し、アンカーセットの確認し、打設前の作業がまとめ終わりました。

2024/08/09

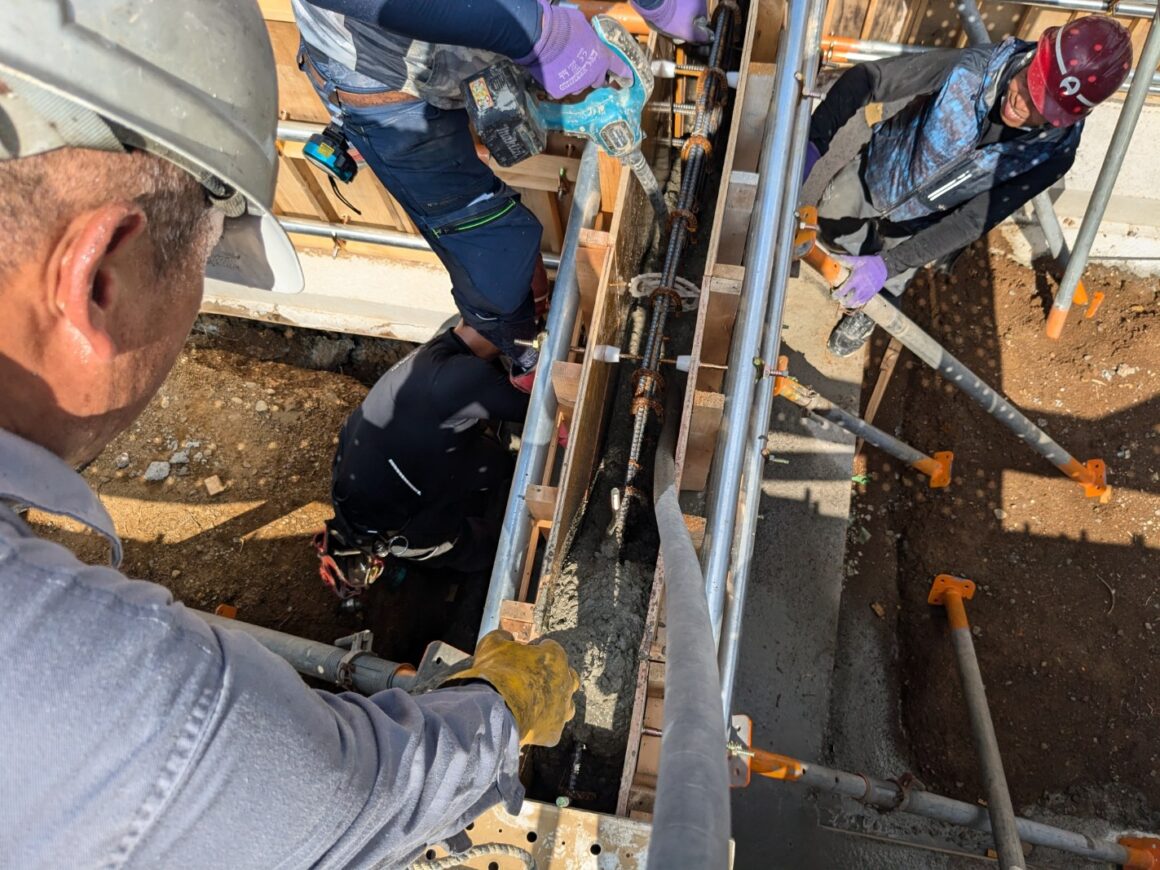

27.28日目 立上がりコンクリート打設

立上がりコンクリート打設作業です。数量があるので2日間で打設しました。

2024/08/20

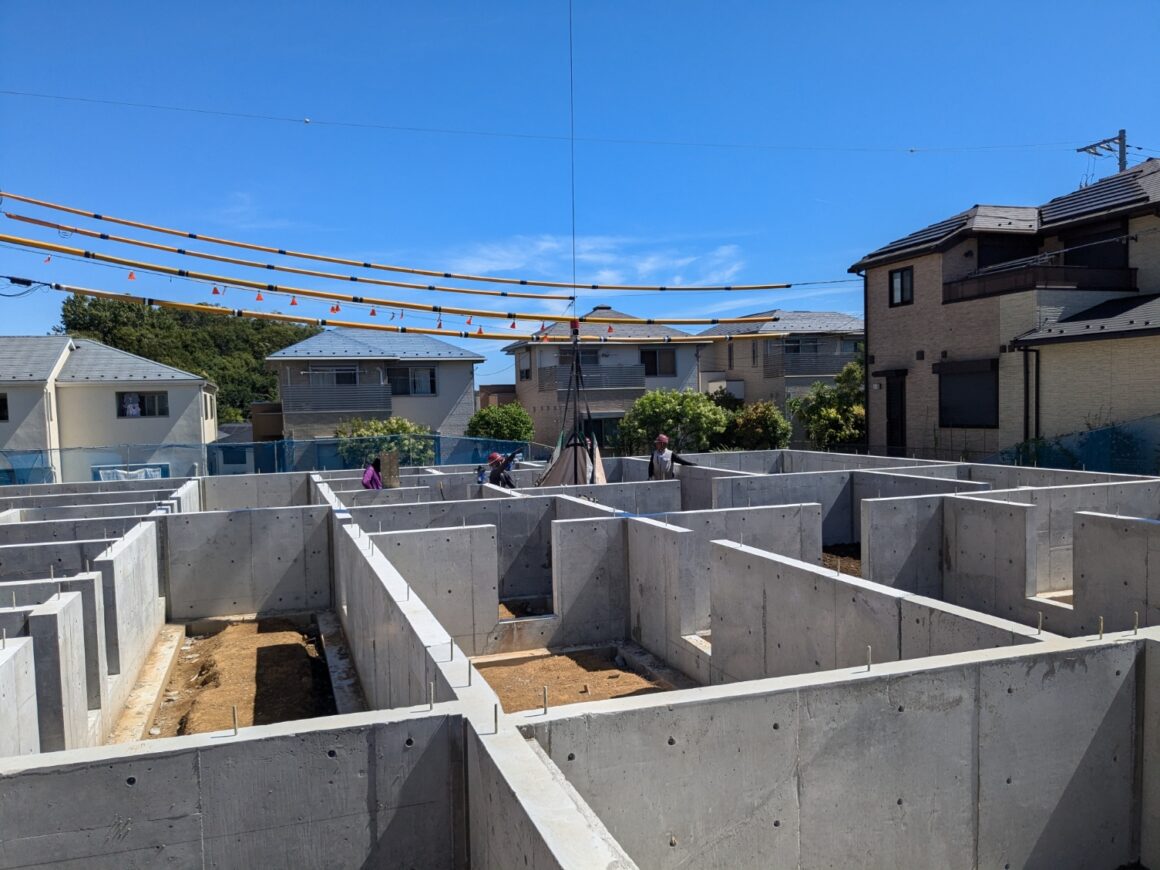

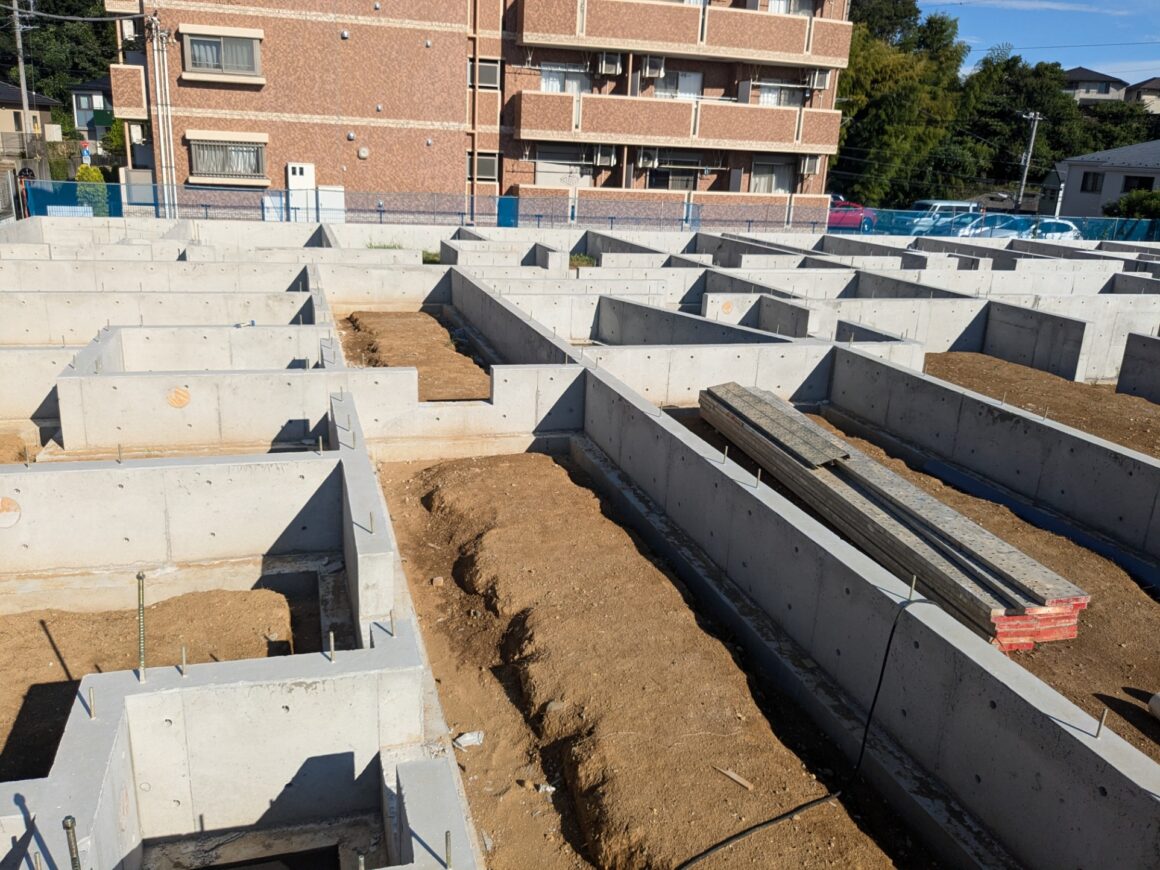

29日目 立上がり枠解体

立上がり枠の解体作業と型枠材の搬出をしました。

2024/08/23

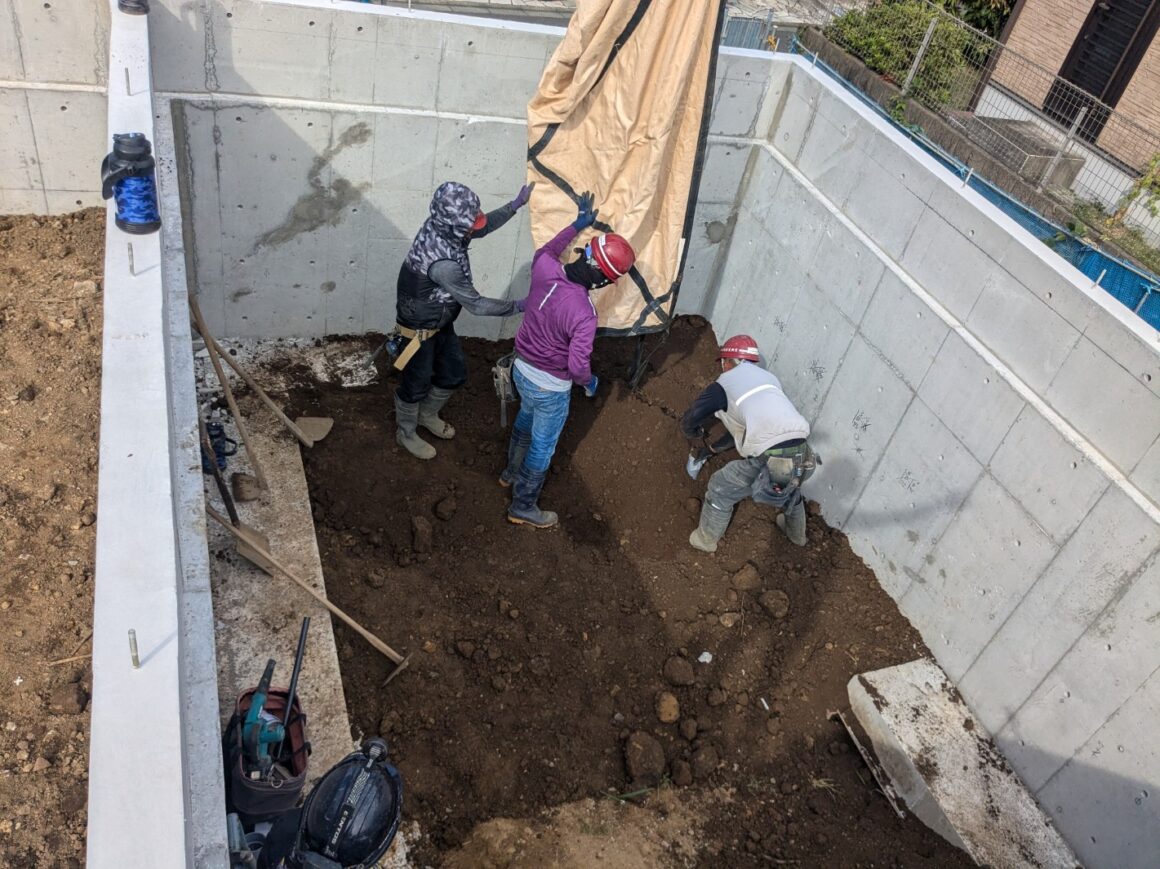

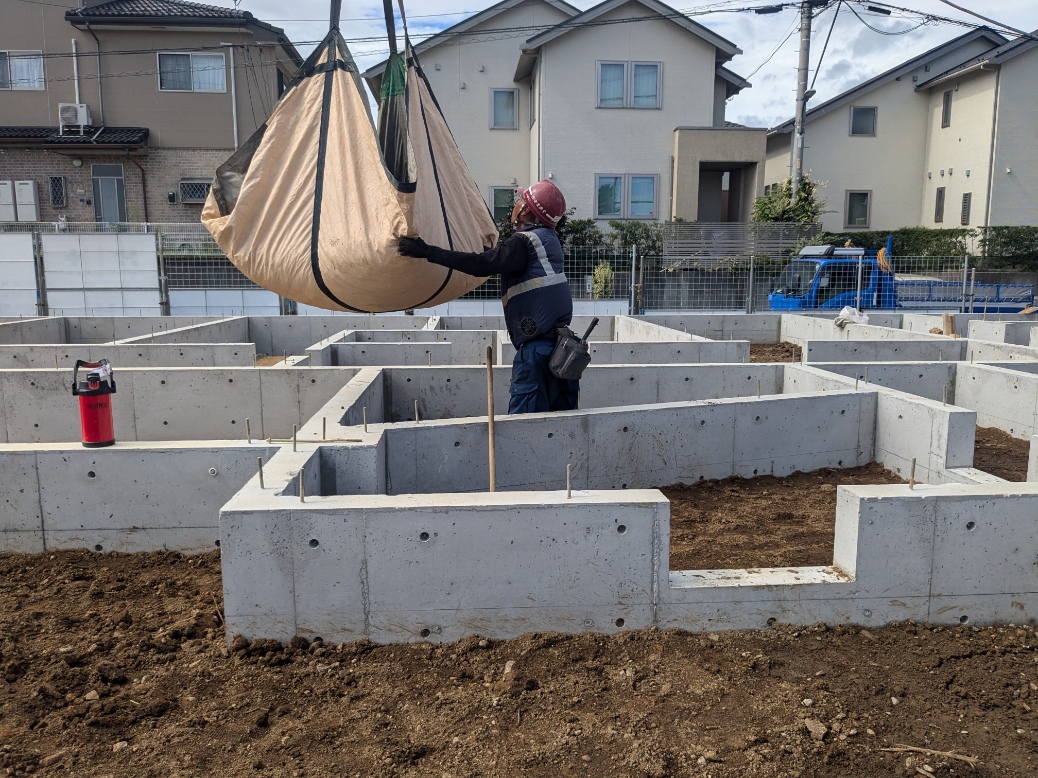

30日目 埋戻し

今日から埋戻しです。ラフタークレーンでの揚重作業でしたので、吊り荷直下の人払いの徹底で作業しました。

2024/08/26

31日目 砕石、メッシュ敷き込み作業

埋戻しが終わったら砕石の敷き込み作業です。引き続きラフタークレーンをでの作業でしたので、順調に進みました。砕石の転圧して防湿シート敷き込み、ワイヤーメッシュのシート敷き込みです。

2024/08/29

32日目 防湿コンクリート打設

今日は、防湿コンクリートの打設です。コンクリートミキサー車が途切れずにきてくれたのでスムーズに打設できました。基礎の工事が終わりました。
