阿佐谷北Ⅱ期A号棟新築工事

物件データ

現場名
杉並区阿佐谷北2丁目Ⅱ期A号棟新築工事
棟数
1棟
現場所在地
杉並区阿佐谷北2丁目
元請名
創建ホームズ株式会社 様
建物構造
木造
予定工期
2024/08/23~2024/9月末
実際工期
2024/08/23~2024/09/24
担当
清水 ゆかり

工事レポート

施工済み

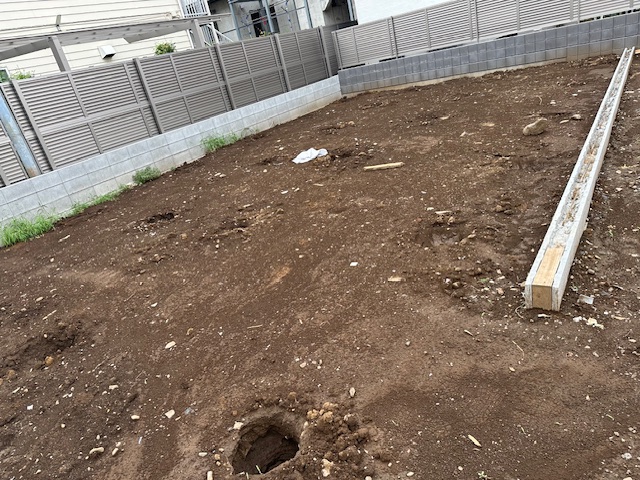

着工前

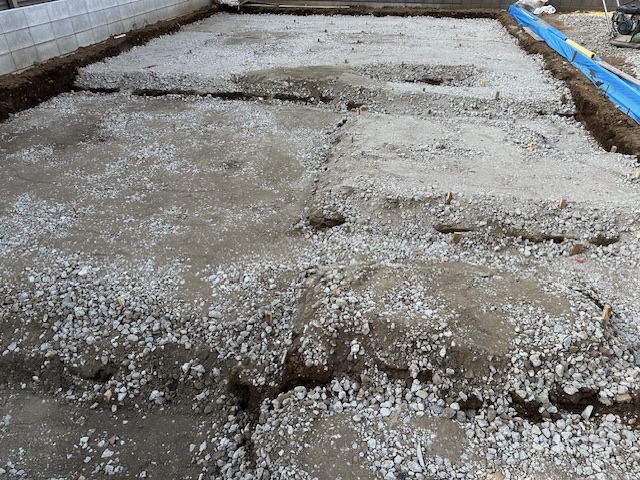

1日目 根伐り

朝から根伐りをやりました。順調に進み地業工事完了まで出来ました。

2024/08/23

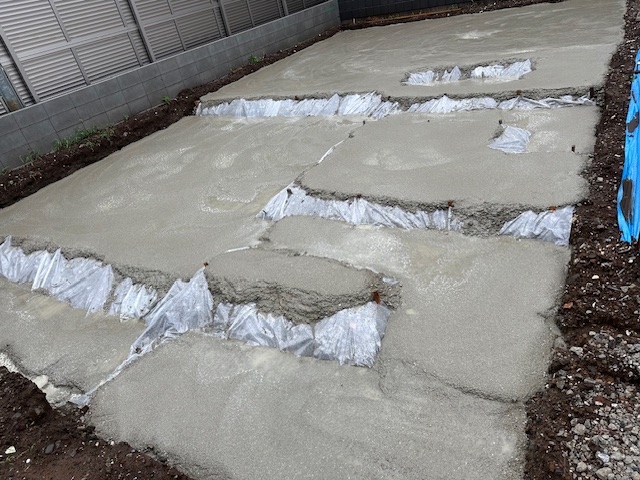

2日目 捨てコンクリート

少し雨が降っていましたが、無事に捨てコンクリートも打つことが出来ました。

2024/08/30

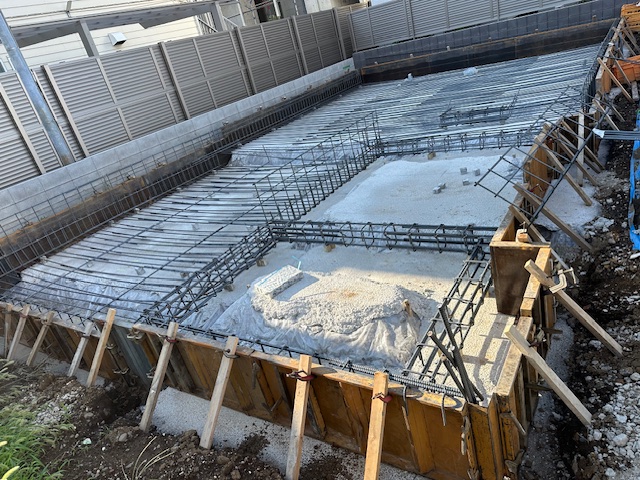

3日目 墨出し 枠組み 配筋

朝から墨出しをしました。監督さんと配置などを確認し、寸法間違えに気を付けながら作業しました。
配筋もやることが出来ました。

2024/09/04

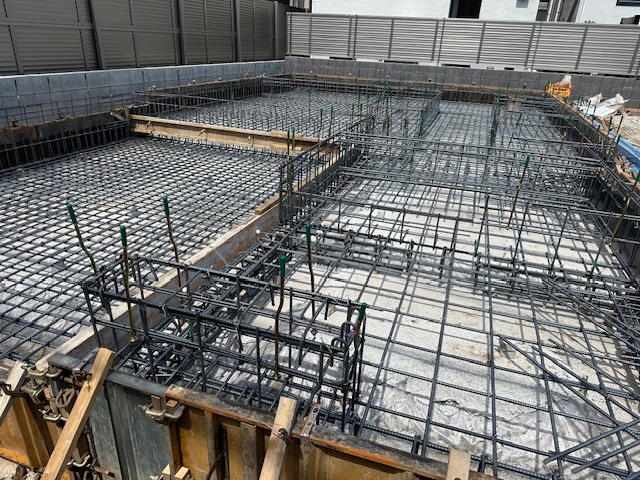

4日目 配筋 アンカーセット

今日は朝から配筋をやりました。段枠もありましたが、スムーズに進んだので良かったです。

2024/09/06

5日目 耐圧コンクリート打設

写真を撮り忘れてしまいました。
朝、現場の周りのフェンスに養生をして打ち始めました。
道路が狭く㎥車なので少し時間がかかりましたが、
無事に打ち終わり、おさえもしっかりと出来ました。

2024/09/10

6日目 墨出し 枠組み

墨出しの確認をして、枠組みをやりました。

2024/09/19

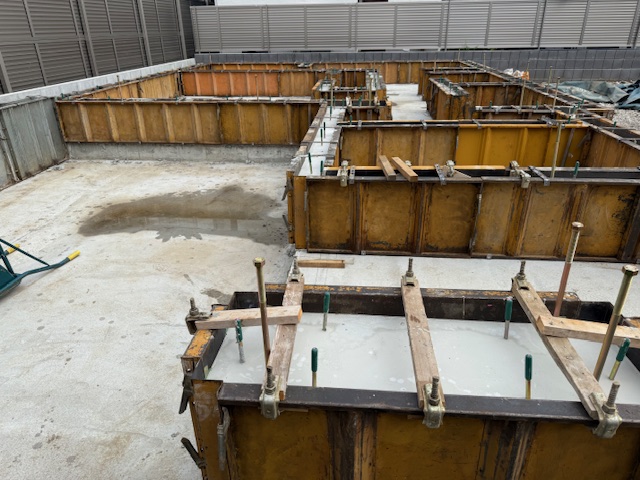

7日目 立ち上がりコンクリート打設

朝からコンクリート打設でした。
生コンもスムーズに来てくれたので順調に終わりました。

2024/09/20

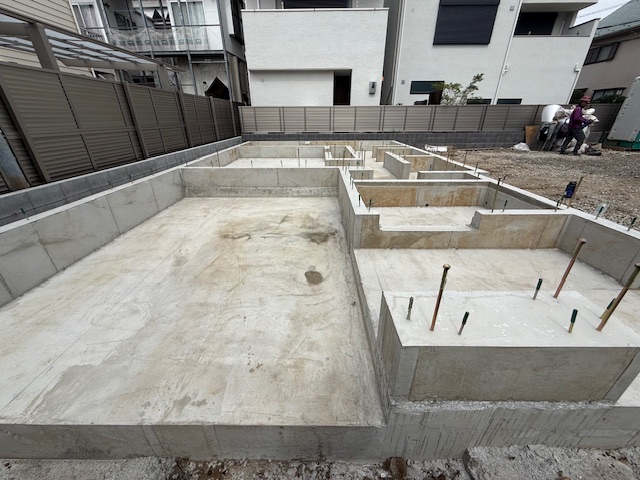

8日目 枠バラシ

朝から枠バラシでした。
あっという間にバラシが終わりました。
これで基礎工事完了です。

2024/09/24
