- 現場名
- A様朝霞市浜崎3丁目計画AB棟 新築工事
- 棟数
- 木造2棟
- 現場所在地
- 埼玉県朝霞市浜崎3丁目4-20
- 元請名
- S社 様
- 建物構造
- 木造
- 予定工期
- 2024年9月13日~10月中旬
- 実際工期
- 2024年9月13日~10月22日
- 担当
- 安里興業 堀江
Works
施工済み
今週末から基礎着工現場です。まだ暑い日が続くので熱中症に気を付けたいです。
2024/09/09

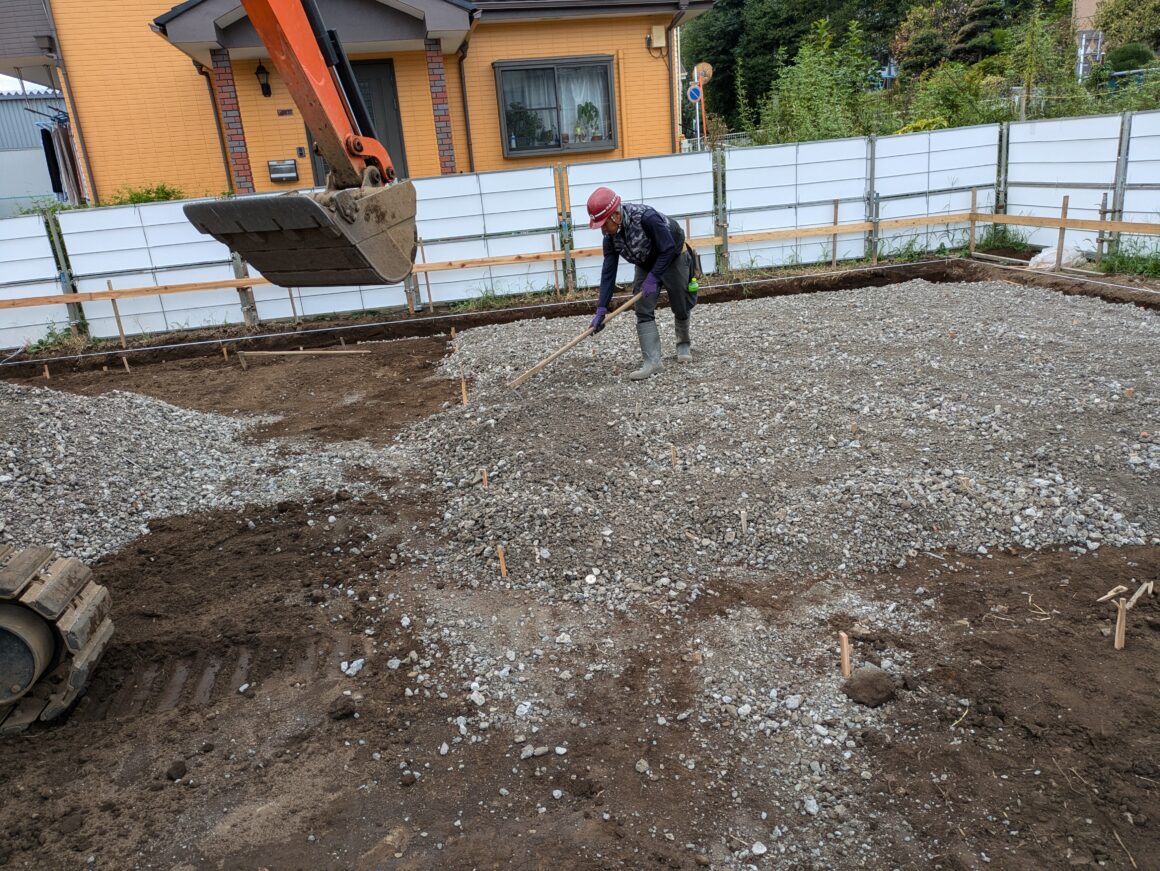

今日は、地縄張って遣り方を出しました。明日から根伐りをしていきます。
2024/09/13

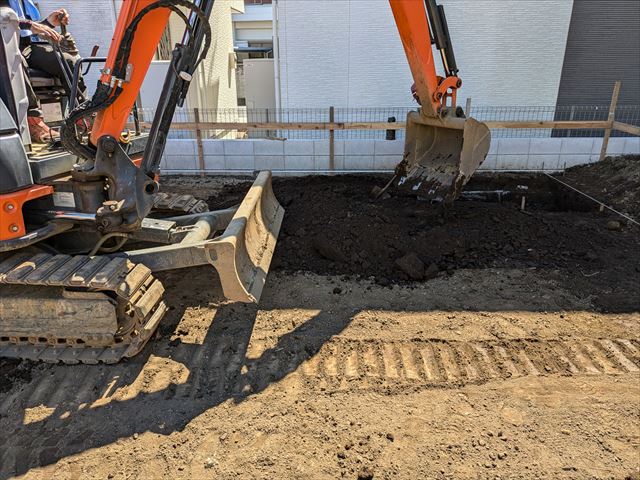

今日は、A棟の根伐りして、残土搬出、砕石敷き込みをしました。重機の作業範囲内に入らないように気をつけて作業しました。
2024/09/14

今日は、B棟の根伐り及び砕石敷き込みをしました。地業工事完了後、深基礎部の高さと位置を再度、確認しました。
2024/09/20

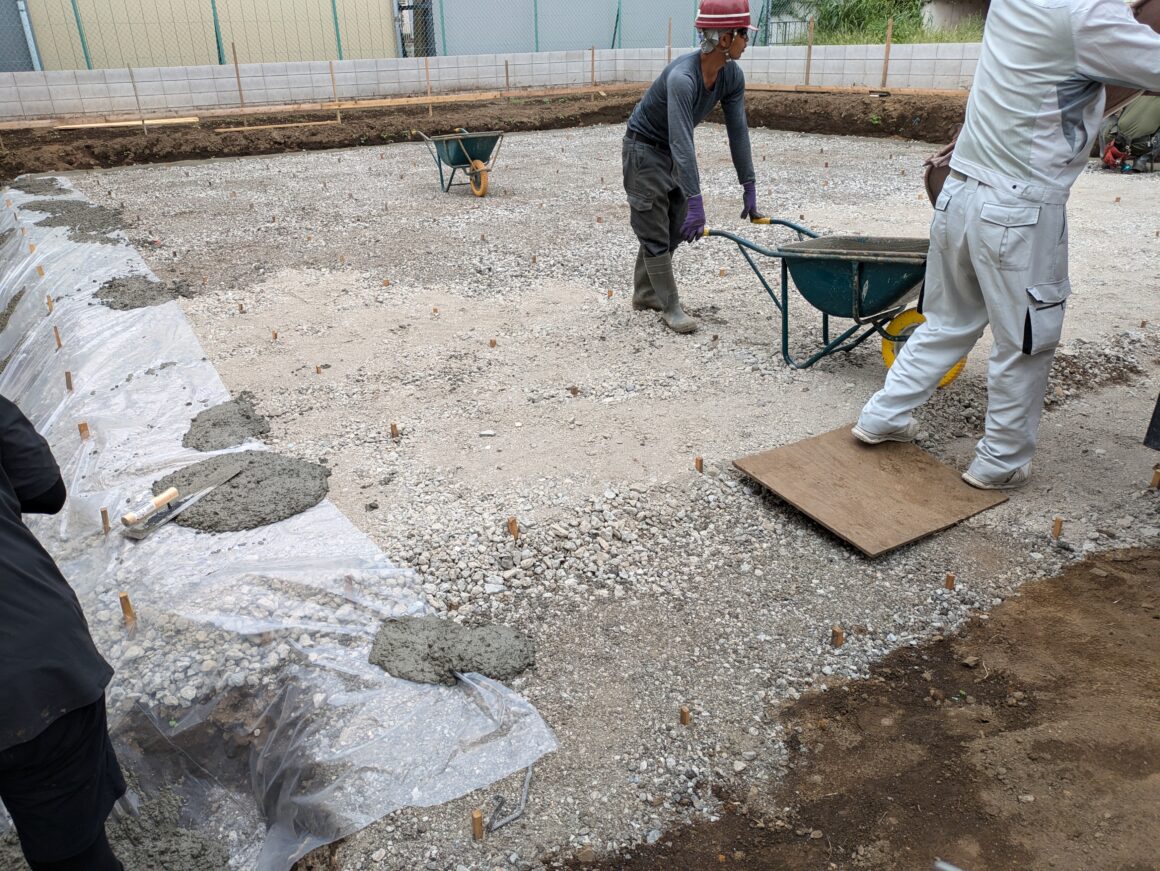

今日は、朝からA棟の捨てコンを打ちました。午後から墨を出しました。
2024/09/25

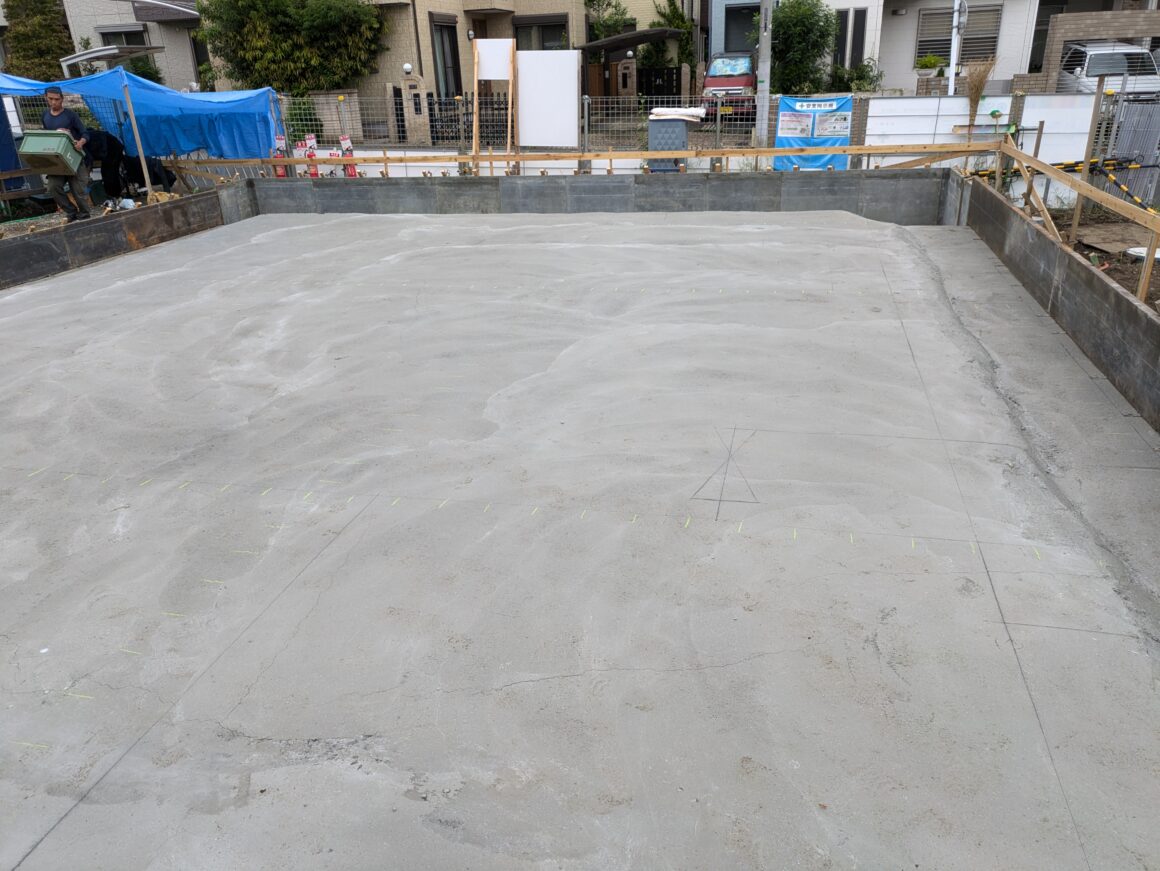

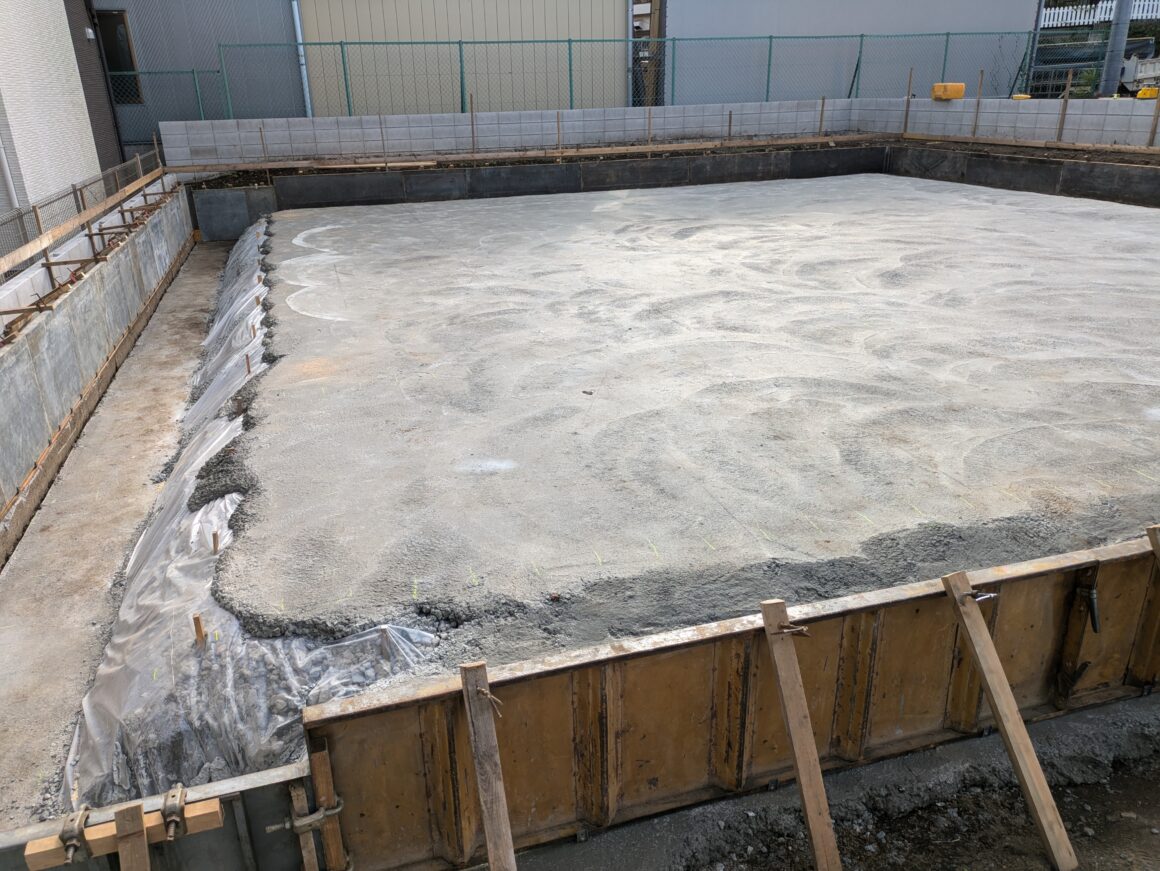

今日は、朝からB棟の捨てコンを打ちました。捨てコンが終わり次第、A棟の外周枠の建込みをしました。
2024/09/26

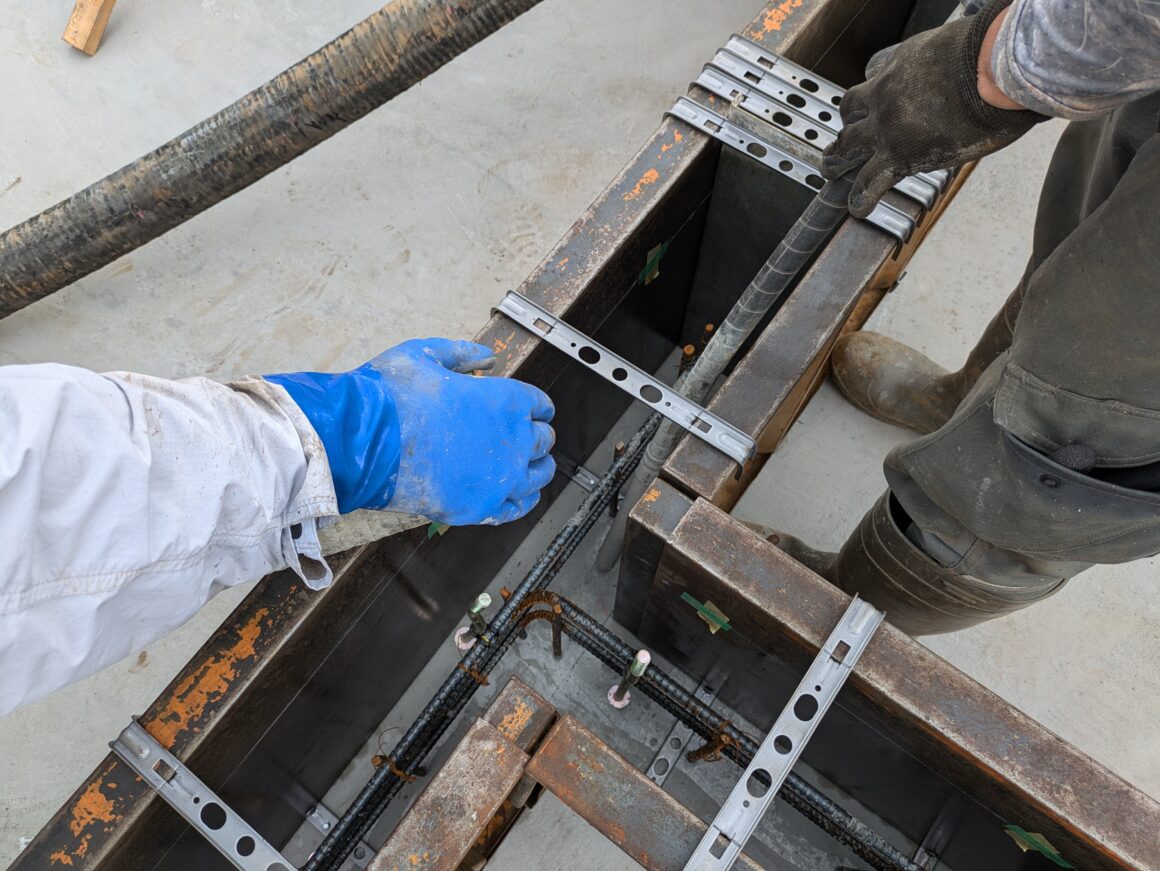

今日は、B棟の墨出し、外周枠の建込です。深基礎部分は、コンクリート打設時に側圧が過大になるので、控えを入念にやりました。
2024/09/27

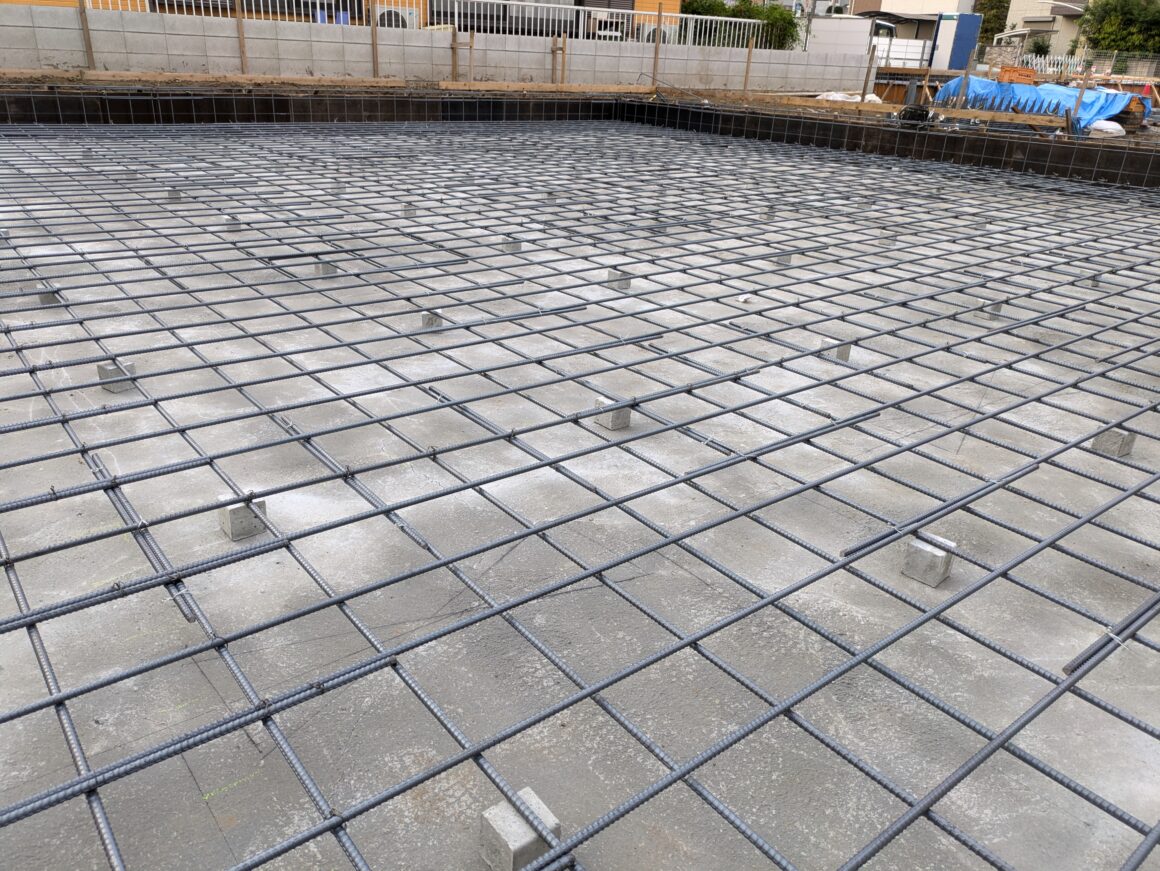

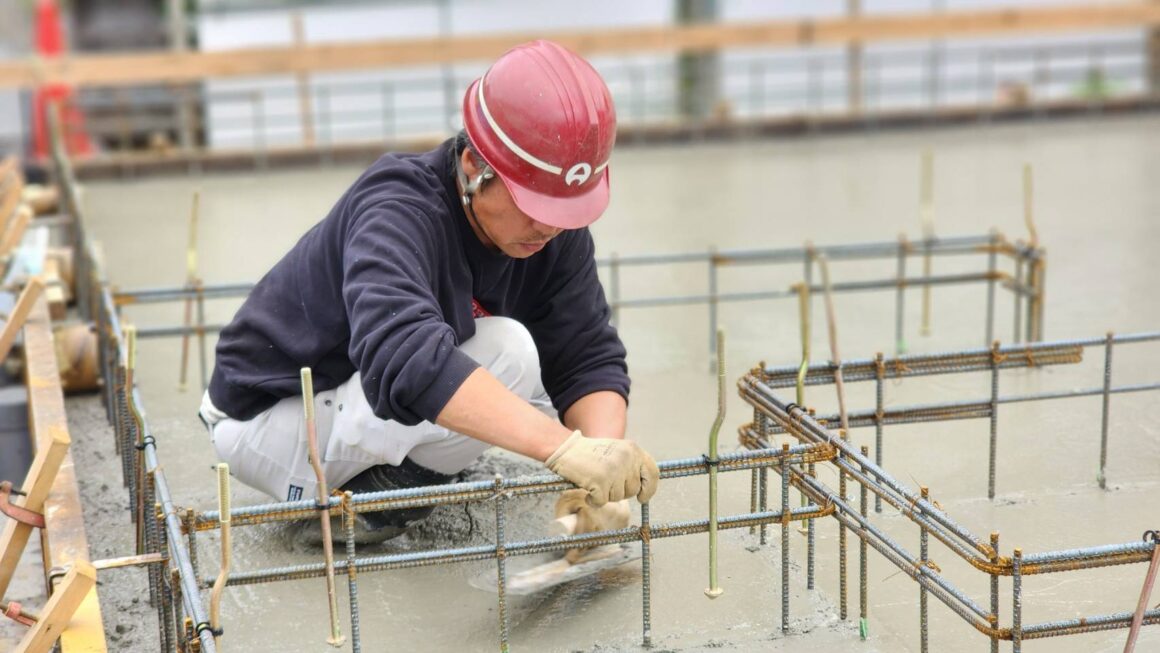

今日は、鉄筋材の搬入、配筋作業です。A棟とB棟にそれぞれ作業員を振り分けて配筋しました。お互いに適正な位置で配筋されているか、結束不足が無いか、確かめ合いました。
2024/10/01

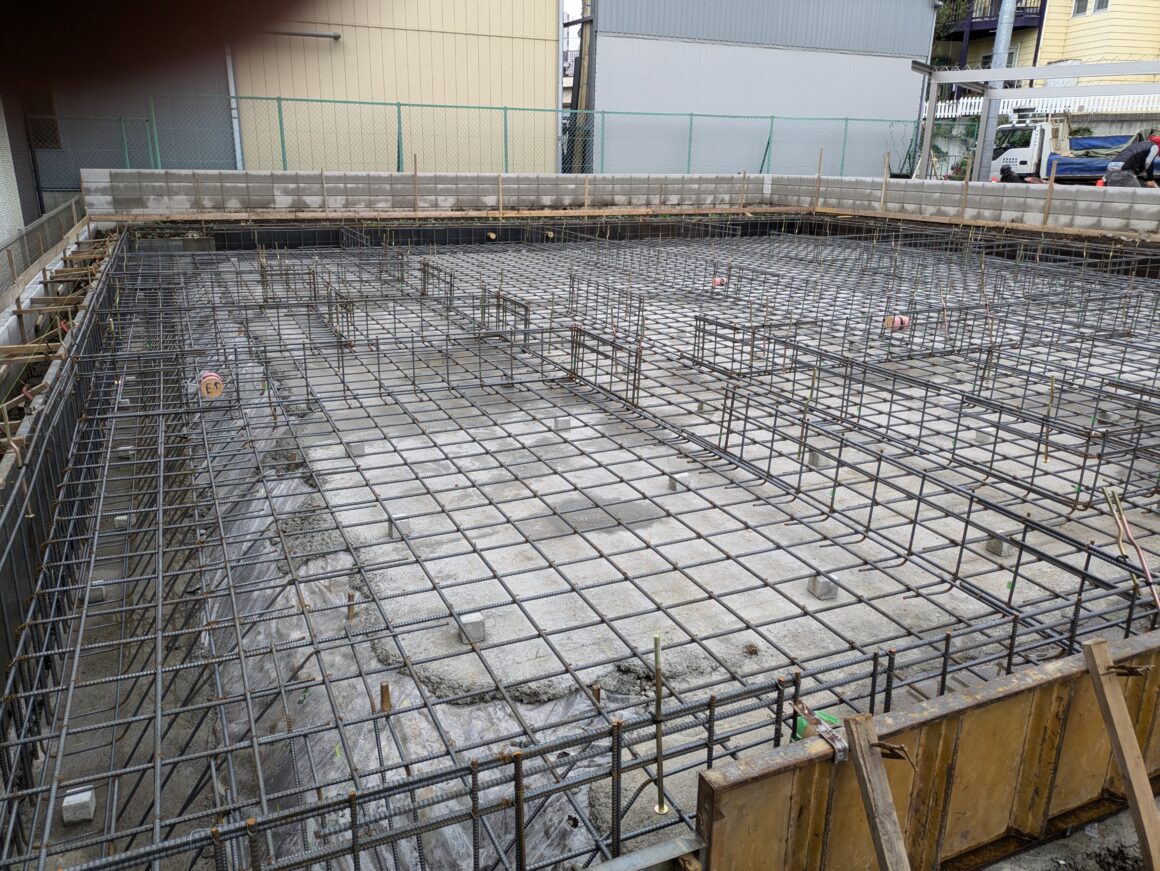

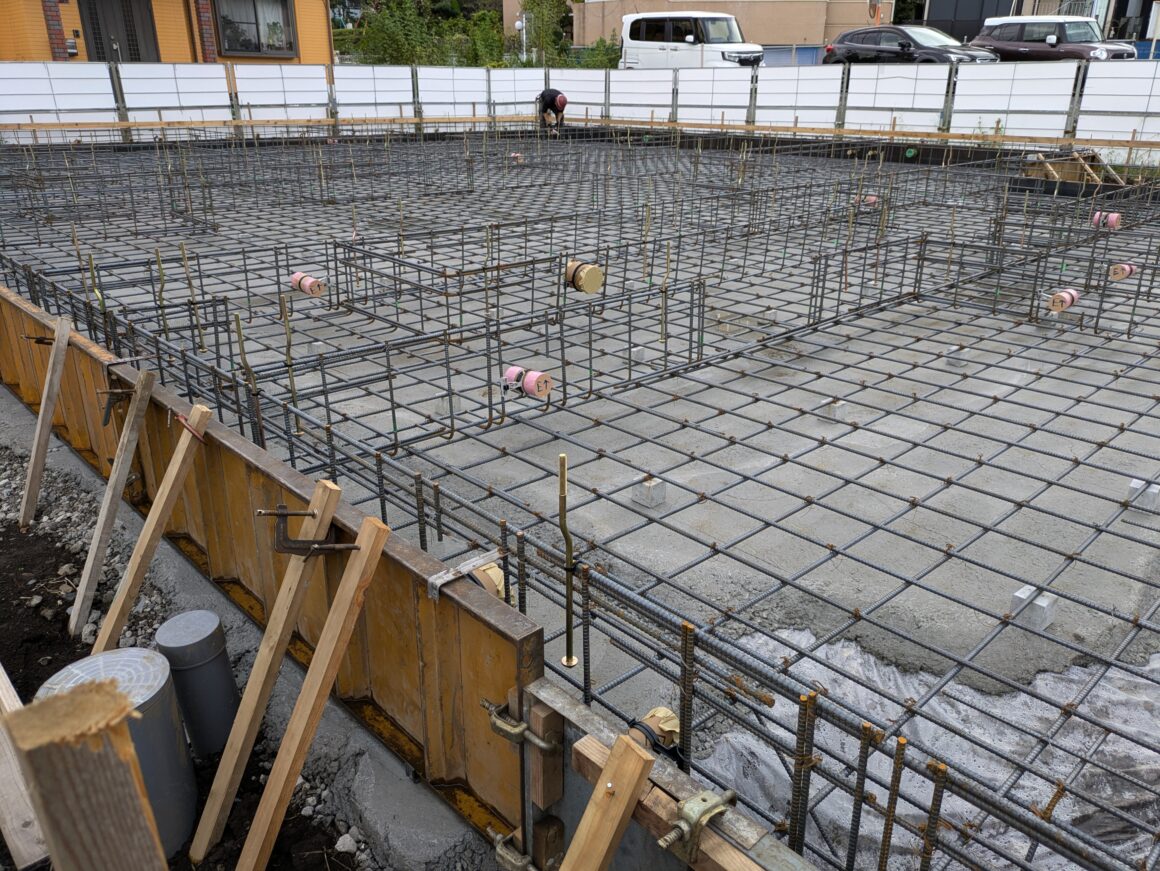

配筋のまとめ及びアンカーセットしました。配筋検査に向けて鉄筋かぶり、補強筋等、再チェックしました。
2024/10/04

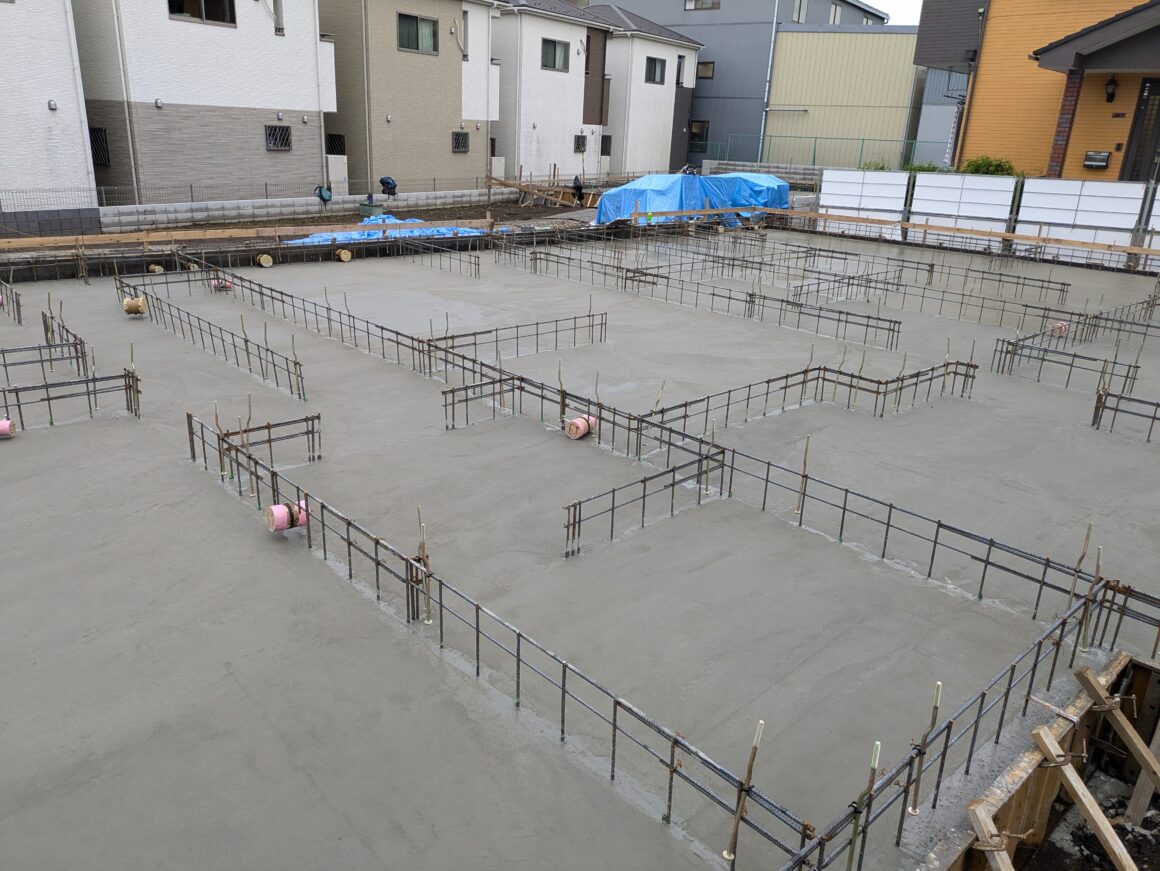

今日は、耐圧コンクリート打設でした。ミキサー車が間隔があかず、来てくれたので、早めに打設が終わりました。
2024/10/10

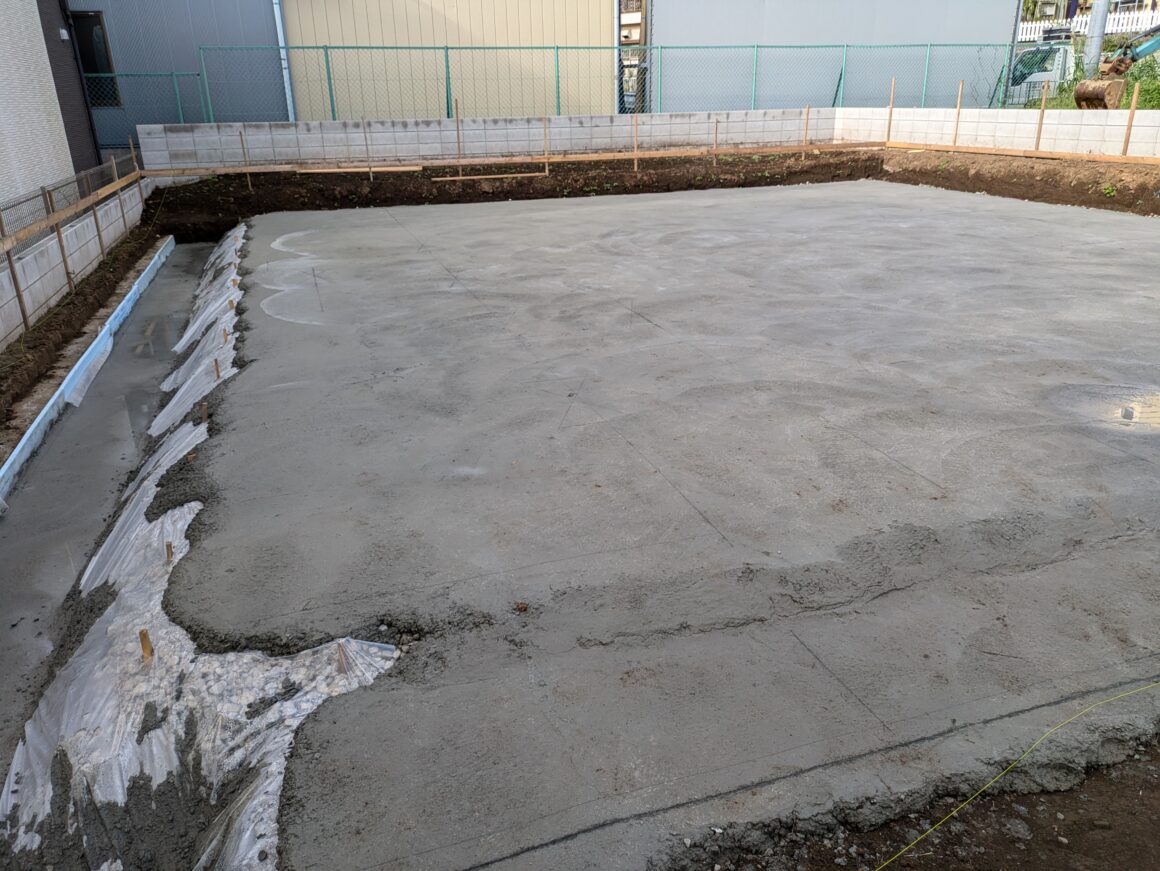

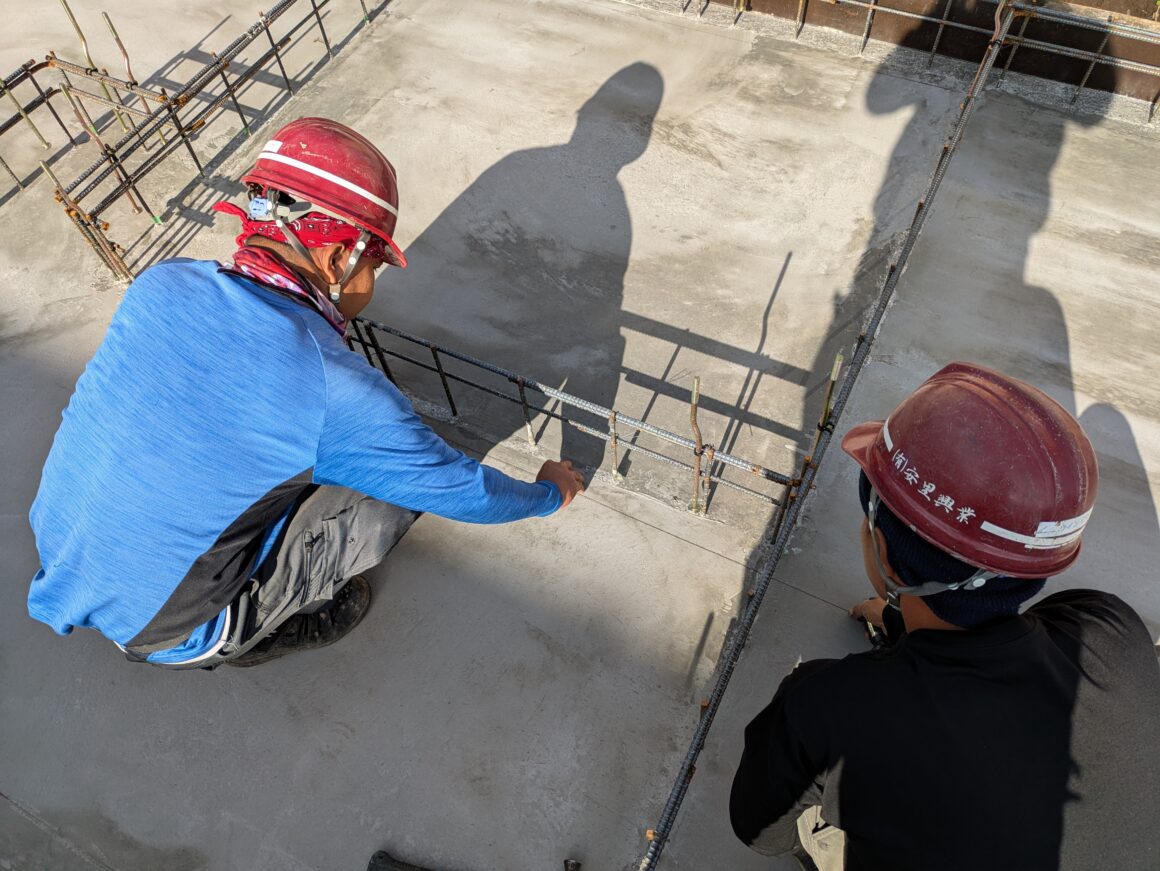

A棟の墨出し作業は、芯ずれ、基礎ふかし箇所等、注意しました。全部、墨出し終わった後に墨の再チェックしました。
2024/10/11
昨日に引き続き、今日は、B棟の墨出し、枠組作業でした。
2024/10/12
今日は、立ち上がりコンクリートの打設でした。天候が良く、順調に打設ができました。
2024/10/17

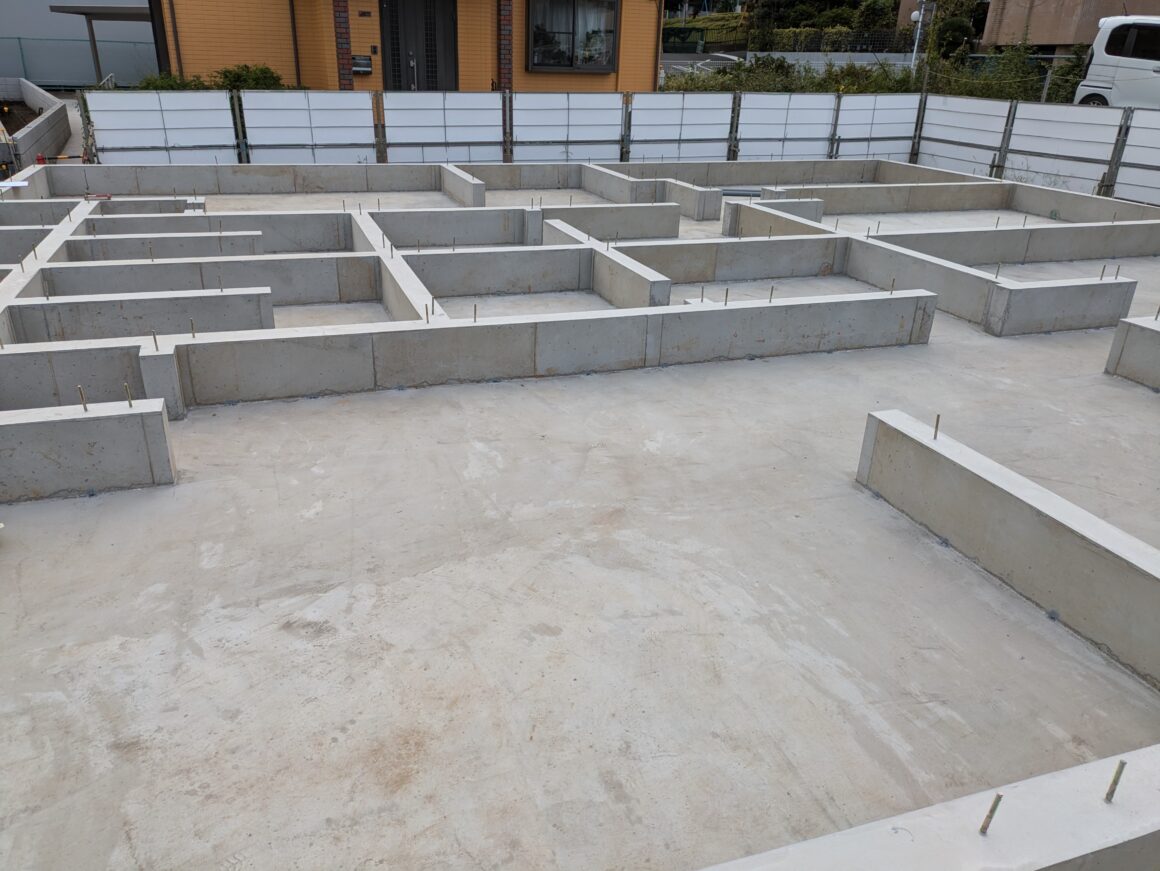

今日は、枠の解体です。脱型後、立ち上がり側面が綺麗にコンクリート入ってて良かったです。
2024/10/22
