U様ふじみ野市駒林元町4丁目計画 新築工事

物件データ

現場名
U様ふじみ野市駒林元町4丁目計画 新築工事
棟数
木造1棟
現場所在地
埼玉県ふじみ野市駒林元町4丁目
元請名
S社 様
建物構造
木造
予定工期
2024年11月20日~2024年12月末
実際工期
2024年11月20日~2024年12月23日
担当
安里興業 堀江

工事レポート

施工済み

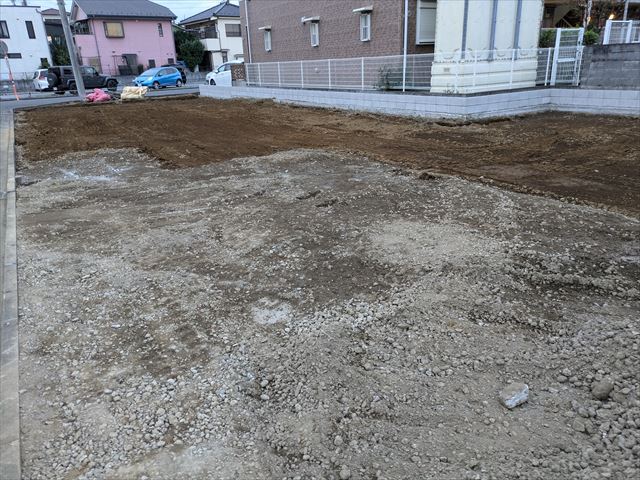

着工前

11月20日、着工現場です。騒音等、近隣に配慮して作業していきたいと思います。

2024/11/19

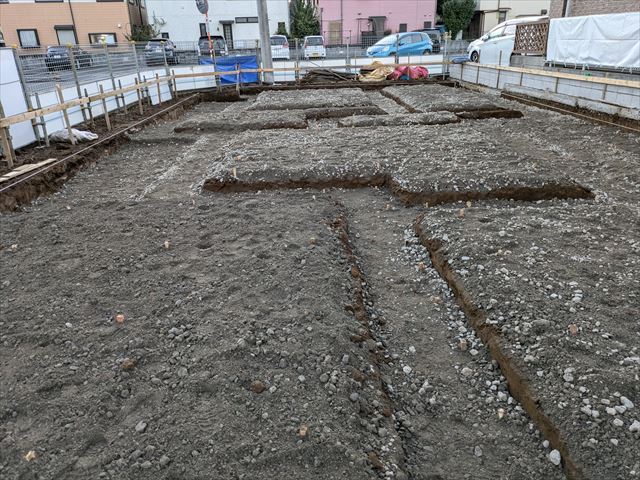

1.2日目 遣り方 根伐り

今日から基礎工事開始です。梁の位置に注意して根伐りしました。

2024/11/20

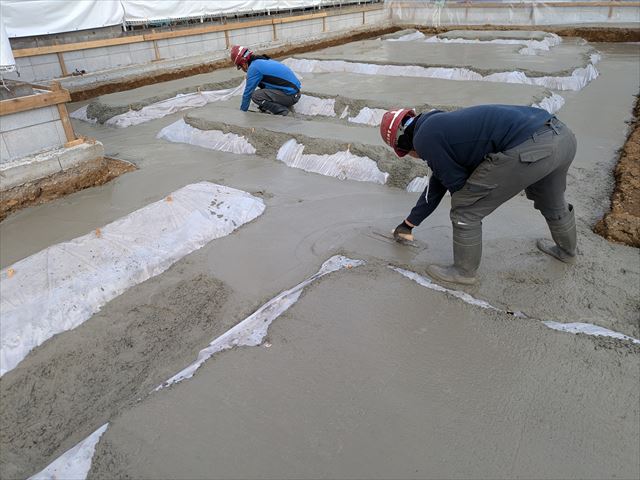

3日目 捨てコンクリート打設

今日は、午後から捨てコンクリート打設しました。
ミキサー車が途切れずに順調に打ち終わりました。

2024/11/26

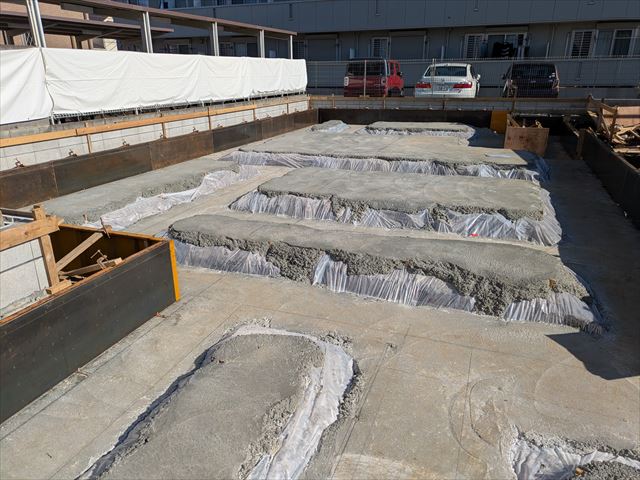

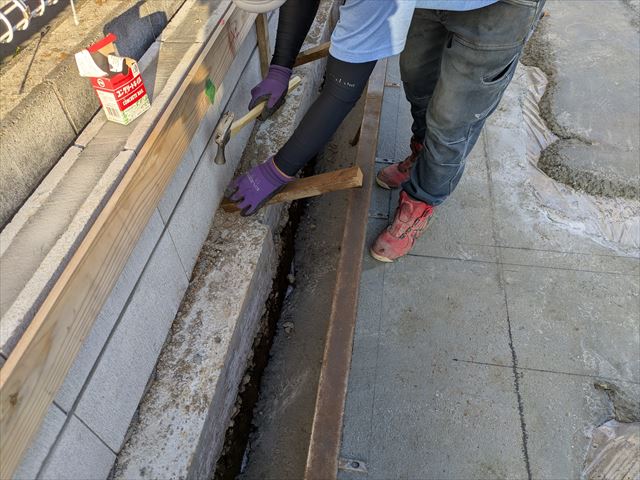

4日目 墨出し 外周枠建込み

墨出し作業から外周枠の建込みをしました。梁の幅、基礎フカシ寸法に気を付けました。

2024/11/27

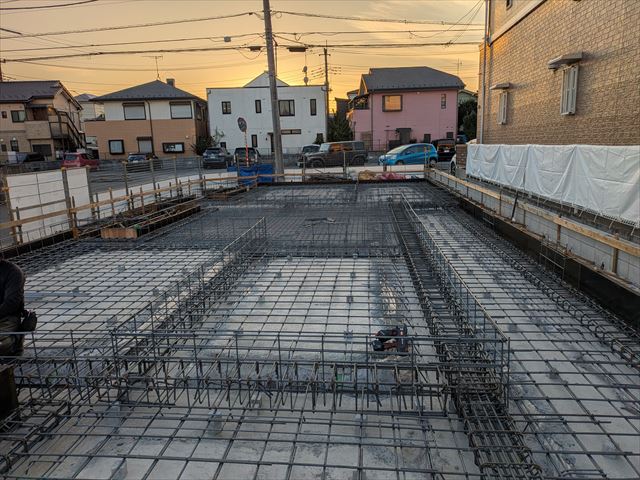

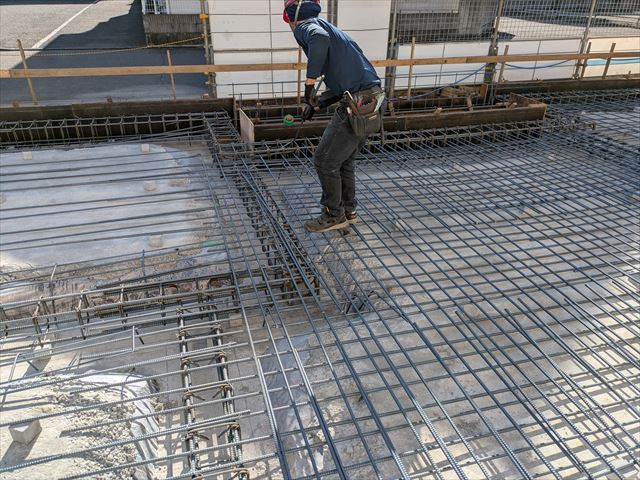

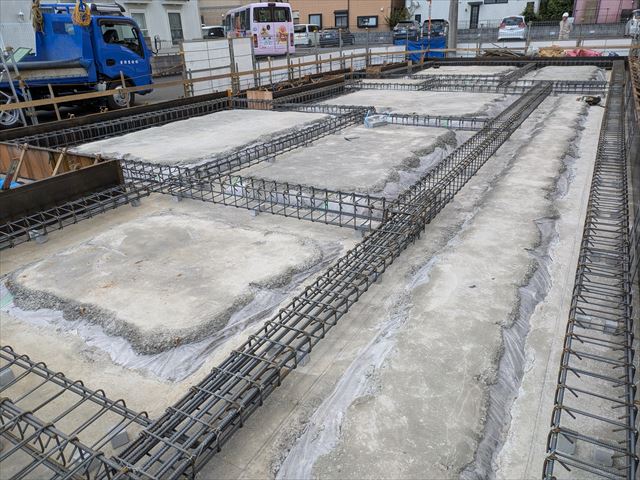

5.6日目 梁の配筋作業

今日から配筋作業です。補強筋の入れ忘れ、梁の位置の確認しながら作業をしました。

2024/11/29

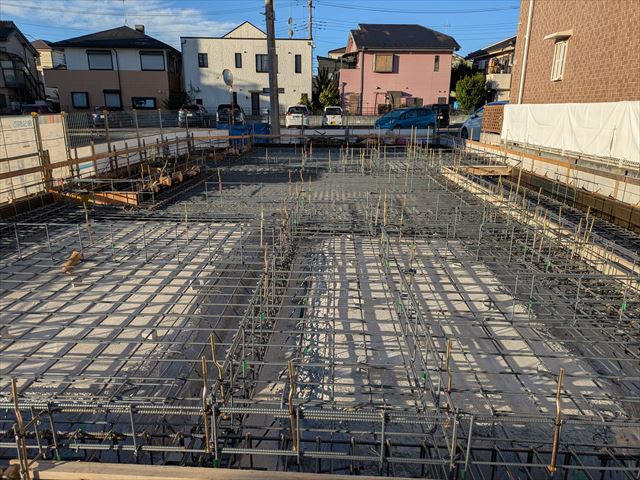

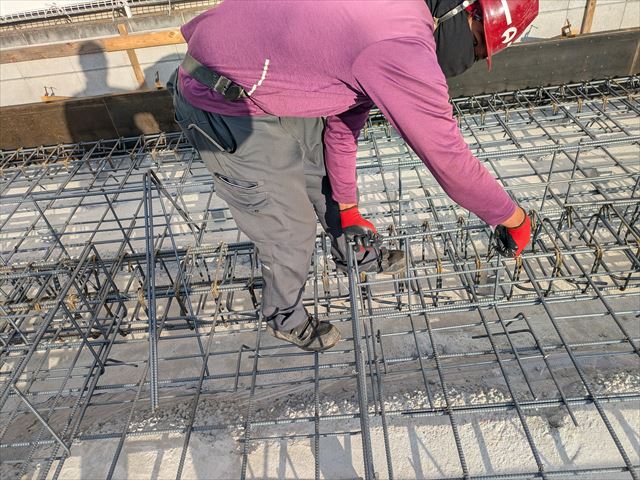

7日目 配筋作業

今日は、スラブ、立ち上がりの配筋作業でした。結束不足が無いか、確認しながら作業をしました。

2024/12/03

8.9日目 配筋作業

残りの配筋作業、段差枠の取り付け、アンカーセットをし、打設までの作業を終えました。

2024/12/06

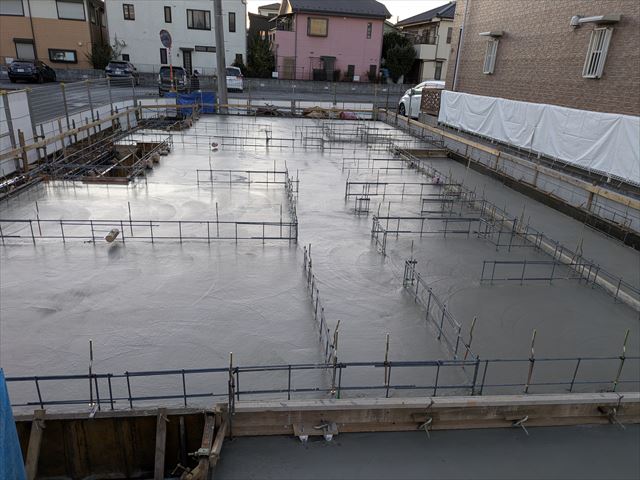

10日目 耐圧コンクリート打設

今日は、耐圧コンクリート打設です。順調にミキサー車がきたので、早めに打ち終わり、鏝おさえをしました。

2024/12/10

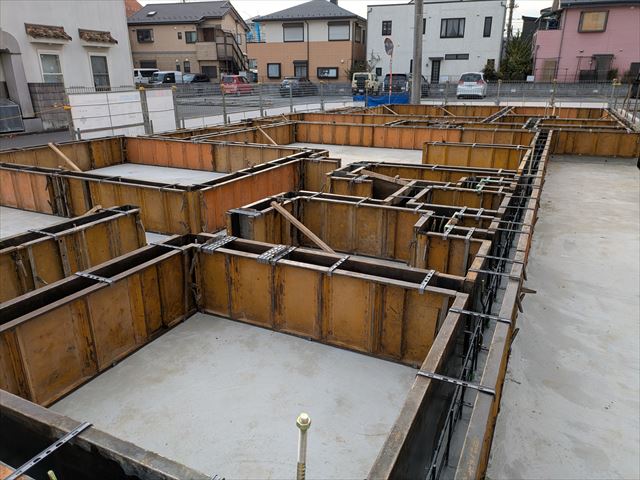

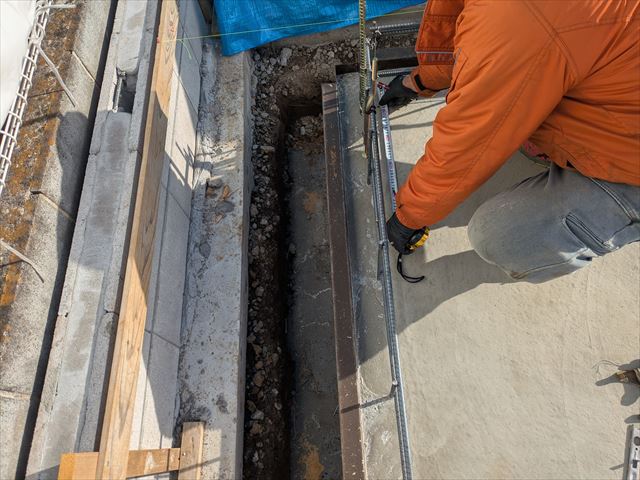

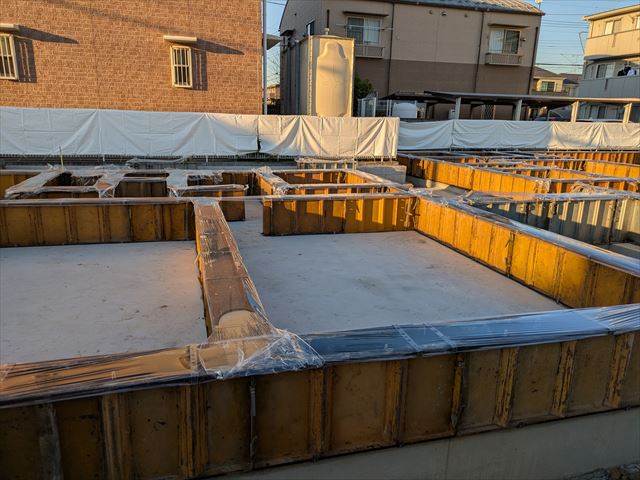

11.12日目 墨出し 立ち上がり枠建込み

墨出し作業から、枠の建込みです。墨の出し忘れ、間違い等、アンカーの配置の確認をしてから、枠の建込みをしました。

2024/12/12

13日目 立ち上がりコンクリート打設

今日は、立ち上がりコンクリートの打設でした。午後からレベラー流しました。

2024/12/16

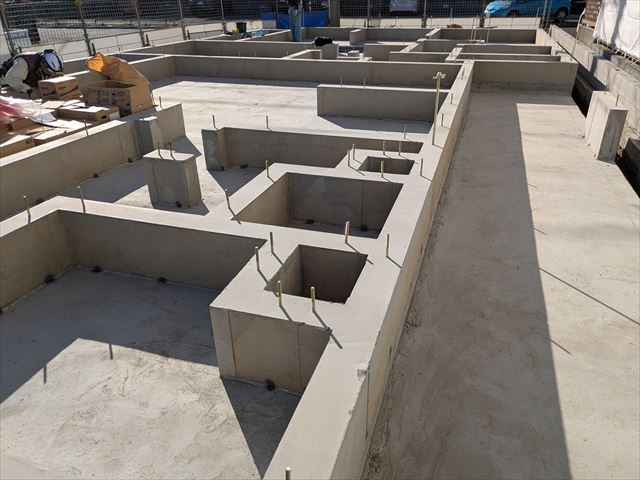

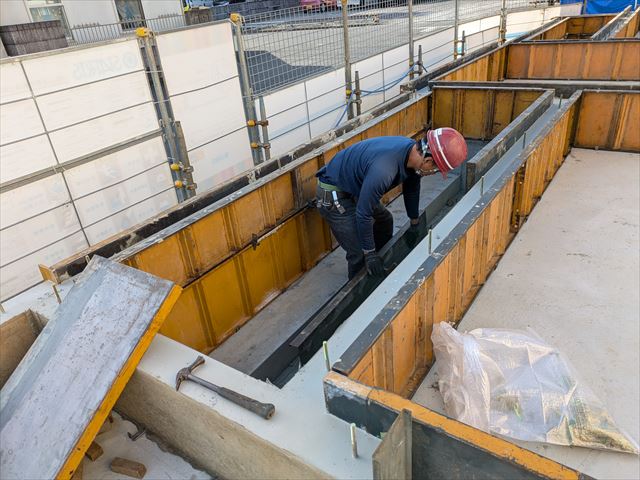

14日目 立ち上がり枠解体

今日は、枠の解体して、基礎工事完了です。

2024/12/23
